排水双立管安装施工工法单位:山西省晋中建设集团设备安装工程有限公司编制人:李飞宇二○一五年十二月二十五日排水双立管安装施工工法一、 前言:随着我国高层建筑的迅速发展,排水器具数不断增加, 使得排水系统在畅通排放的条件下要接受更大的流量,目前较多高层建筑采用具有专用通气立管,设置结合通气管(常以H 管代替)隔层与排水立管相连的专用通气方式
双立管系统适用于大于等于10 层的高层和超高层建筑,当今最普遍的楼房排水系统
双立管斜三通双立管排水系统满足了排水又排气的要求, 每层通过斜三通连接通气立管与排水立管,这样就很好地解决了高层排水系统排水不畅的问题,加大了排水能力
二、 工程概况:晋丰一品住宅 C区工程,含 1— 4#楼及地库,位于晋中市榆次区,总建筑面积 34638
2,建筑总高度 98
55m,地上 32 层,地下 2 层
其中,C— 2#楼,卫生间排水管设DN100专用通气管排出室外,结合通气管隔层连接
住宅部分排水立管采用建筑排水硬聚氯乙烯双壁消音排水管材(PVC-U),通气立管采用同品牌建筑排水硬聚氯乙烯普通PVC管
三、 工艺原理:双立管系统指建筑管网排水是由两根管道实现,一根用来排水,一根专用于通气(也叫通气立管)
双立管的出现解决了高层排水系统排水不畅的问题, 加大了排水能力; 同时能排除聚集在下水道中的有害气体,平衡排水管道中的正负气压波动
四、 工法特点:双立管系统排水能力较好,气水分管直流,水封保护稳定,噪音小,适用于高、超高建筑体
五、 适用范围:高层卫生间排水管道安装

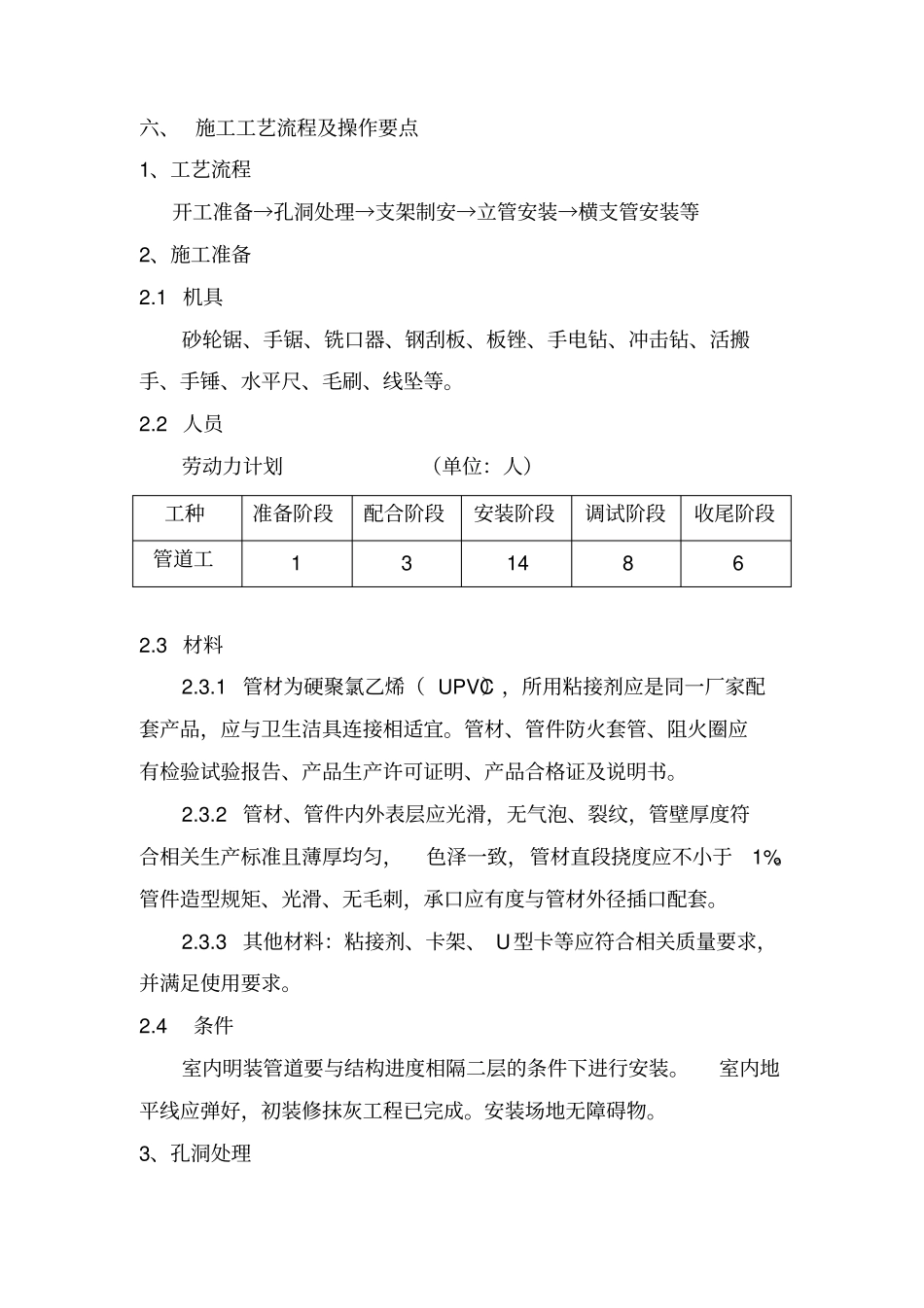

六、 施工工艺流程及操作要点1、工艺流程开工准备→孔洞处理→支架制安→立管安装→横支管安装等2、施工准备2
1 机具砂轮锯、手锯、铣口器、钢刮板、板锉、手电钻、冲击钻、活搬手、手锤、水平尺、毛刷、线坠等
2 人员劳动力计划(单位:人)工种准备阶段配合阶段安装阶段调试阶段收尾阶段管
