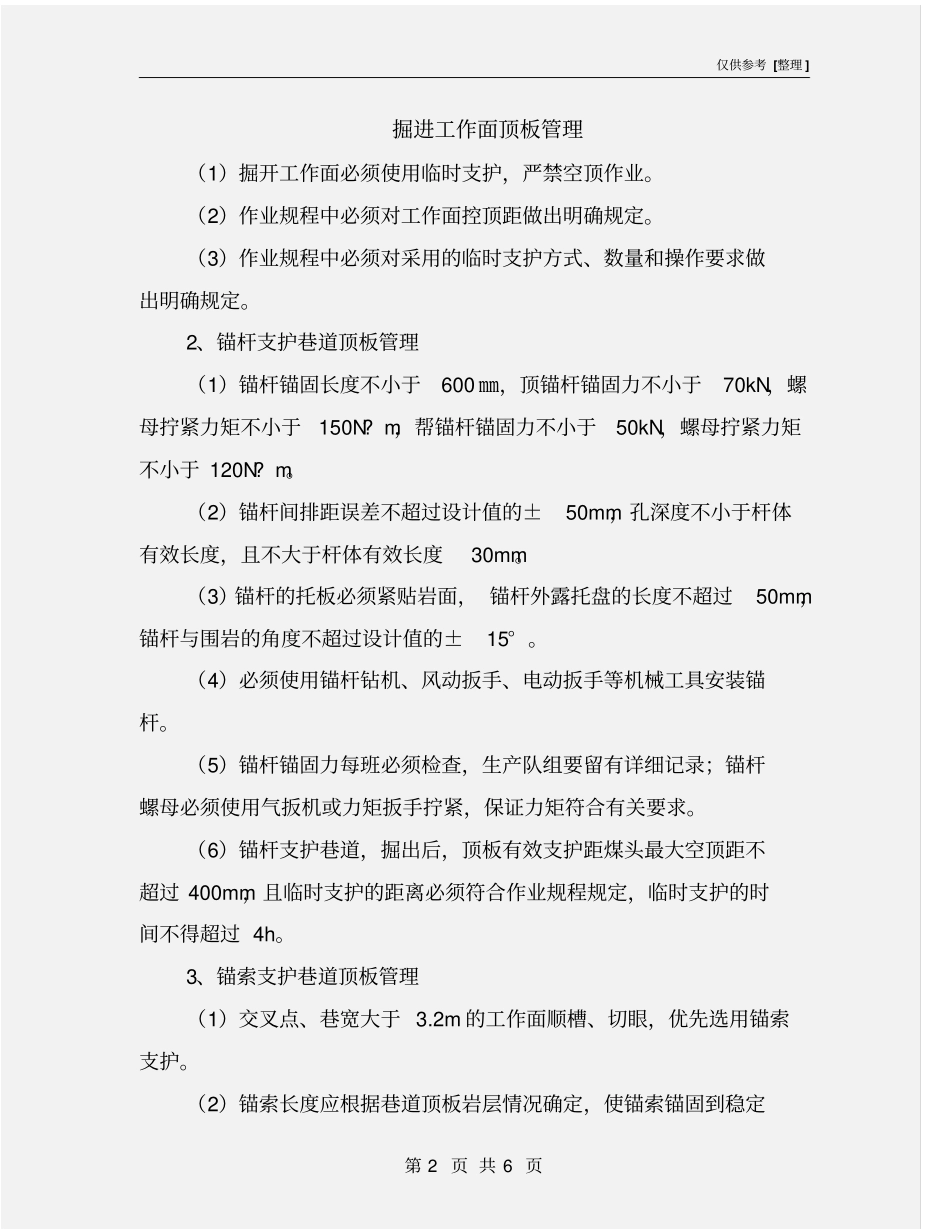

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书掘进工作面顶板管理日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页掘进工作面顶板管理(1)掘开工作面必须使用临时支护,严禁空顶作业
(2)作业规程中必须对工作面控顶距做出明确规定
(3)作业规程中必须对采用的临时支护方式、数量和操作要求做出明确规定
2、锚杆支护巷道顶板管理(1)锚杆锚固长度不小于600 ㎜,顶锚杆锚固力不小于70kN,螺母拧紧力矩不小于150N
m,帮锚杆锚固力不小于50kN,螺母拧紧力矩不小于 120N
(2)锚杆间排距误差不超过设计值的±50mm,孔深度不小于杆体有效长度,且不大于杆体有效长度30mm
(3)锚杆的托板必须紧贴岩面, 锚杆外露托盘的长度不超过50mm,锚杆与围岩的角度不超过设计值的±15°
(4)必须使用锚杆钻机、风动扳手、电动扳手等机械工具安装锚杆
(5)锚杆锚固力每班必须检查,生产队组要留有详细记录;锚杆螺母必须使用气扳机或力矩扳手拧紧,保证力矩符合有关要求
(6)锚杆支护巷道,掘出后,顶板有效支护距煤头最大空顶距不超过 400mm,且临时支护的距离必须符合作业规程规定,临时支护的时间不得超过 4h
3、锚索支护巷道顶板管理(1)交叉点、巷宽大于 3
2m 的工作面顺槽、切眼,优先选用锚索支护

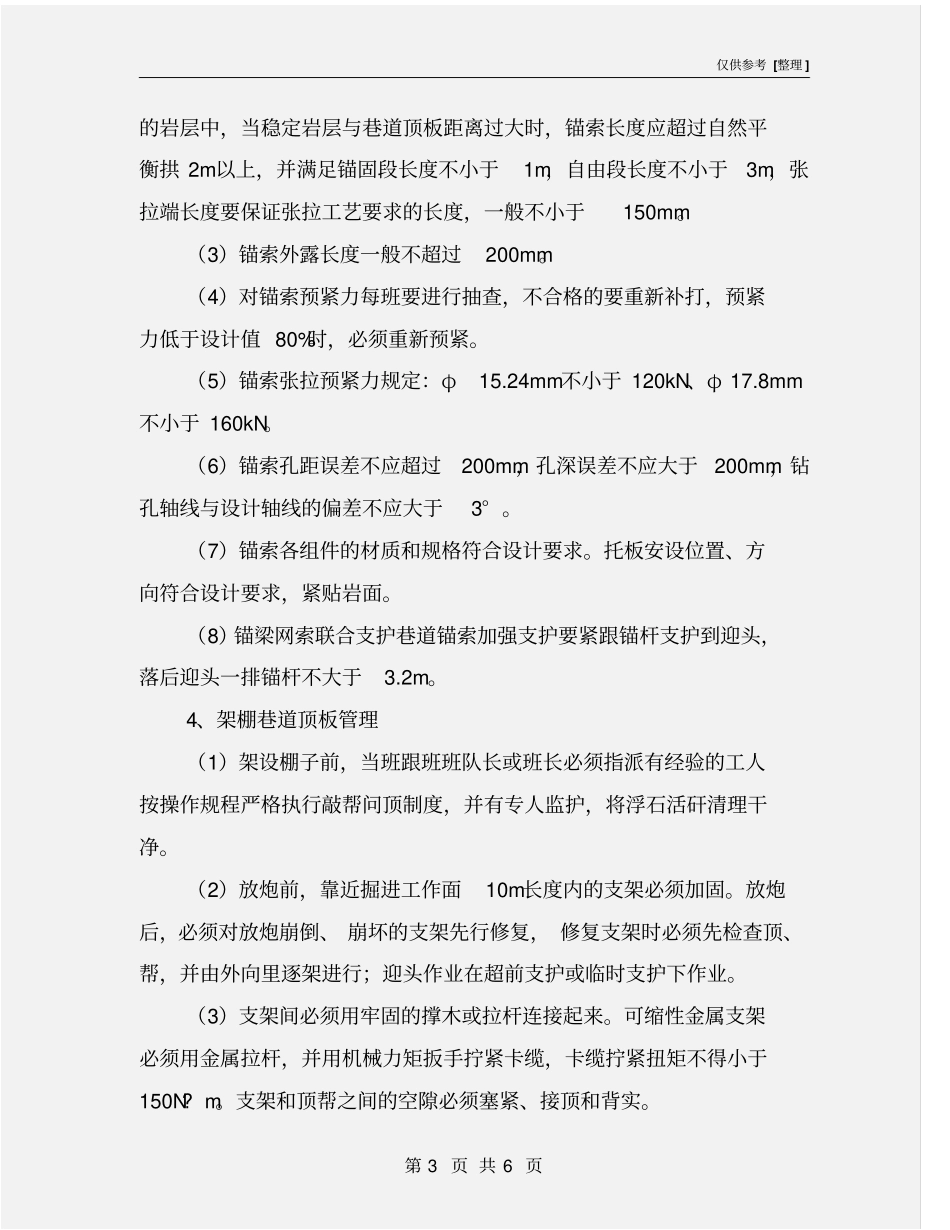

(2)锚索长度应根据巷道顶板岩层情况确定,使锚索锚固到稳定仅供参考 [整理 ] 第 3 页 共 6 页的岩层中,当稳定岩层与巷道顶板距离过大时,锚索长度应超过自然平衡拱 2m以上,并满足锚固段长度不小于1m,自由段长度不小于3m,张拉端长度要保证张拉工艺要求的长度,一般不小于150mm
(3)锚索外露长度一般不超过200mm
(4)对锚索预紧力每班要进行抽查,不合格的要重新补打,预紧力低于设计值
