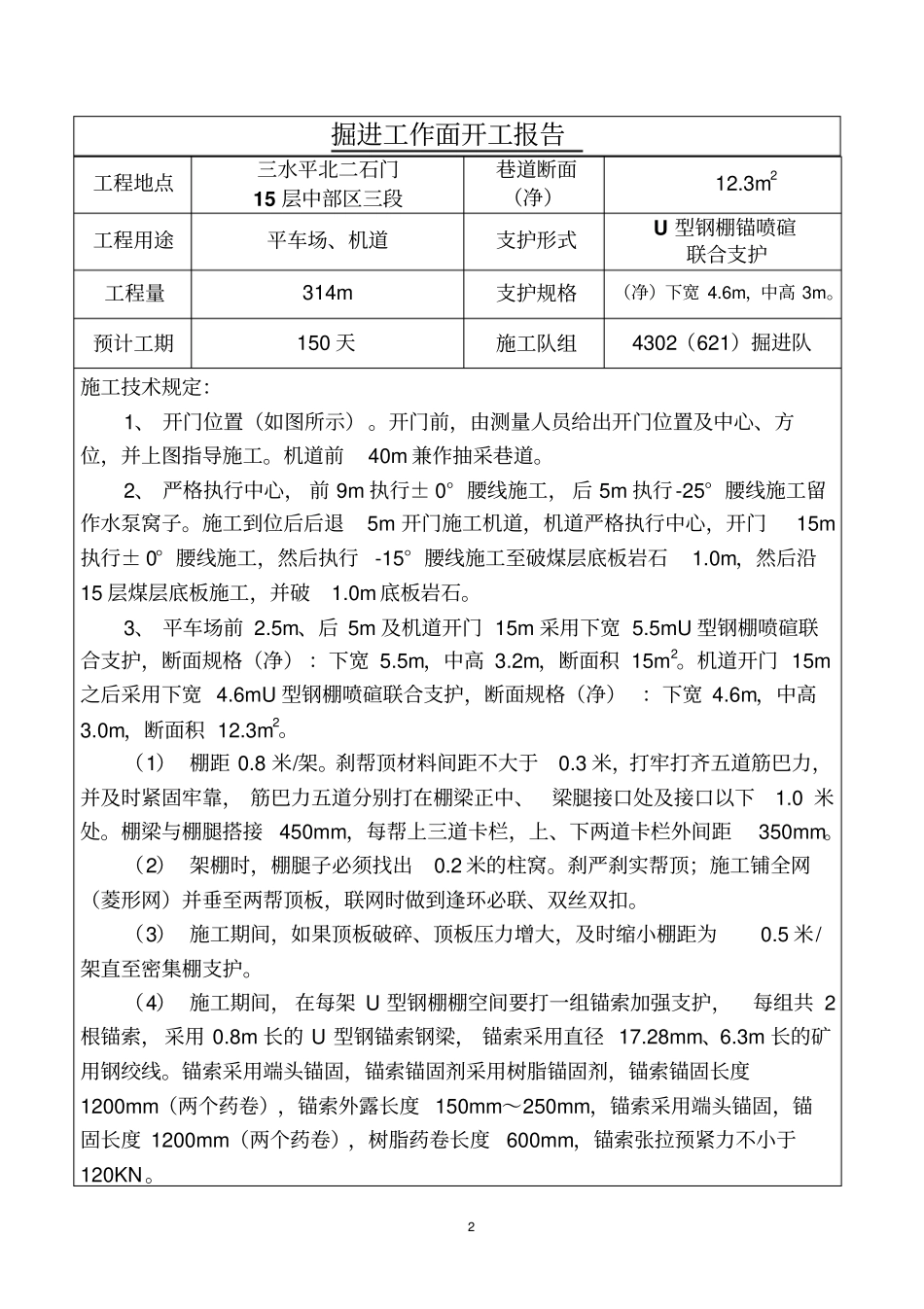

1 保存单位:编号:HKJT/YXMK/JJ/ 龙煤集团鹤岗分(子)公司益新煤矿掘进工作面开工报告益 新煤 矿 三 采 区施工地点:三水平北二石门15 层中部区三段巷道名称:平车场、机道施工单位: 4302(621)掘进队2 掘进工作面开工报告工程地点三水平北二石门15 层中部区三段巷道断面(净)12
3m2工程用途平车场、机道支护形式U 型钢棚锚喷碹联合支护工程量314m 支护规格(净)下宽 4
6m,中高 3m

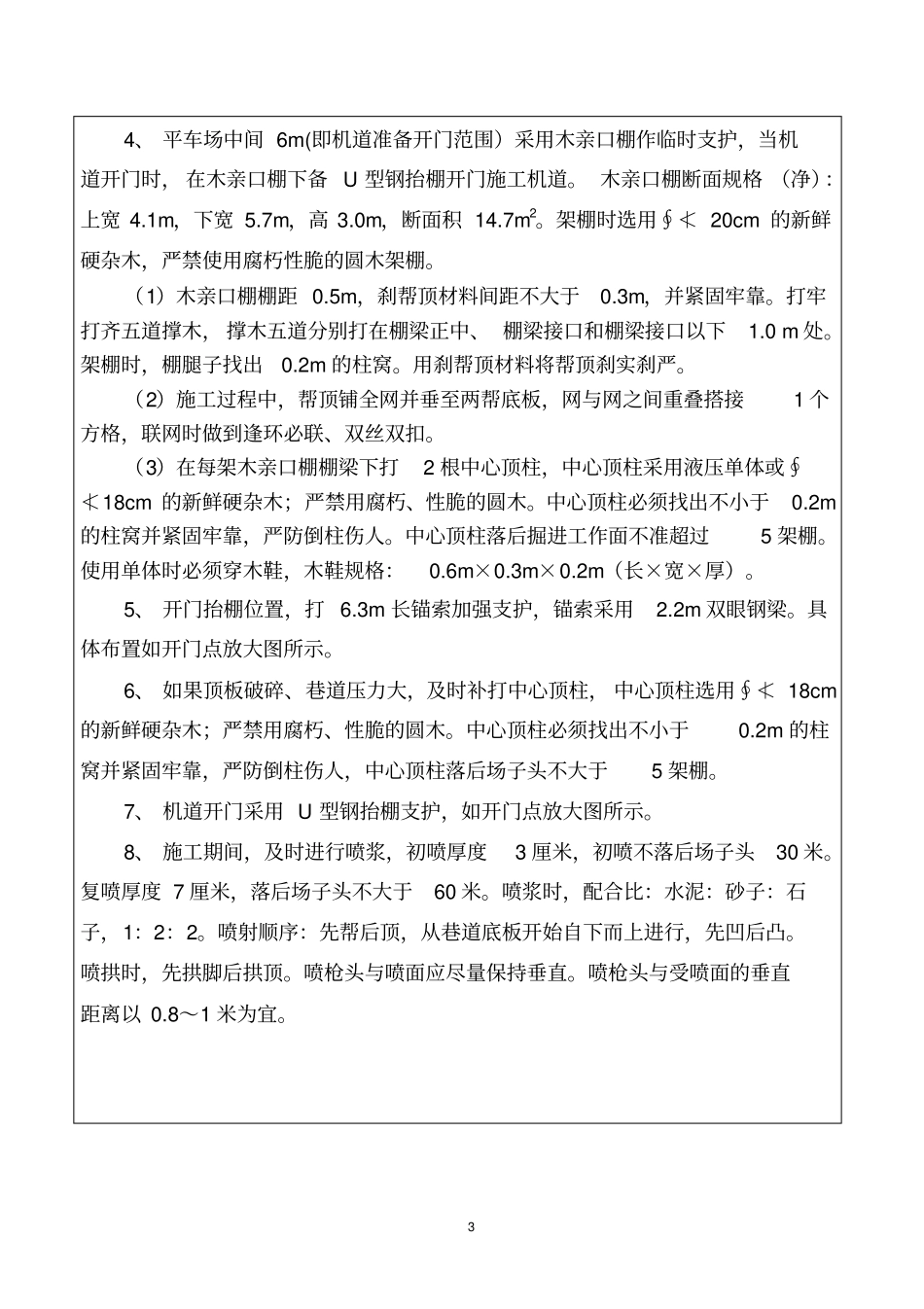

预计工期150 天施工队组4302(621)掘进队施工技术规定:1、 开门位置(如图所示)
开门前,由测量人员给出开门位置及中心、方位,并上图指导施工
机道前40m 兼作抽采巷道
2、 严格执行中心, 前 9m 执行± 0° 腰线施工, 后 5m 执行-25° 腰线施工留作水泵窝子
施工到位后后退5m 开门施工机道,机道严格执行中心,开门15m执行± 0° 腰线施工,然后执行-15° 腰线施工至破煤层底板岩石1
0m,然后沿15 层煤层底板施工,并破1
0m 底板岩石
3、 平车场前 2
5m、后 5m 及机道开门 15m 采用下宽 5
5mU 型钢棚喷碹联合支护,断面规格(净) :下宽 5
5m,中高 3
2m,断面积 15m2
机道开门 15m之后采用下宽 4
6mU 型钢棚喷碹联合支护,断面规格(净) :下宽 4
6m,中高3
0m,断面积 12
(1) 棚距 0
刹帮顶材料间距不大于0
3 米,打牢打齐五道筋巴力,并及时紧固牢靠, 筋巴力五道分别打在棚梁正中、梁腿接口处及接口以下1
棚梁与棚腿搭接450mm,每帮上三道卡栏,上、下两道卡栏外间距350mm
(2) 架棚时,棚腿子必须找出0
2 米的柱窝
刹严刹实帮顶;施工铺全网(菱形网)并垂至两帮顶板,联网时做到逢环必联、双丝双扣
(3) 施工期间,如果顶板破碎、顶板压力增大
