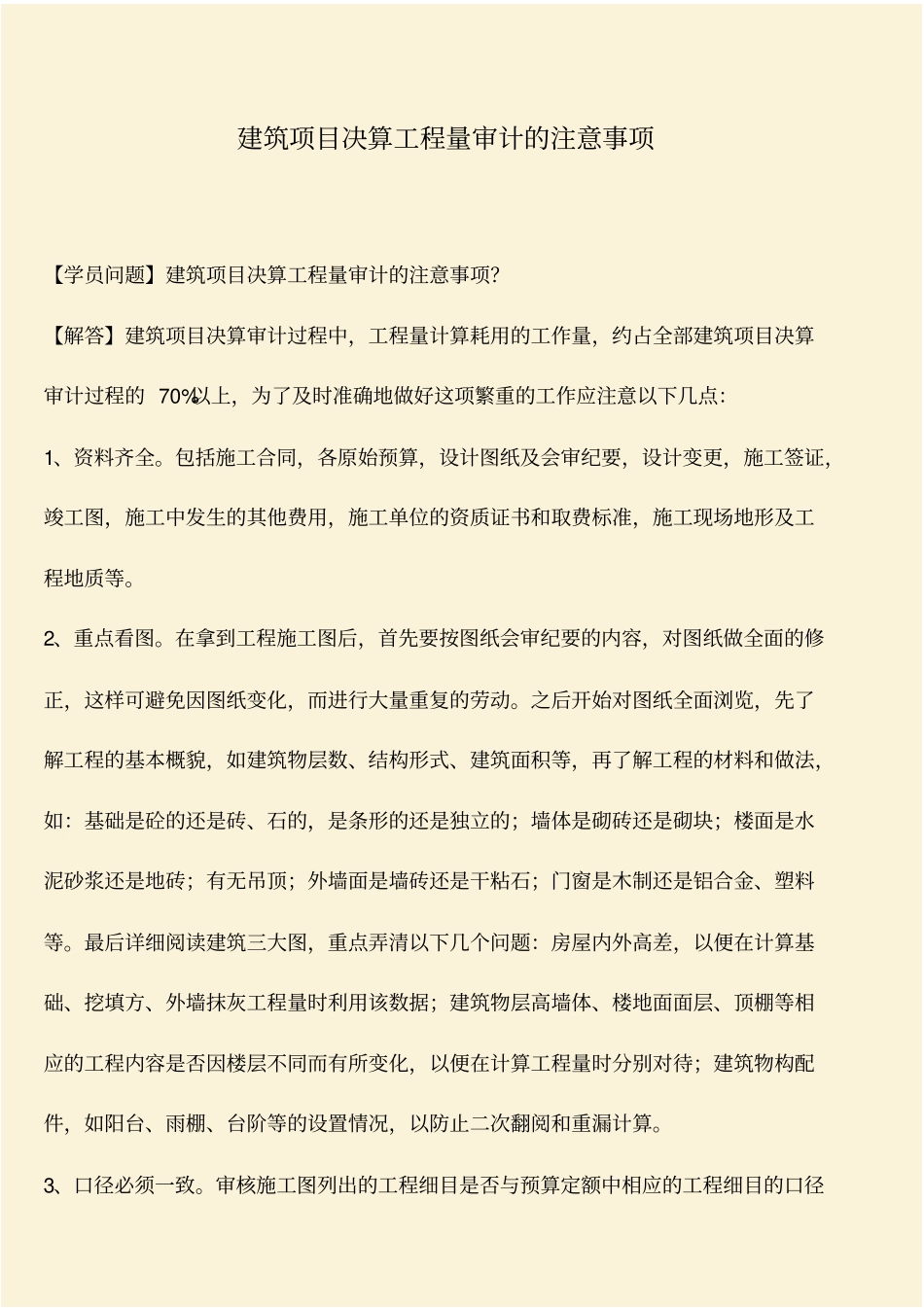

建筑项目决算工程量审计的注意事项【学员问题】建筑项目决算工程量审计的注意事项
【解答】建筑项目决算审计过程中,工程量计算耗用的工作量,约占全部建筑项目决算审计过程的 70%以上,为了及时准确地做好这项繁重的工作应注意以下几点:1、资料齐全
包括施工合同,各原始预算,设计图纸及会审纪要,设计变更,施工签证,竣工图,施工中发生的其他费用,施工单位的资质证书和取费标准,施工现场地形及工程地质等
2、重点看图
在拿到工程施工图后,首先要按图纸会审纪要的内容,对图纸做全面的修正,这样可避免因图纸变化,而进行大量重复的劳动
之后开始对图纸全面浏览,先了解工程的基本概貌,如建筑物层数、结构形式、建筑面积等,再了解工程的材料和做法,如:基础是砼的还是砖、石的,是条形的还是独立的;墙体是砌砖还是砌块;楼面是水泥砂浆还是地砖;有无吊顶;外墙面是墙砖还是干粘石;门窗是木制还是铝合金、塑料等
最后详细阅读建筑三大图,重点弄清以下几个问题:房屋内外高差,以便在计算基础、挖填方、外墙抹灰工程量时利用该数据;建筑物层高墙体、楼地面面层、顶棚等相应的工程内容是否因楼层不同而有所变化,以便在计算工程量时分别对待;建筑物构配件,如阳台、雨棚、台阶等的设置情况,以防止二次翻阅和重漏计算
3、口径必须一致
审核施工图列出的工程细目是否与预算定额中相应的工程细目的口径相一致

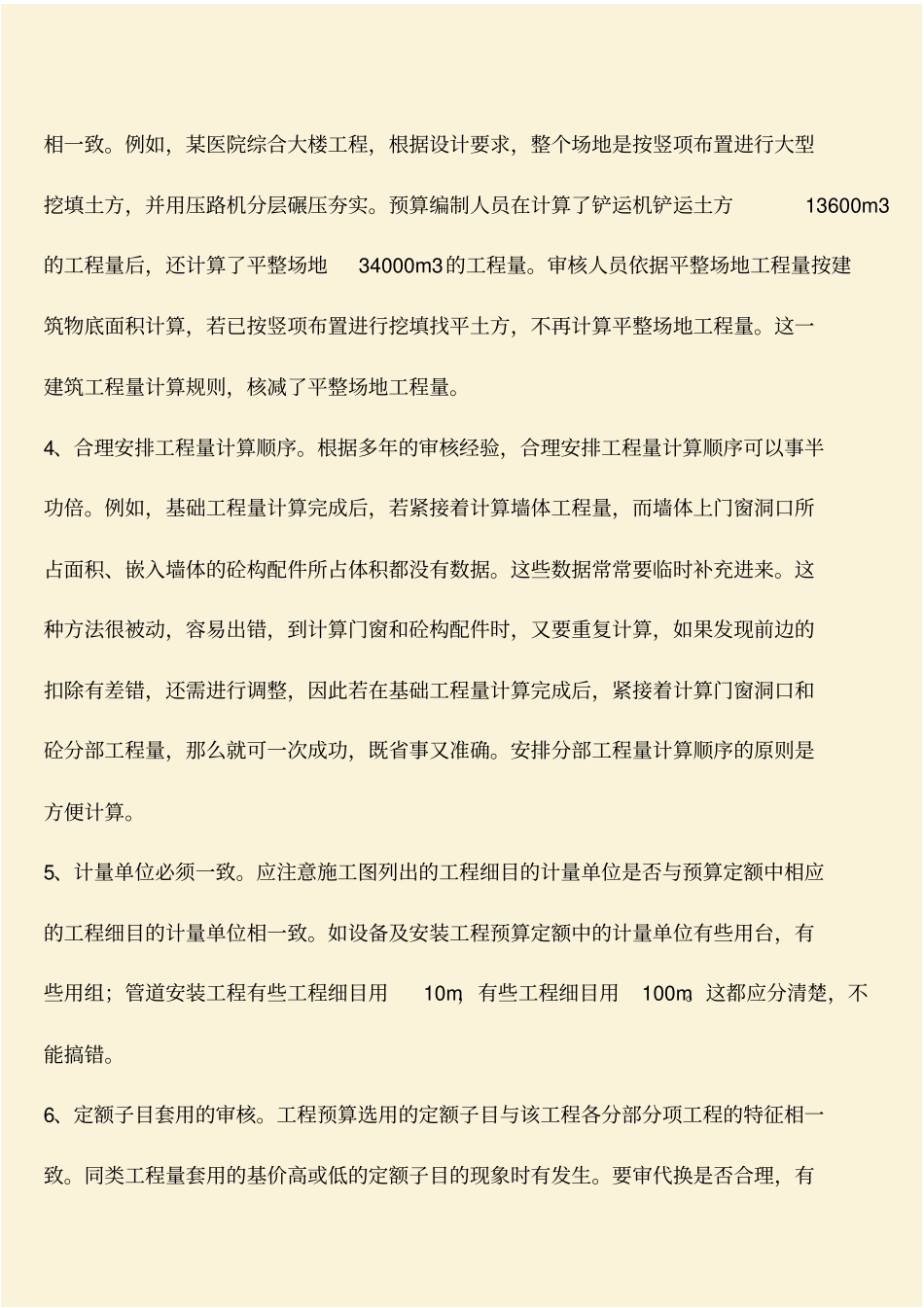

例如,某医院综合大楼工程,根据设计要求,整个场地是按竖项布置进行大型挖填土方,并用压路机分层碾压夯实
预算编制人员在计算了铲运机铲运土方13600m3的工程量后,还计算了平整场地34000m3的工程量
审核人员依据平整场地工程量按建筑物底面积计算,若已按竖项布置进行挖填找平土方,不再计算平整场地工程量
这一建筑工程量计算规则,核减了平整场地工程量
4、合理安排工程量计算顺序
根据多年的审核经验,合理安排工程量计算顺序可以事半功倍
例如,基础工程
