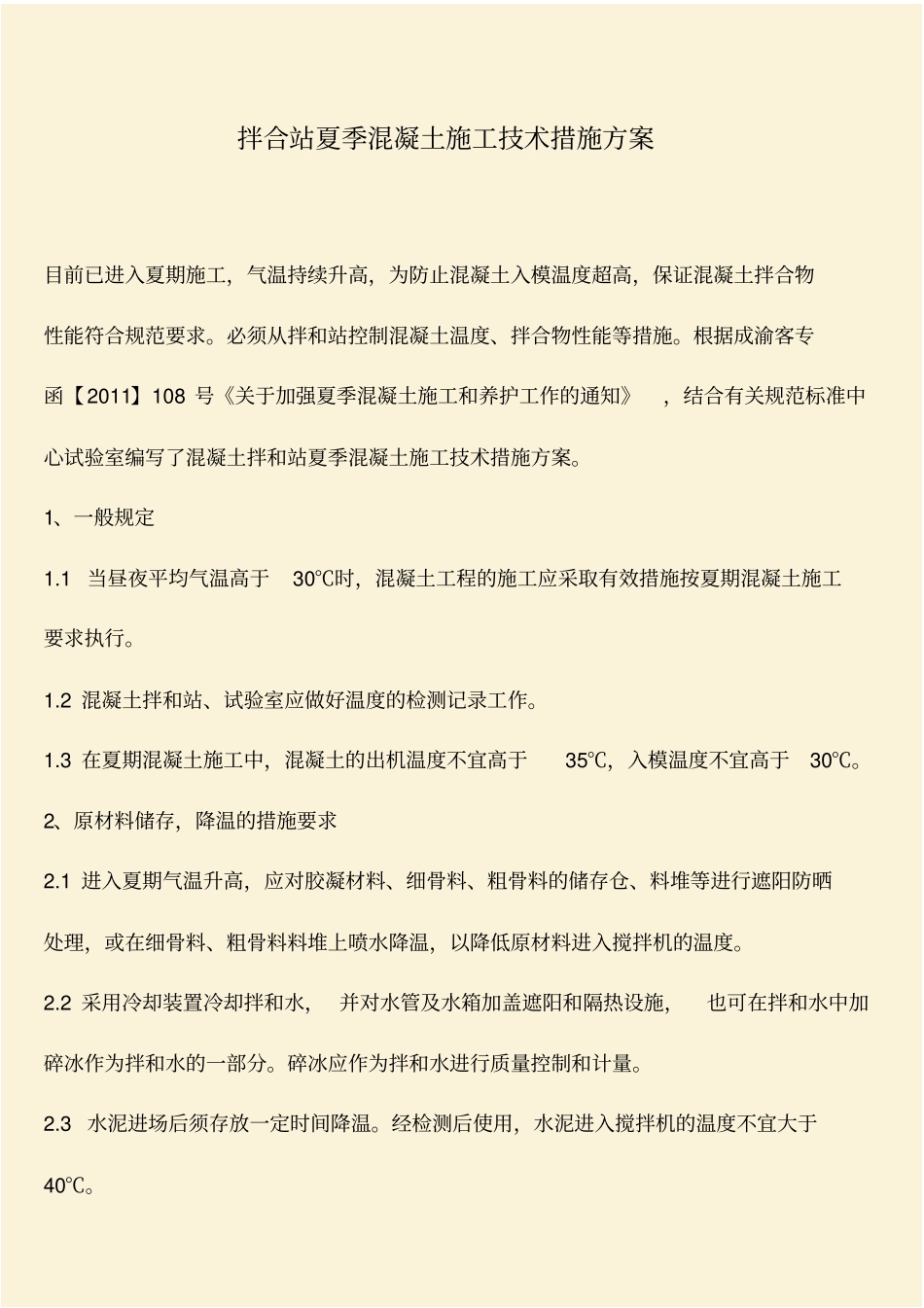

拌合站夏季混凝土施工技术措施方案目前已进入夏期施工,气温持续升高,为防止混凝土入模温度超高,保证混凝土拌合物性能符合规范要求
必须从拌和站控制混凝土温度、拌合物性能等措施
根据成渝客专函【2011】108 号《关于加强夏季混凝土施工和养护工作的通知》,结合有关规范标准中心试验室编写了混凝土拌和站夏季混凝土施工技术措施方案
1、一般规定1
1 当昼夜平均气温高于30℃时,混凝土工程的施工应采取有效措施按夏期混凝土施工要求执行
2 混凝土拌和站、试验室应做好温度的检测记录工作
3 在夏期混凝土施工中,混凝土的出机温度不宜高于35℃,入模温度不宜高于30℃
2、原材料储存,降温的措施要求2
1 进入夏期气温升高,应对胶凝材料、细骨料、粗骨料的储存仓、料堆等进行遮阳防晒处理,或在细骨料、粗骨料料堆上喷水降温,以降低原材料进入搅拌机的温度
2 采用冷却装置冷却拌和水, 并对水管及水箱加盖遮阳和隔热设施,也可在拌和水中加碎冰作为拌和水的一部分
碎冰应作为拌和水进行质量控制和计量
3 水泥进场后须存放一定时间降温
经检测后使用,水泥进入搅拌机的温度不宜大于40℃

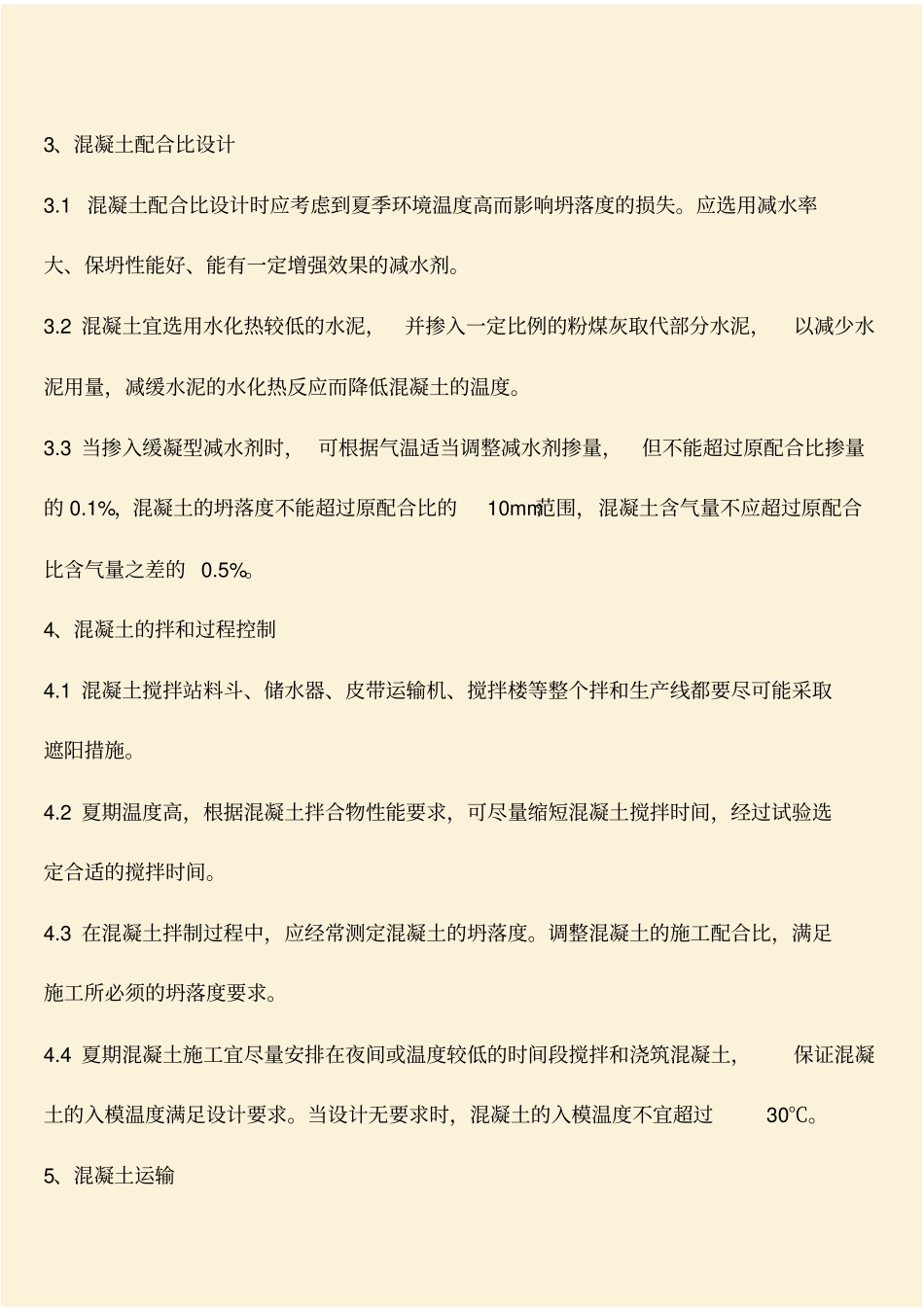

3、混凝土配合比设计3
1 混凝土配合比设计时应考虑到夏季环境温度高而影响坍落度的损失
应选用减水率大、保坍性能好、能有一定增强效果的减水剂
2 混凝土宜选用水化热较低的水泥,并掺入一定比例的粉煤灰取代部分水泥,以减少水泥用量,减缓水泥的水化热反应而降低混凝土的温度
3 当掺入缓凝型减水剂时, 可根据气温适当调整减水剂掺量,但不能超过原配合比掺量的 0
1%,混凝土的坍落度不能超过原配合比的10mm范围,混凝土含气量不应超过原配合比含气量之差的 0

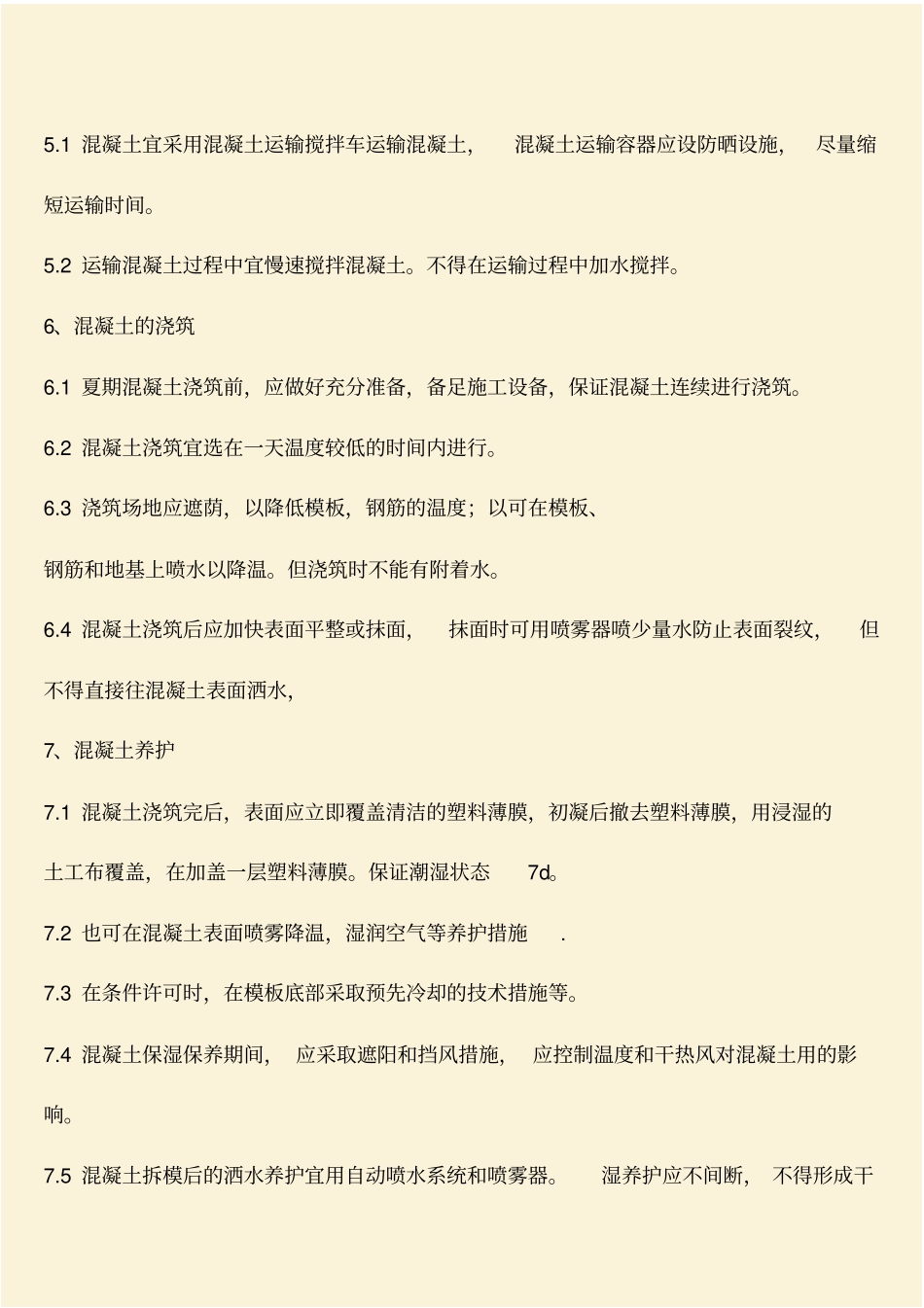

4、混凝土的拌和过程控制4
1 混凝土搅拌站料斗、储水器、皮带运输机、搅拌楼等整个拌和生产线都要尽可能采取遮阳措施
2 夏期温度高,根据混凝土拌合物
