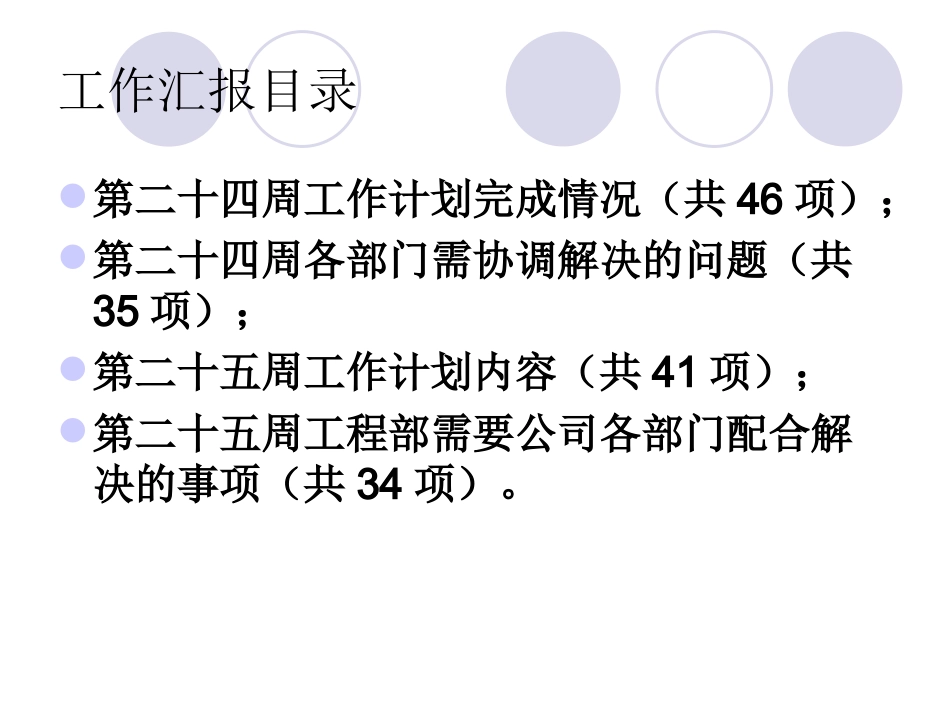

工程部工作汇报工程部工作汇报工作汇报目录第二十四周工作计划完成情况(共46项);第二十四周各部门需协调解决的问题(共35项);第二十五周工作计划内容(共41项);第二十五周工程部需要公司各部门配合解决的事项(共34项)

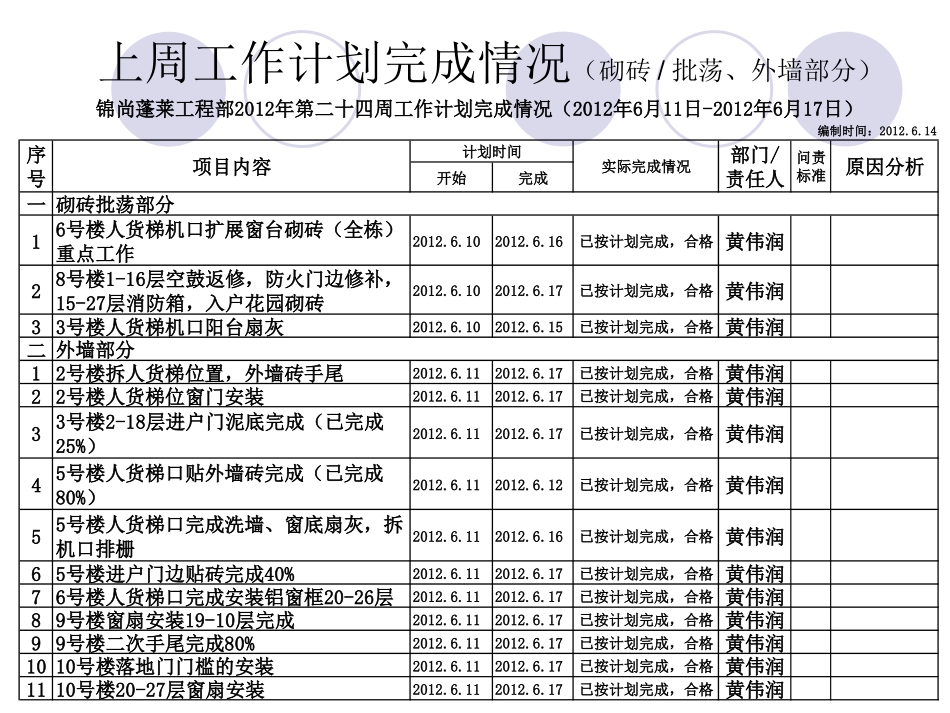

上周工作计划完成情况(砌砖/批荡、外墙部分)开始完成一16号楼人货梯机口扩展窗台砌砖(全栋)重点工作2012
102012
16已按计划完成,合格黄伟润28号楼1-16层空鼓返修,防火门边修补,15-27层消防箱,入户花园砌砖2012
102012
17已按计划完成,合格黄伟润33号楼人货梯机口阳台扇灰2012
102012
15已按计划完成,合格黄伟润二12号楼拆人货梯位置,外墙砖手尾2012
112012
17已按计划完成,合格黄伟润22号楼人货梯位窗门安装2012
112012
17已按计划完成,合格黄伟润33号楼2-18层进户门泥底完成(已完成25%)2012
112012
17已按计划完成,合格黄伟润45号楼人货梯口贴外墙砖完成(已完成80%)2012
112012
12已按计划完成,合格黄伟润55号楼人货梯口完成洗墙、窗底扇灰,拆机口排栅2012
112012
16已按计划完成,合格黄伟润65号楼进户门边贴砖完成40%2012
112012
17已按计划完成,合格黄伟润76号楼人货梯口完成安装铝窗框20-26层2012
112012
17已按计划完成,合格黄伟润89号楼窗扇安装19-10层完成2012
112012
17已按计划完成,合格黄伟润99号楼二次手尾完成80%2012
112012
17已按计划完成,合格黄伟润1010号楼落地门门槛的安装2012
112012
17已按计划完成,合格黄伟润1110号楼20-27层窗扇安装201
