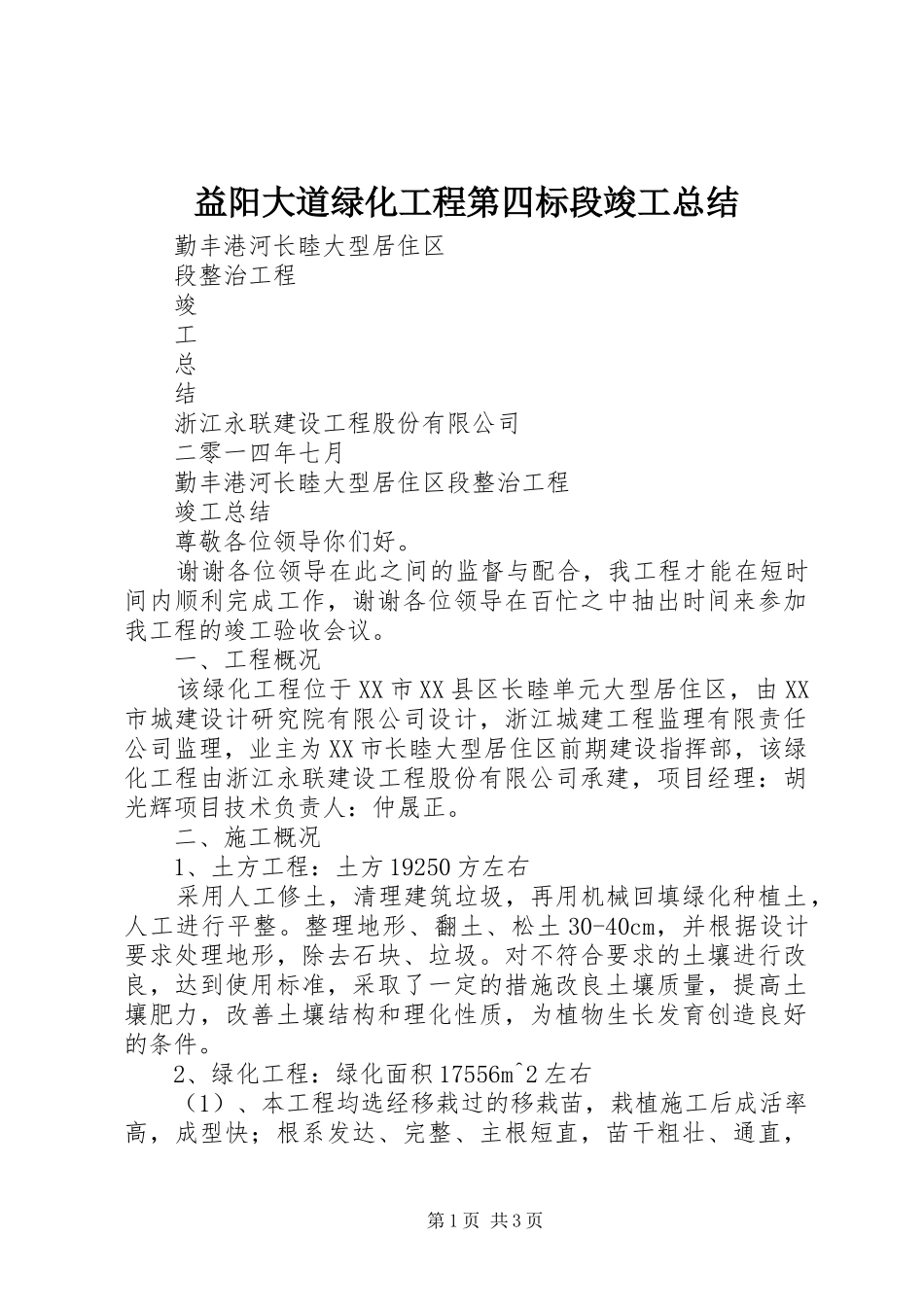

益阳大道绿化工程第四标段竣工总结 勤丰港河长睦大型居住区 段整治工程 竣 工 总 结 浙江永联建设工程股份有限公司 二零一四年七月 勤丰港河长睦大型居住区段整治工程 竣工总结 尊敬各位领导你们好。 谢谢各位领导在此之间的监督与配合,我工程才能在短时间内顺利完成工作,谢谢各位领导在百忙之中抽出时间来参加我工程的竣工验收会议。 一、工程概况 该绿化工程位于 XX 市 XX 县区长睦单元大型居住区,由 XX市城建设计研究院有限公司设计,浙江城建工程监理有限责任公司监理,业主为 XX 市长睦大型居住区前期建设指挥部,该绿化工程由浙江永联建设工程股份有限公司承建,项目经理:胡光辉项目技术负责人:仲晟正。 二、施工概况 1、土方工程:土方 19250 方左右 采用人工修土,清理建筑垃圾,再用机械回填绿化种植土,人工进行平整。整理地形、翻土、松土 30-40cm,并根据设计要求处理地形,除去石块、垃圾。对不符合要求的土壤进行改良,达到使用标准,采取了一定的措施改良土壤质量,提高土壤肥力,改善土壤结构和理化性质,为植物生长发育创造良好的条件。 2、绿化工程:绿化面积 17556m^2 左右 (1)、本工程均选经移栽过的移栽苗,栽植施工后成活率高,成型快;根系发达、完整、主根短直,苗干粗壮、通直,第 1 页 共 3 页有一定的适合高度,不徒长;主侧枝分布均匀,树冠丰满;无病虫害和机械损伤。 (2)、在实际操作中采用定点、放线,位置确定后用木桩等做出明显标志,树丛用白灰线划清范围,线圈内钉上木桩,写明树种、数量、坑(穴)号,然后用目测方法定出单株小点,用灰点标明,向下垂直挖掘到规定的深度,将坑底挖松、弄平。 (3)、树种位置及配置注意层次,避免呆板,中心高边缘低,呈由高 渐低的倾斜林冠线,邻近的几棵呈不规则几何图形。定点与种植的树种和数量符合设计图纸要求。 (4)、栽种露根苗木的坑(穴)底,挖松后在中央堆个小土丘,以利树根舒展;土质不好的,加大坑(穴)的规格,并将杂物筛出清走;遇到石灰渣、石板、沥青等对树木生长不利的物质,则将坑(穴)径加大 1 至 2 倍,将有害物质清运干净,换上适宜的种植土。 (5)、由于交叉施工等其他客观原因,导致影响了树木的成活率。对于死亡的苗木,本公司已经做了补植。 实际种植的苗木有: 种植乔木:2300 株 种植灌木:17556m^2 三、安全施工措施 1.建立健全安全生产保证体系 项目经理出任组长,由各专...
