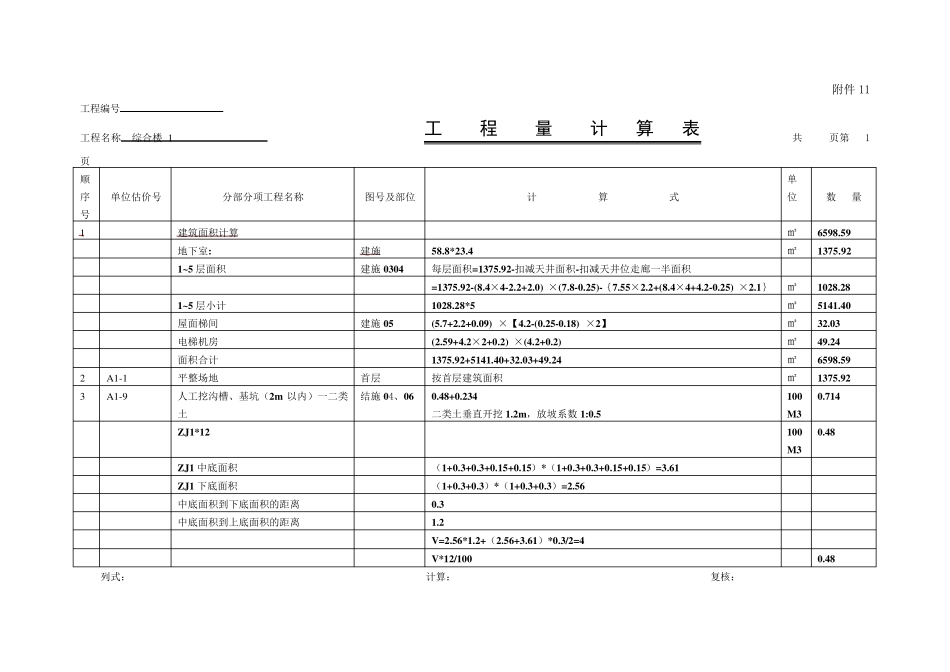

附件11 工程编号 工程名称 综合楼1 工 程 量 计 算 表 共 页第 1 页 顺 序 号 单位估价号 分部分项工程名称 图号及部位 计 算 式 单 位 数 量 1 建筑面积计算 ㎡ 6598.59 地下室: 建施 58.8*23.4 ㎡ 1375.92 1~5 层面积 建施0304 每层面积=1375.92-扣减天井面积-扣减天井位走廊一半面积 =1375.92-(8.4×4-2.2+2.0) ×(7.8-0.25)-{7.55×2.2+(8.4×4+4.2-0.25) ×2.1} ㎡ 1028.28 1~5 层小计 1028.28*5 ㎡ 5141.40 屋面梯间 建施05 (5.7+2.2+0.09) ×【4.2-(0.25-0.18) ×2】 ㎡ 32.03 电梯机房 (2.59+4.2×2+0.2) ×(4.2+0.2) ㎡ 49.24 面积合计 1375.92+5141.40+32.03+49.24 ㎡ 6598.59 2 A 1-1 平整场地 首层 按首层建筑面积 ㎡ 1375.92 3 A 1-9 人工挖沟槽、基坑(2m 以内)一二类土 结施04、06 0.48+0.234 二类土垂直开挖 1.2m,放坡系数1:0.5 100 M3 0.714 ZJ1*12 100 M3 0.48 ZJ1 中底面积 (1+0.3+0.3+0.15+0.15)*(1+0.3+0.3+0.15+0.15)=3.61 ZJ1 下底面积 (1+0.3+0.3)*(1+0.3+0.3)=2.56 中底面积到下底面积的距离 0.3 中底面积到上底面积的距离 1.2 V=2.56*1.2+(2.56+3.61)*0.3/2=4 V*12/100 0.48 列式: 计算: 复核: 工程编号 工程名称 工 程 量 计 算 表 共 页第 页 顺 序 号 单位估价号 分部分项工程名称 图号及部位 计 算 式 单 位 数 量 地梁挖土 V=L*宽*深 100 M3 0.234 宽 0.2+0.3+0.3=0.8 深 0.5+0.1=0.6 L 12.820*3+9.820*4+(2.4-0.2-0.3-0.3) 扣除①②轴 0.95*2+1.9 扣除③轴 1.9*2 扣除④轴 1.9 扣除⑤⑥轴 1.9*2+0.95*3 扣除A 轴 0.95*4 扣除B 轴 1.9*2+0.95*2+0.2+0.3+0.2+0.3 扣除C 轴 0.95*4 地梁总长 48.89 V 48.89*0.8*0.6/100=0.234 0.234 4 A1-58 换 5km 人工装汽车运卸土方 5km 内 A1-9+A1-128=0.714+1.656 100 M3 2.37 5 A1-61 凿桩头 3.14*0.5*0.5*0.3*12 M3 2.826 6 A1-124 换 5km 人工装卸汽车运石方 2.826/100=0.028 100 M3 0.028 列式: 计算: 复核: 工程编号 工程名称 工 程 量 计 算 表 共 页第 页 顺 序 号 单位估价号 分部分项工程名称 图号及部位 计 算 式 单 位 数 量 7 A 1-129 人孔挖孔桩挖土桩外径150cm内,孔深20m 以内 ZJ1*6+ZJ1*6=(13.577*6+...
