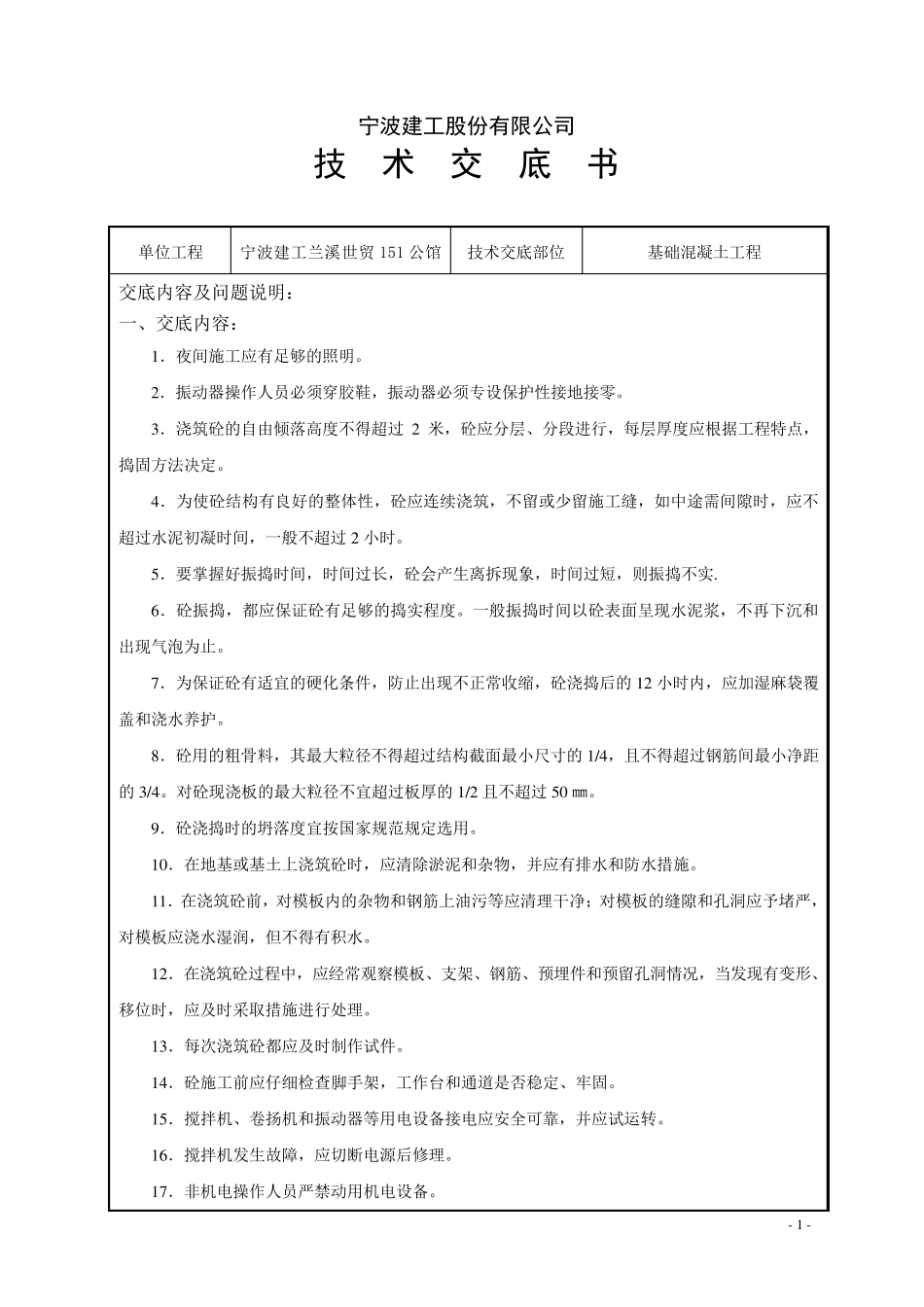

- 1 - 宁波建工股份有限公司 技 术 交 底 书 单位工程 宁波建工兰溪世贸151 公馆 技术交底部位 基础混凝土工程 交底内容及问题说明: 一、交底内容: 1 .夜间施工应有足够的照明
2 .振动器操作人员必须穿胶鞋,振动器必须专设保护性接地接零
3 .浇筑砼的自由倾落高度不得超过 2 米,砼应分层、分段进行,每层厚度应根据工程特点,捣固方法决定
4 .为使砼结构有良好的整体性,砼应连续浇筑,不留或少留施工缝,如中途需间隙时,应不超过水泥初凝时间,一般不超过 2 小时
5 .要掌握好振捣时间,时间过长,砼会产生离拆现象,时间过短,则振捣不实
6 .砼振捣,都应保证砼有足够的捣实程度
一般振捣时间以砼表面呈现水泥浆,不再下沉和出现气泡为止
7 .为保证砼有适宜的硬化条件,防止出现不正常收缩,砼浇捣后的 1 2 小时内,应加湿麻袋覆盖和浇水养护
8 .砼用的粗骨料,其最大粒径不得超过结构截面最小尺寸的 1 /4 ,且不得超过钢筋间最小净距的 3 /4
对砼现浇板的最大粒径不宜超过板厚的 1 /2 且不超过 5 0 ㎜
9 .砼浇捣时的坍落度宜按国家规范规定选用
1 0 .在地基或基土上浇筑砼时,应清除淤泥和杂物,并应有排水和防水措施
1 1 .在浇筑砼前,对模板内的杂物和钢筋上油污等应清理干净;对模板的缝隙和孔洞应予堵严,对模板应浇水湿润,但不得有积水
1 2 .在浇筑砼过程中,应经常观察模板、支架、钢筋、预埋件和预留孔洞情况,当发现有变形、移位时,应及时采取措施进行处理
1 3 .每次浇筑砼都应及时制作试件
1 4 .砼施工前应仔细检查脚手架,工作台和通道是否稳定、牢固
1 5 .搅拌机、卷扬机和振动器等用电设备接电应安全可靠,并应试运转
1 6 .搅拌机发生故障,应切断电源后修理
1 7 .非机电操作人员严禁动用机电设备
