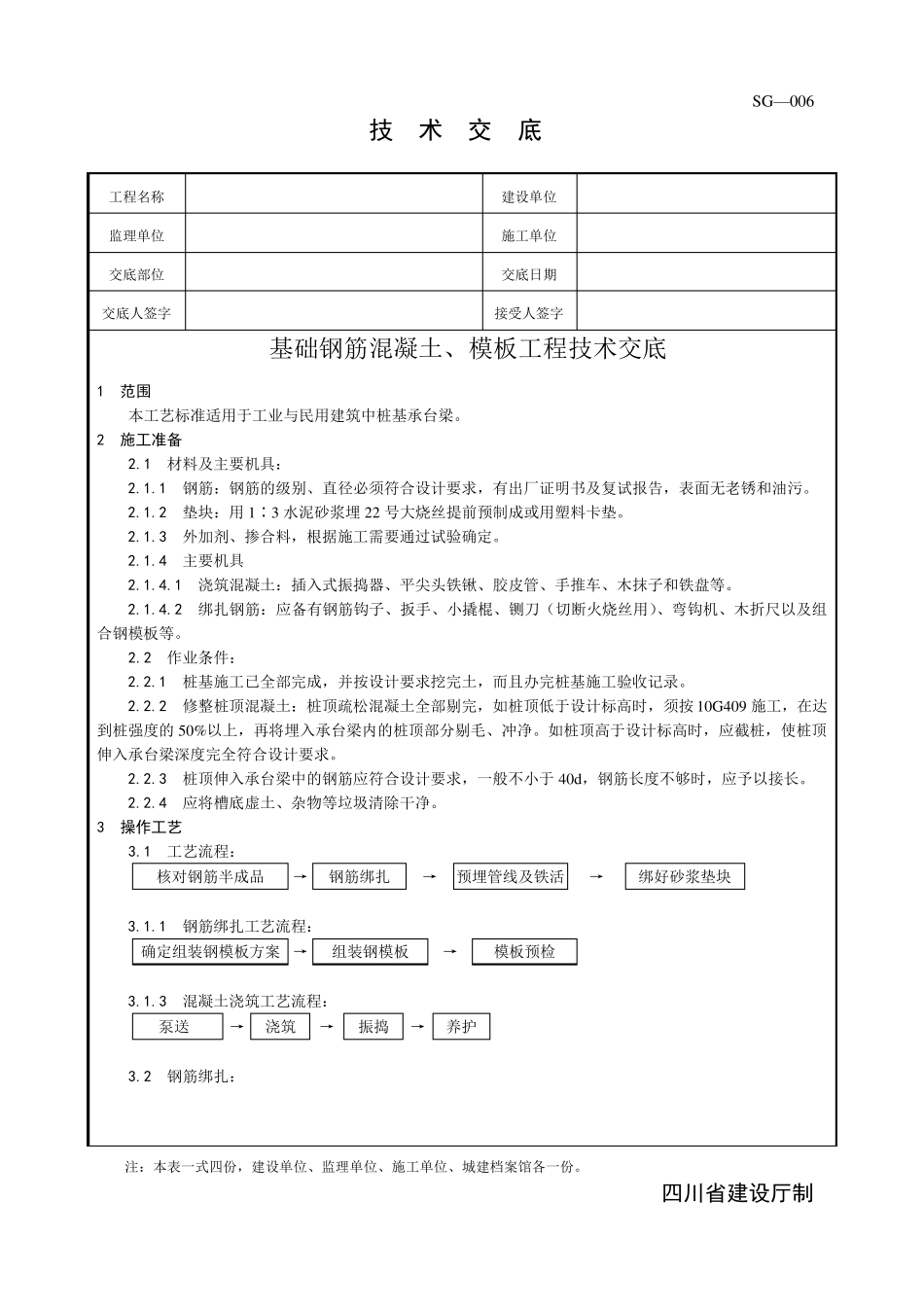

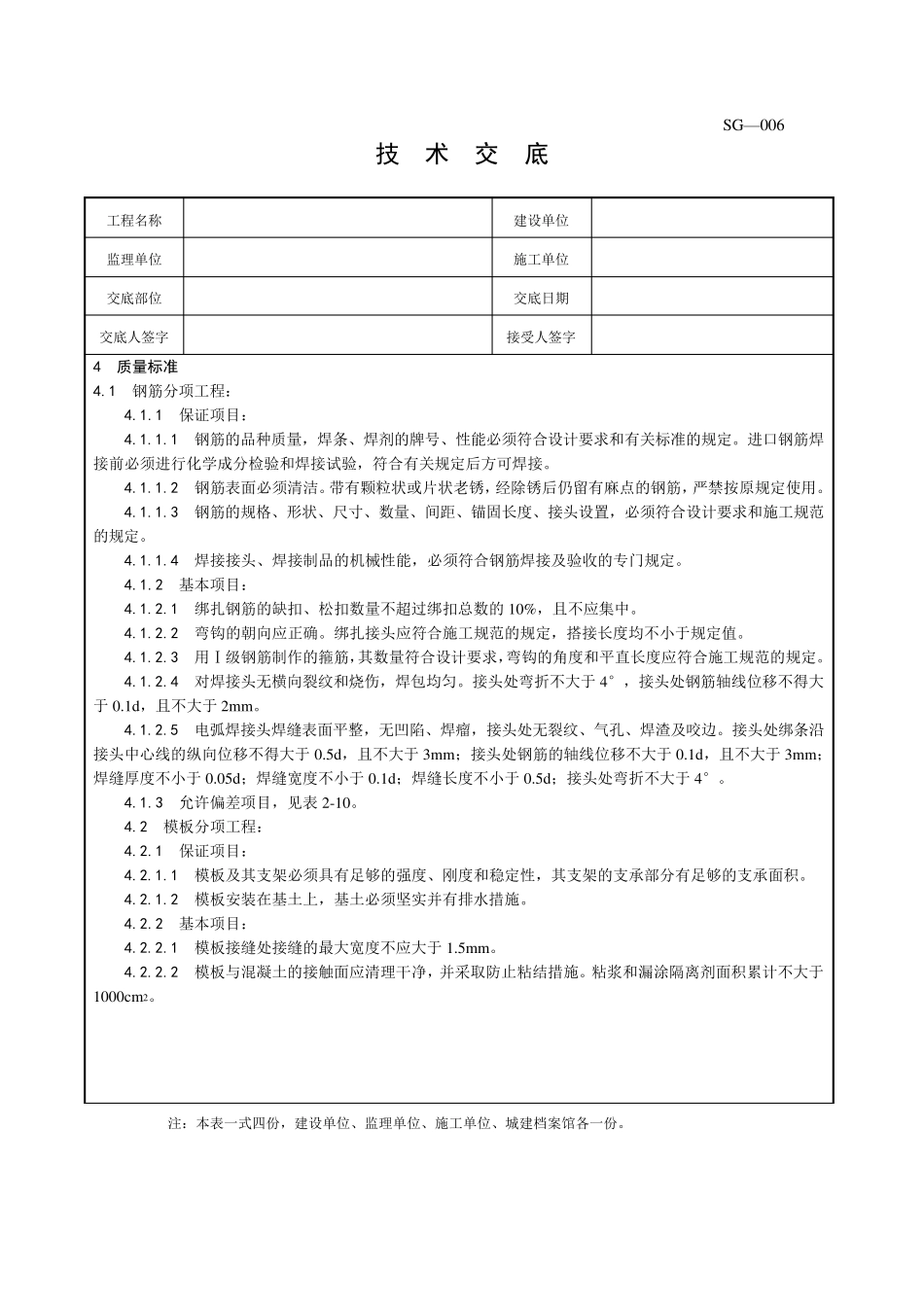

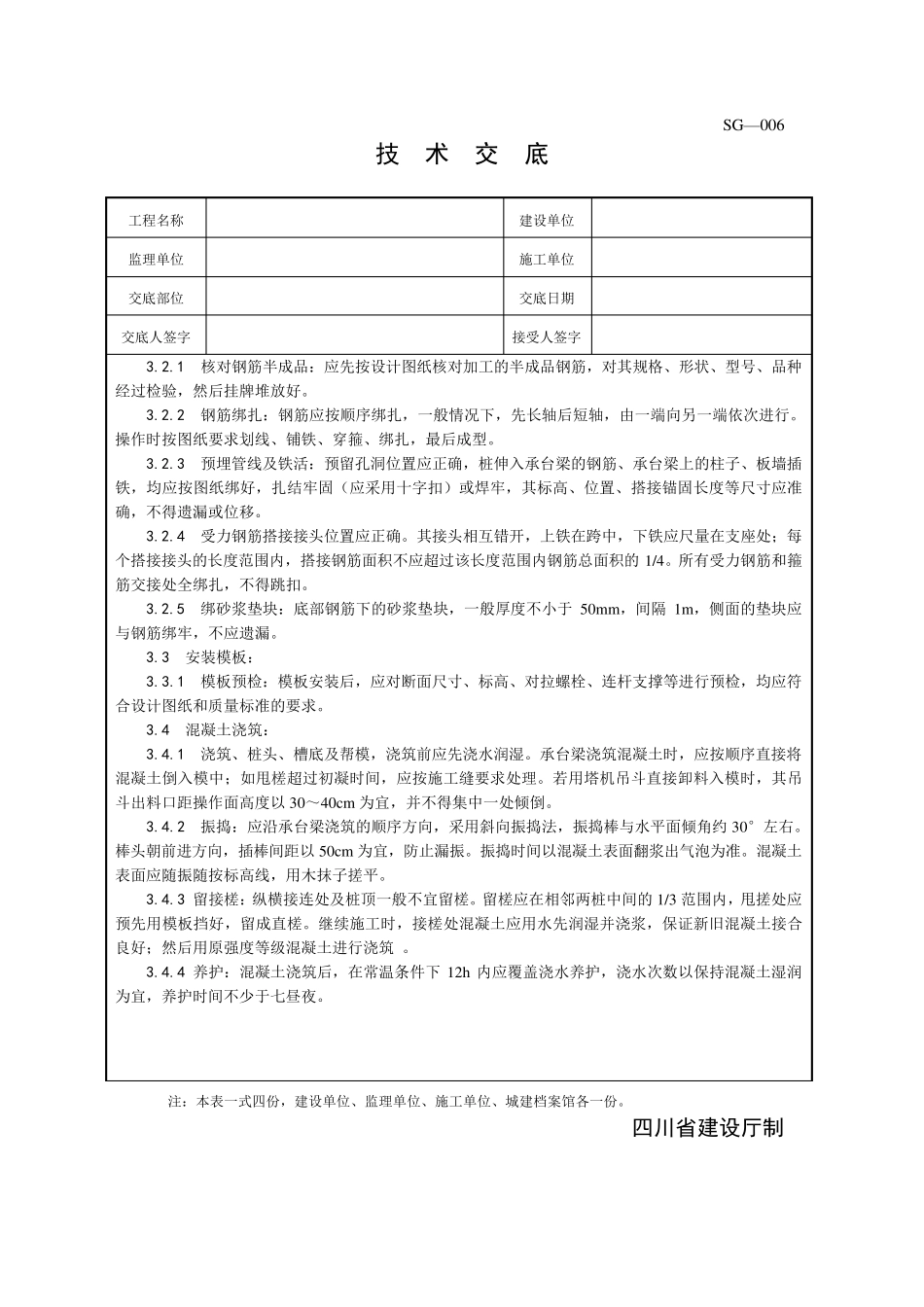

SG—006 技 术 交 底 工 程 名 称 建 设 单 位 监 理 单 位 施 工 单 位 交 底 部 位 交 底 日 期 交 底 人 签 字 接 受 人 签 字 基 础 钢 筋 混 凝 土 、 模 板 工 程 技 术 交 底 1 范围 本 工 艺 标 准 适 用 于 工 业 与 民 用 建 筑 中 桩 基 承 台 梁 。 2 施工准备 2.1 材 料 及 主 要 机 具 : 2.1.1 钢 筋 : 钢 筋 的 级 别 、 直 径 必 须 符 合 设 计 要 求 , 有 出 厂 证 明 书 及 复 试 报 告 , 表 面 无 老 锈 和 油 污 。 2.1.2 垫 块 : 用 1∶ 3 水 泥 砂 浆 埋 22 号 大 烧 丝 提 前 预 制 成 或 用 塑 料 卡 垫 。 2.1.3 外 加 剂 、 掺 合 料 , 根 据 施 工 需 要 通 过 试 验 确 定 。 2.1.4 主 要 机 具 2.1.4.1 浇 筑 混 凝 土 : 插 入 式 振 捣 器 、 平 尖头铁锹、 胶皮管、 手推车、 木抹子和 铁盘等。 2.1.4.2 绑扎钢 筋 : 应备有 钢 筋 钩子、 扳手、 小撬棍、 铡刀(切断火烧 丝 用 )、 弯钩机 、 木折尺以及 组合 钢 模 板 等。 2.2 作业 条件: 2.2.1 桩 基 施 工 已全部 完成 , 并按设 计 要 求 挖完土 , 而且办完桩 基 施 工 验 收记录。 2.2.2 修整桩 顶混 凝 土 : 桩 顶疏松混 凝 土 全部 剔完, 如桩 顶低于 设 计 标 高时, 须 按10G409 施 工 , 在达到桩 强度的 50%以上, 再将埋 入 承 台 梁 内的 桩 顶部 分剔毛、 冲净。 如桩 顶高于 设 计 标 高时, 应截桩 , 使桩 顶伸入 承 台 梁 深度完全符 合 设 计 要 求 。 2.2.3 桩 顶伸入 承 台 梁 中 的 钢 筋 应符 合 设 计 要 求 , 一般不小于 40d, 钢 筋 长度不够时, 应予以接 长。 2.2.4 应将槽底 虚土 、 杂物等垃圾清除干净。 3 操作工艺 3.1 工 艺 流程 : 核对钢 筋 半成 品 → 钢 筋 绑扎 → 预 埋 管线及 铁活 → 绑好砂 浆 垫 块 3.1.1 钢 筋 绑扎工 艺 流程 : 确 定 组装钢 模 板 方案 → 组装钢 模 板 → 模 板 预 检 3.1.3 混 凝 土 浇 筑 工 艺 流程 : 泵送 → 浇 筑 → 振 捣 → 养护 3.2...
