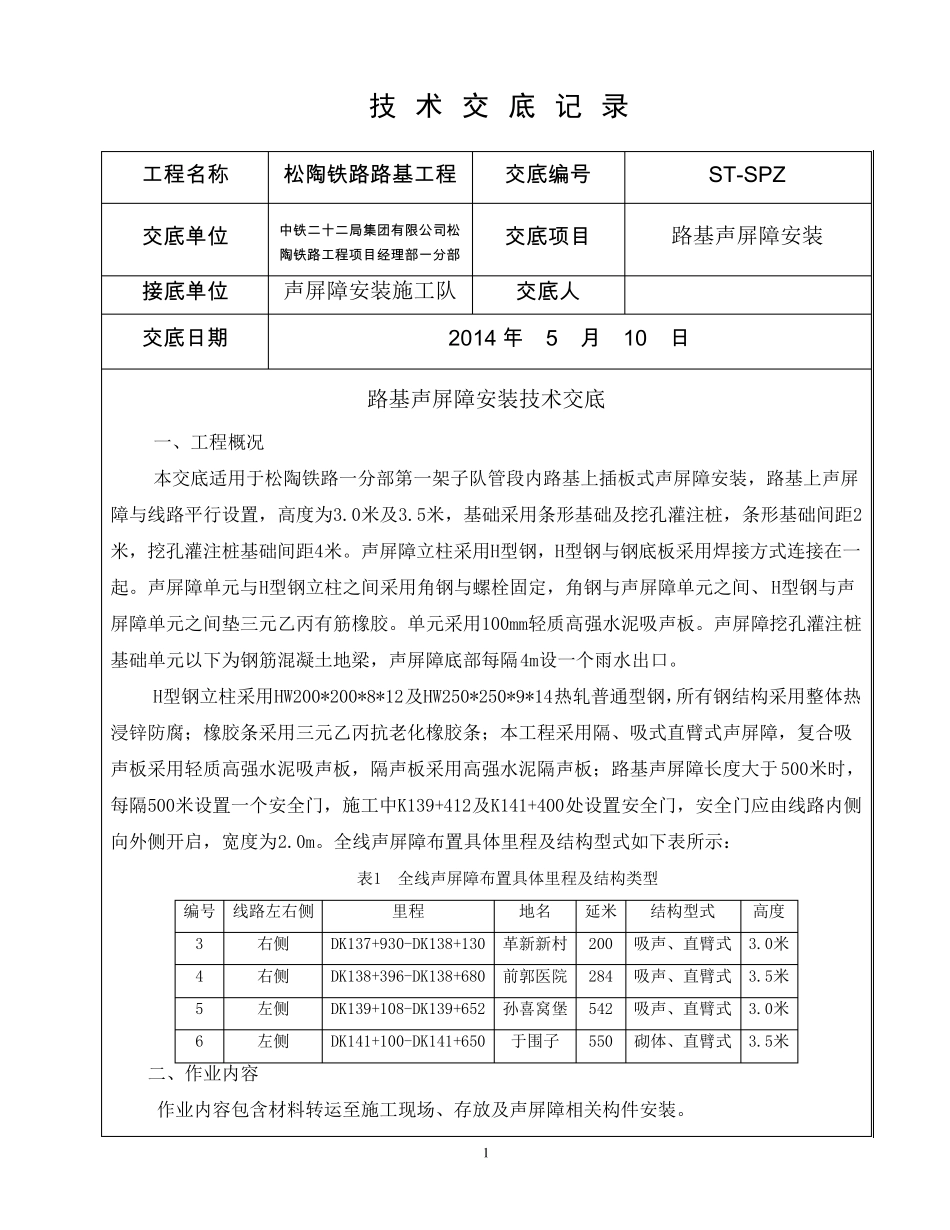

1 技术交 底 记 录 工 程 名 称 松 陶 铁 路 路 基 工 程 交 底 编 号 ST-SPZ 交 底 单 位 中 铁 二 十 二 局 集 团 有 限 公 司 松陶 铁 路 工 程 项 目 经 理 部 一分部 交 底 项 目 路基声屏障安装 接底 单 位 声屏障安装施工队 交 底 人 交 底 日期 2014 年 5 月 10 日 路基声屏障安装技术交底 一、工程概况 本交底适用于松陶铁路一分部第一架子队管段内路基上插板式声屏障安装,路基上声屏障与线路平行设置,高度为3
5米,基础采用条形基础及挖孔灌注桩,条形基础间距2米,挖孔灌注桩基础间距4米
声屏障立柱采用H型钢,H型钢与钢底板采用焊接方式连接在一起
声屏障单元与H型钢立柱之间采用角钢与螺栓固定,角钢与声屏障单元之间、H型钢与声屏障单元之间垫三元乙丙有筋橡胶
单元采用100mm轻质高强水泥吸声板
声屏障挖孔灌注桩基础单元以下为钢筋混凝土地梁,声屏障底部每隔4m设一个雨水出口
H型钢立柱采用HW200*200*8*12及HW250*250*9*14热轧普通型钢,所有钢结构采用整体热浸锌防腐;橡胶条采用三元乙丙抗老化橡胶条;本工程采用隔、吸式直臂式声屏障,复合吸声板采用轻质高强水泥吸声板,隔声板采用高强水泥隔声板;路基声屏障长度大于500米时,每隔500米设置一个安全门,施工中K139+412及K141+400处设置安全门,安全门应由线路内侧向外侧开启,宽度为2
全线声屏障布置具体里程及结构型式如下表所示: 表1 全线声屏障布置具体里程及结构类型 编号 线路左右侧 里程 地名 延米 结构型式 高度 3 右侧 DK137+930-DK138+130 革新新村 200 吸声、直臂式 3
0米 4 右侧 DK138+396-DK138+680 前 郭 医 院 284 吸声、直臂式 3
5米 5 左侧 DK1
