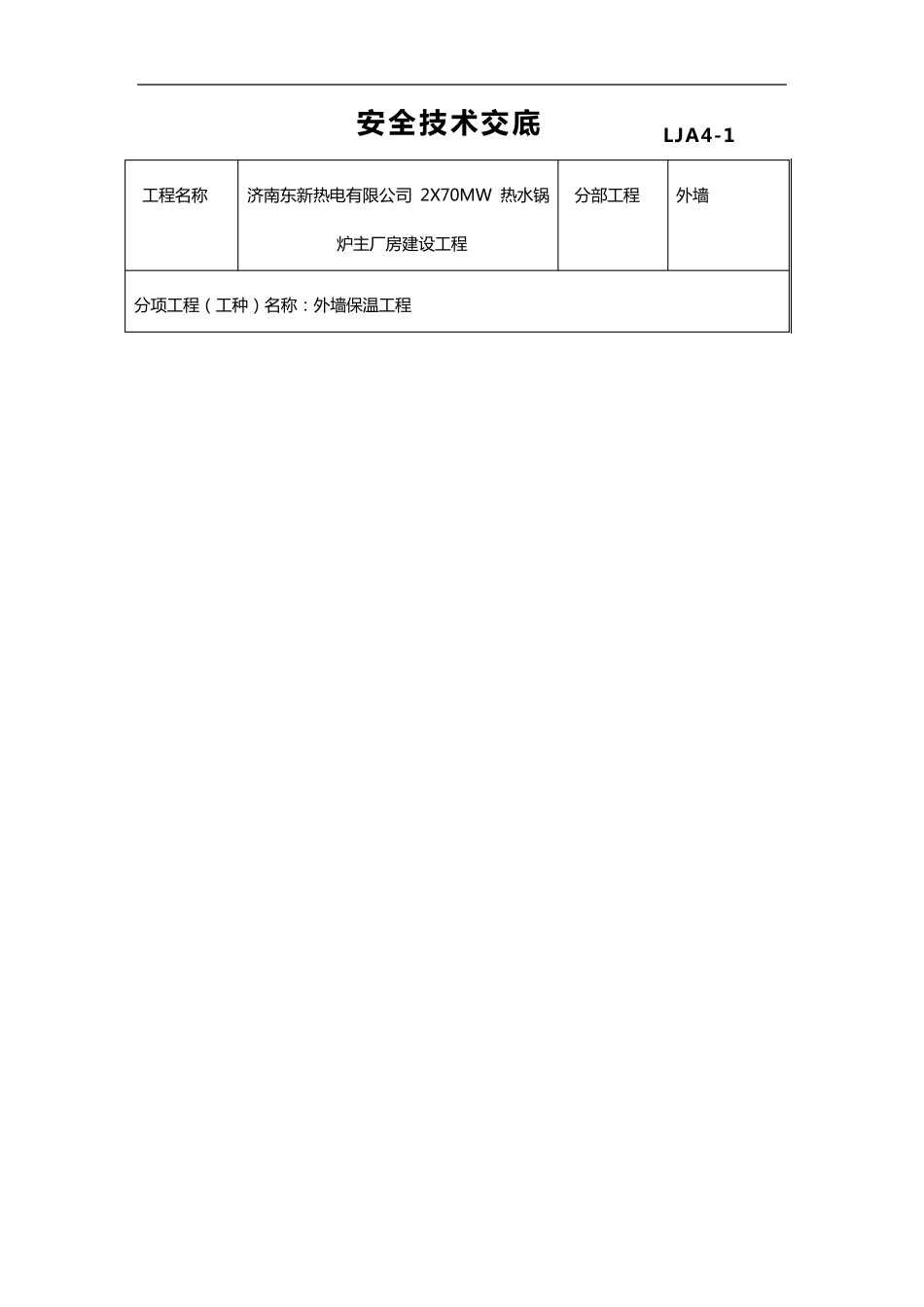

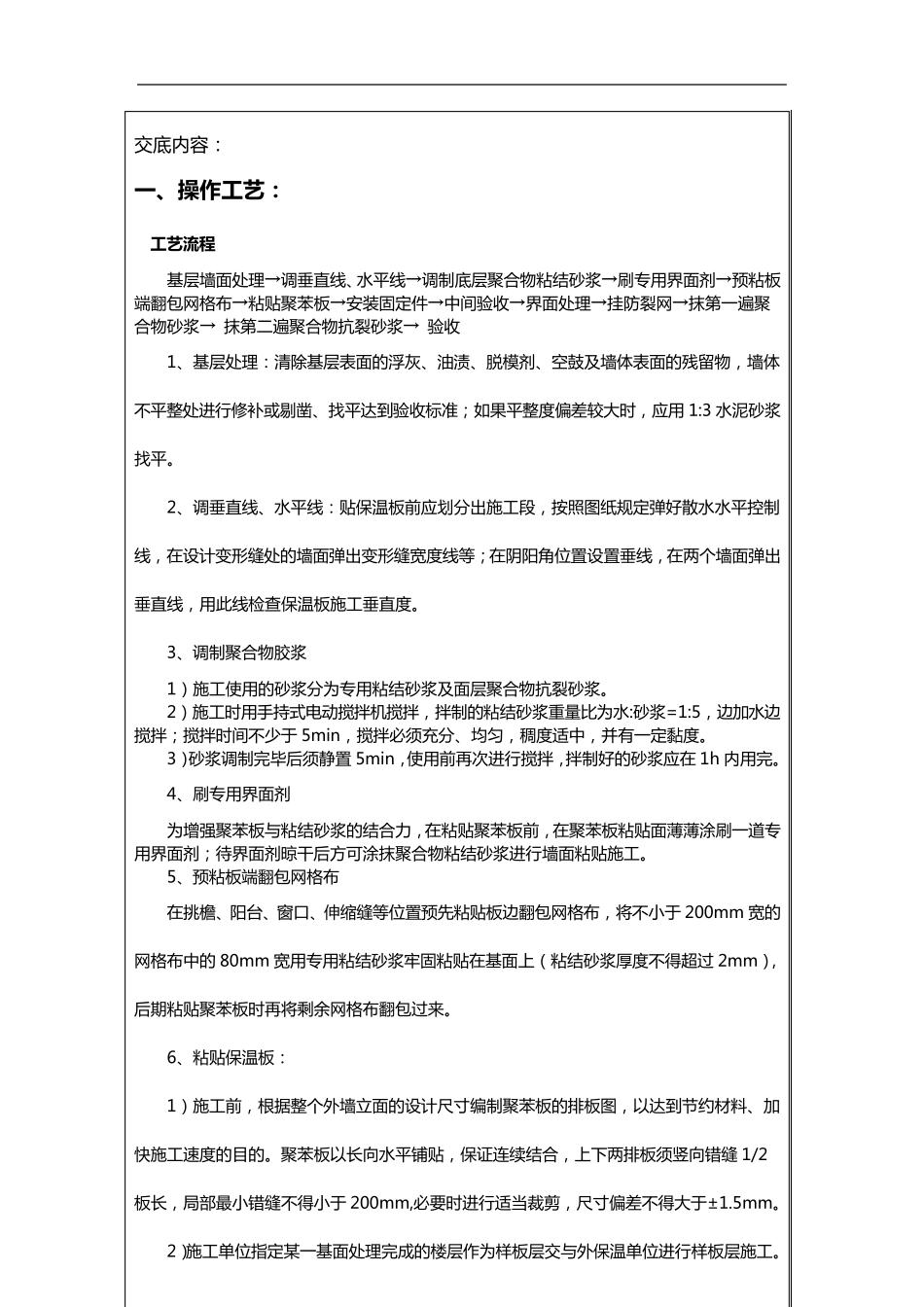

安 全 技 术 交底 LJA4-1 工 程 名 称 济 南 东新热电有限公司 2X70MW 热水锅炉主厂房建设工 程 分部工 程 外墙 分项工 程 (工 种)名 称 :外墙保温工 程 交 底 内 容 : 一 、操作工艺: 工艺流程 基 层 墙 面 处 理 →调垂直线、水平线→调制底 层 聚合物粘结砂浆→刷专用界面 剂→预粘板端翻包网格布→粘贴聚苯板→安装固定件→中间验收→界面 处 理 →挂防裂网→抹第一遍聚合物砂浆→ 抹第二遍聚合物抗裂砂浆→ 验收 1、基 层 处 理 : 清除基 层 表面 的浮灰、油渍、脱模剂、空鼓及墙 体表面 的残留物,墙 体不平整处 进行修补或剔凿、找平达到验收标准;如果平整度偏差较大时,应用 1:3 水泥砂浆找平。 2、调垂直线、水平线: 贴保温板前应划分出施工段,按照图纸规定弹好散水水平控制线,在设计变形缝处 的墙 面 弹出变形缝宽度线等 ;在阴 阳 角 位 置 设置 垂线,在两 个 墙 面 弹出垂直线,用此 线检 查 保温板施工垂直度。 3、调制聚合物胶 浆 1) 施工使 用的砂浆分为 专用粘结砂浆及面 层 聚合物抗裂砂浆。 2) 施工时用手 持 式 电 动 搅 拌 机 搅 拌 ,拌 制的粘结砂浆重 量 比 为 水:砂浆=1:5,边 加 水边搅 拌 ;搅 拌 时间不少 于 5min,搅 拌 必 须 充 分、均 匀 ,稠 度适 中,并 有 一定黏 度。 3) 砂浆调制完 毕 后 须 静 置 5min,使 用前再 次 进行搅 拌 ,拌 制好的砂浆应在 1h 内 用完 。 4、刷专用界面 剂 为 增 强 聚苯板与 粘结砂浆的结合力 ,在粘贴聚苯板前,在聚苯板粘贴面 薄 薄 涂 刷一道 专用界面 剂;待 界面 剂晾 干 后 方 可 涂 抹聚合物粘结砂浆进行墙 面 粘贴施工。 5、预粘板端翻包网格布 在挑 檐 、阳 台 、窗 口 、伸 缩 缝等 位 置 预先 粘贴板边 翻包网格布,将 不小 于 200mm 宽的网格布中的 80mm 宽用专用粘结砂浆牢 固粘贴在基 面 上 ( 粘结砂浆厚 度不得 超 过 2mm),后 期 粘贴聚苯板时再 将 剩 余 网格布翻包过 来 。 6、粘贴保温板: 1) 施工前,根 据 整个 外 墙 立 面 的设计尺 寸 编 制聚苯板的排 板图,以 达到节 约 材 料 、加快 施工速 度的目 的。聚苯板以 长 向 水平铺 贴,保证 连 续 结合,上 下 两 排 板须 竖 向...
