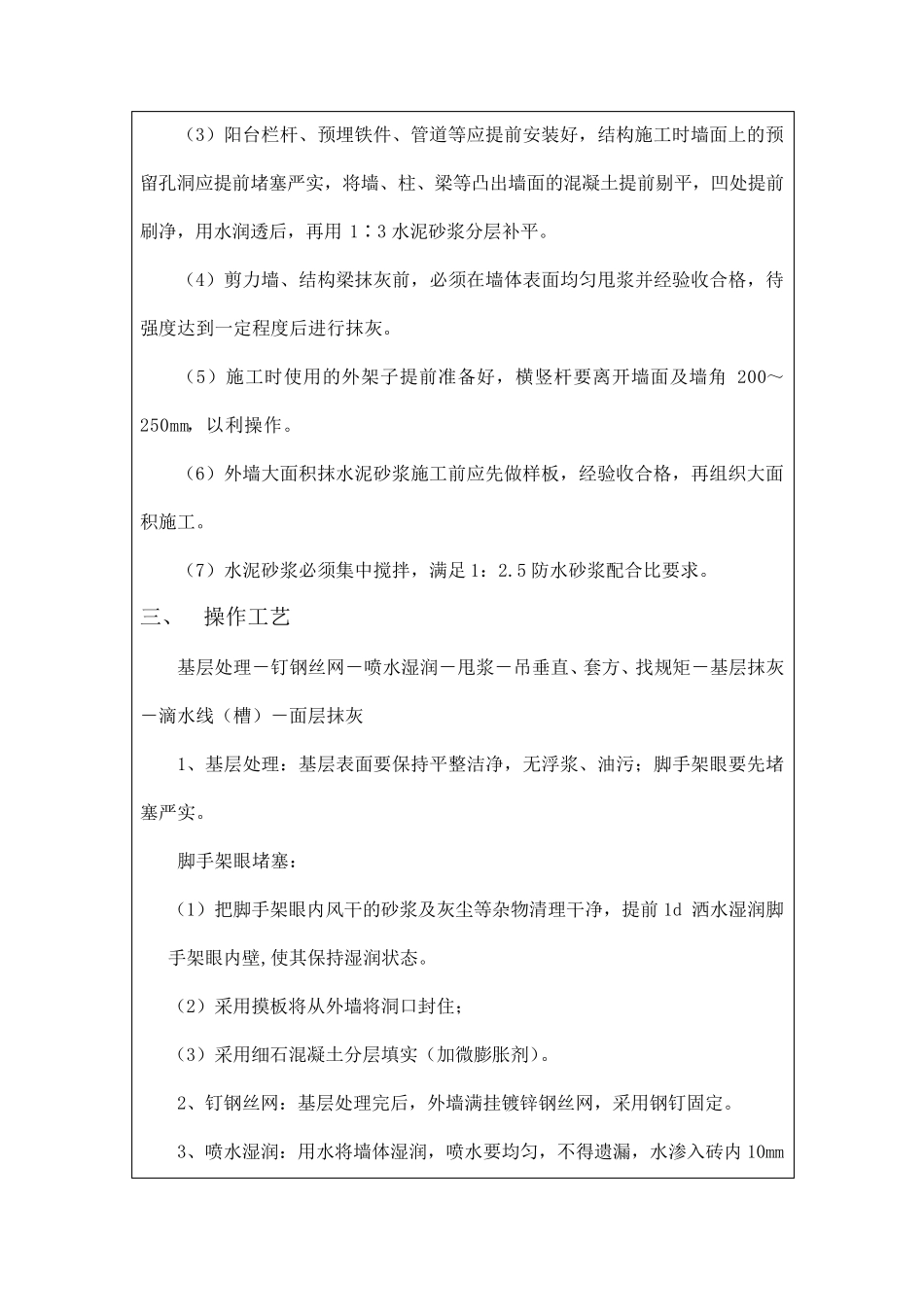

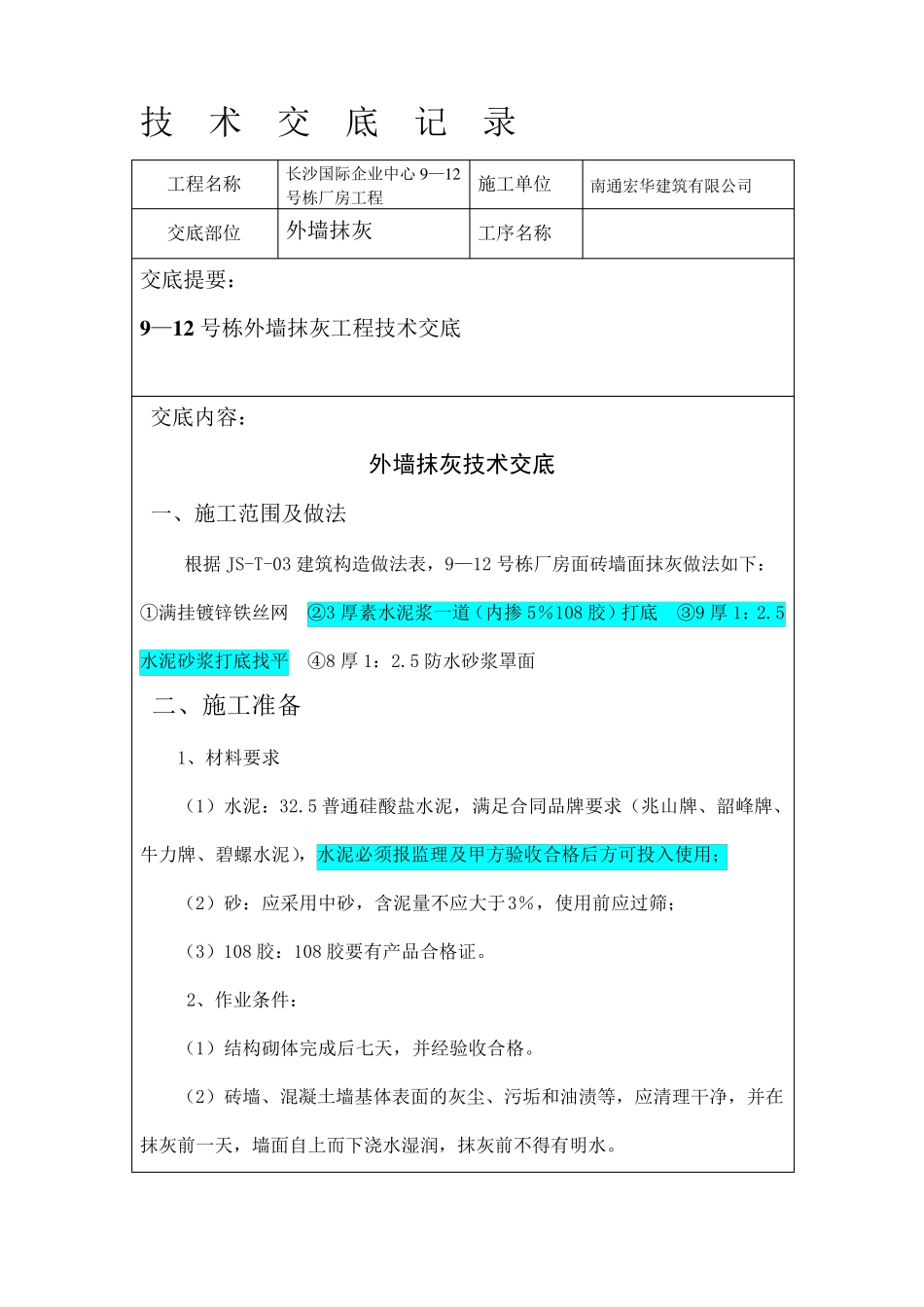

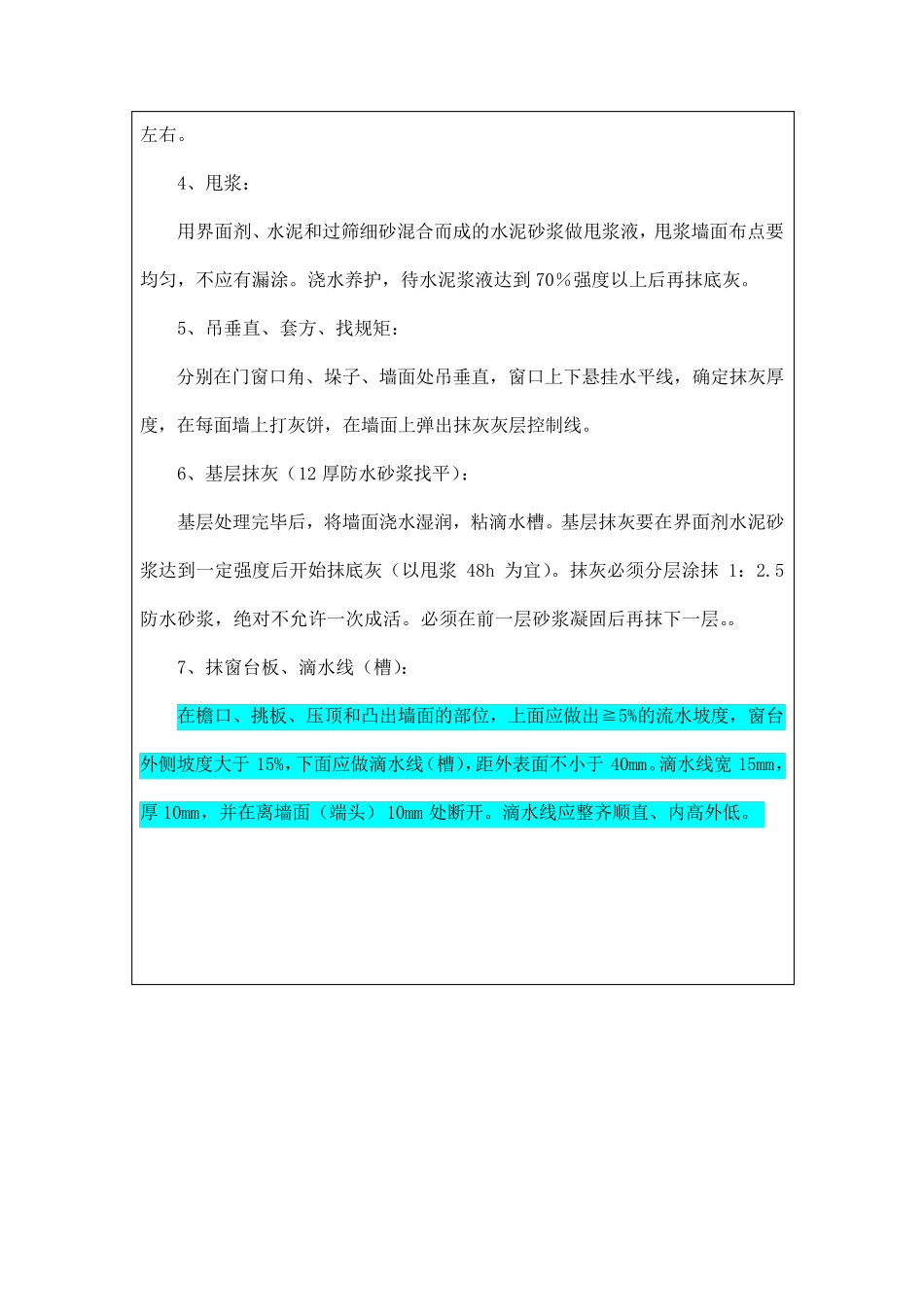

技 术 交 底 记 录工程名称 长沙国际企业中心9 —1 2号栋厂房工程 施工单位 南通宏华建筑有限公司 交底部位 外墙抹灰 工序名称 交底提要: 9 —1 2 号栋外墙抹灰工程技术交底 交底内容: 外墙抹灰技术交底 一、施工范围及做法 根据 JS-T-03 建筑构造做法表,9—12 号栋厂房面砖墙面抹灰做法如下: ①满挂镀锌铁丝网 ②3 厚素水泥浆一道(内掺 5%108 胶)打底 ③9 厚 1:2.5水泥砂浆打底找平 ④8 厚 1:2.5 防水砂浆罩面 二、施工准备 1、材料要求 (1)水泥:32.5 普通硅酸盐水泥,满足合同品牌要求(兆山牌、韶峰牌、牛力牌、碧螺水泥),水泥必须报监理及甲方验收合格后方可投入使用; (2)砂:应采用中砂,含泥量不应大于3%,使用前应过筛; (3)108 胶:108 胶要有产品合格证。 2、作业条件: (1)结构砌体完成后七天,并经验收合格。 (2)砖墙、混凝土墙基 体表面的 灰尘 、污 垢 和 油 渍 等 ,应清 理干 净 ,并在抹灰前一天,墙面自 上 而 下浇 水湿 润 ,抹灰前不得 有明 水。 (3)阳台栏杆、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将墙、柱、梁等凸出墙面的混凝土提前剔平,凹处提前刷净,用水润透后,再用1∶3 水泥砂浆分层补平。 (4)剪力墙、结构梁抹灰前,必须在墙体表面均匀甩浆并经验收合格,待强度达到一定程度后进行抹灰。 (5)施工时使用的外架子提前准备好,横竖杆要离开墙面及墙角 200~250mm,以利操作。 (6)外墙大面积抹水泥砂浆施工前应先做样板,经验收合格,再组织大面积施工。 (7)水泥砂浆必须集中搅拌,满足 1:2.5 防水砂浆配合比要求。 三、 操作工艺 基层处理-钉钢丝网-喷水湿润-甩浆-吊垂直、套方、找规矩-基层抹灰-滴水线(槽)-面层抹灰 1、基层处理:基层表面要保持平整洁净,无浮浆、油污; 脚 手 架眼 要先堵塞严实。 脚 手 架眼 堵塞: (1)把 脚 手 架眼 内 风 干 的砂浆及灰尘 等杂 物 清 理干 净,提前1d 洒 水湿润脚手 架眼 内 壁 ,使其 保持湿润状 态 。 (2)采 用摸 板将从 外墙将洞口 封 住 ; (3)采 用细 石 混凝土分层填 实(加 微 膨 胀 剂 )。 2、钉钢丝网:基层处理完 后,外墙满挂 镀 锌 钢丝网,采 用钢钉固 定。 3、喷水湿润:用水将墙体湿润,喷水要均匀,不 得 遗 漏 ,水渗...
