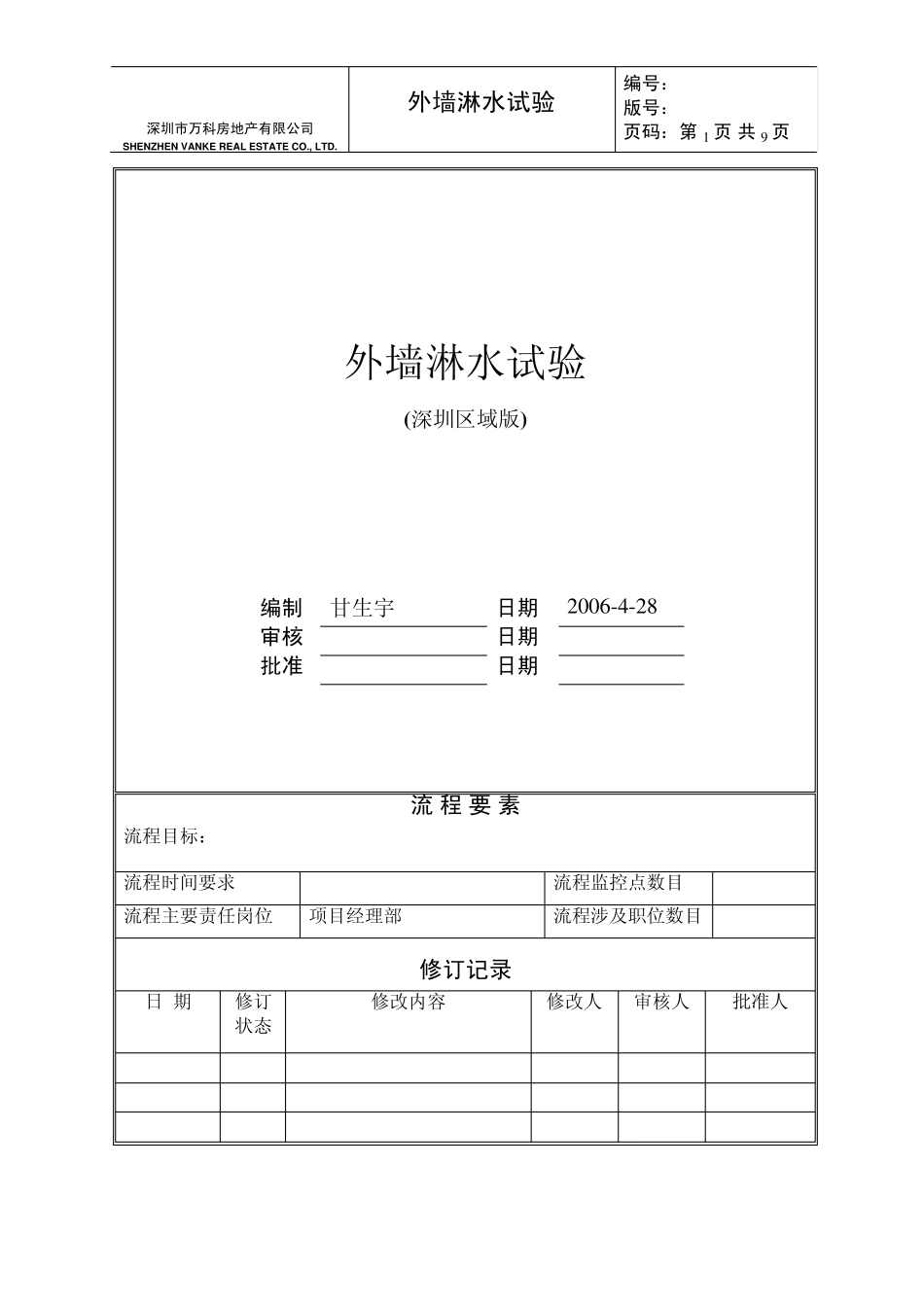

外墙淋水试验 编号: 版号: 页码:第 1 页 共 9 页 外墙淋水试验 (深圳区域版) 编制 甘生宇 日期 2 0 0 6 -4 -2 8 审核 日期 批准 日期 流 程 要 素 流程目标: 流程时间要求 流程监控点数目 流程主要责任岗位 项目经理部 流程涉及职位数目 修订记录 日 期 修订状态 修改内容 修改人 审核人 批准人 深圳市万科房地产有限公司 SHENZHEN VANKE REAL ESTATE CO

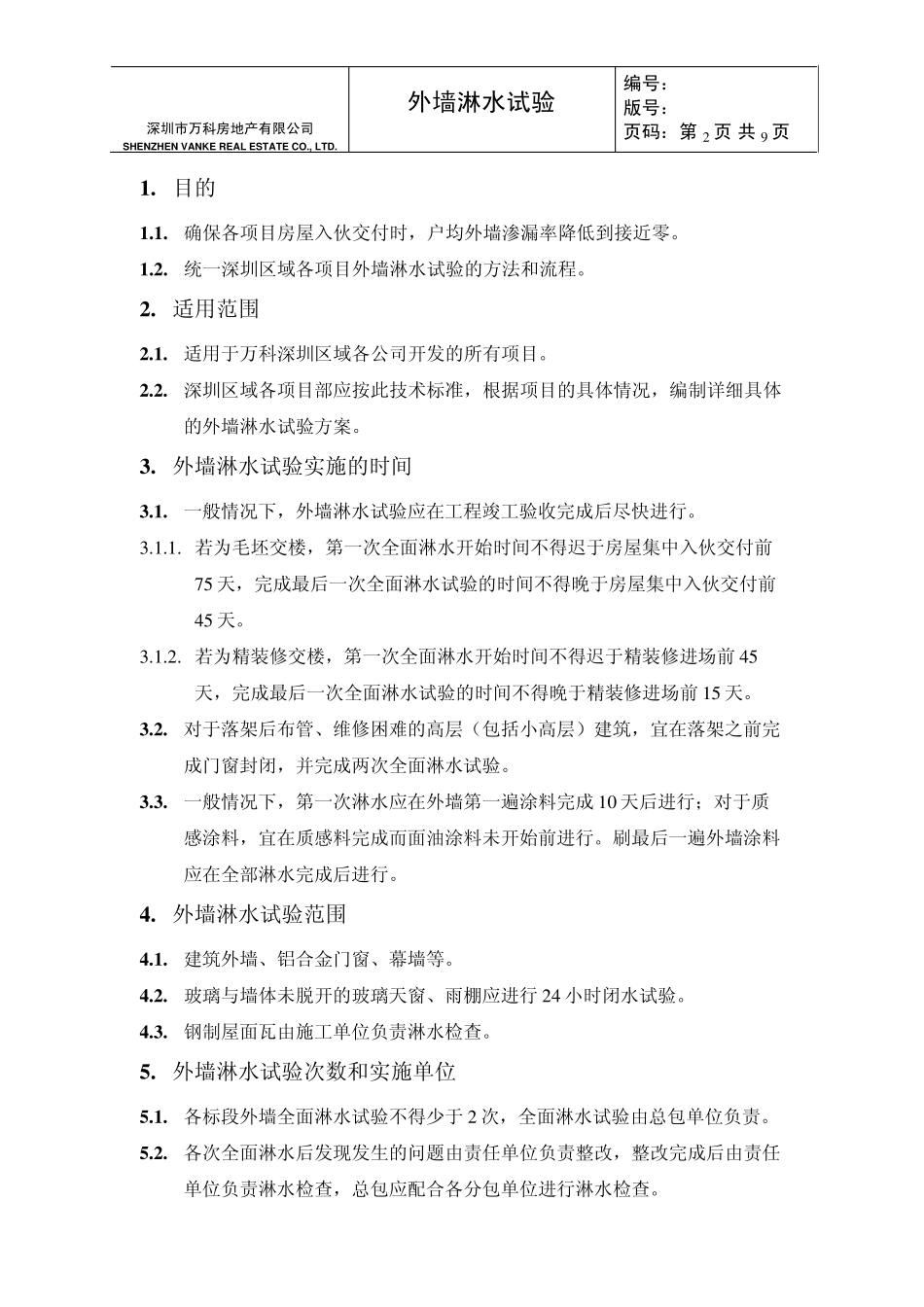

外墙淋水试验 编号: 版号: 页码:第 2 页 共 9 页 1

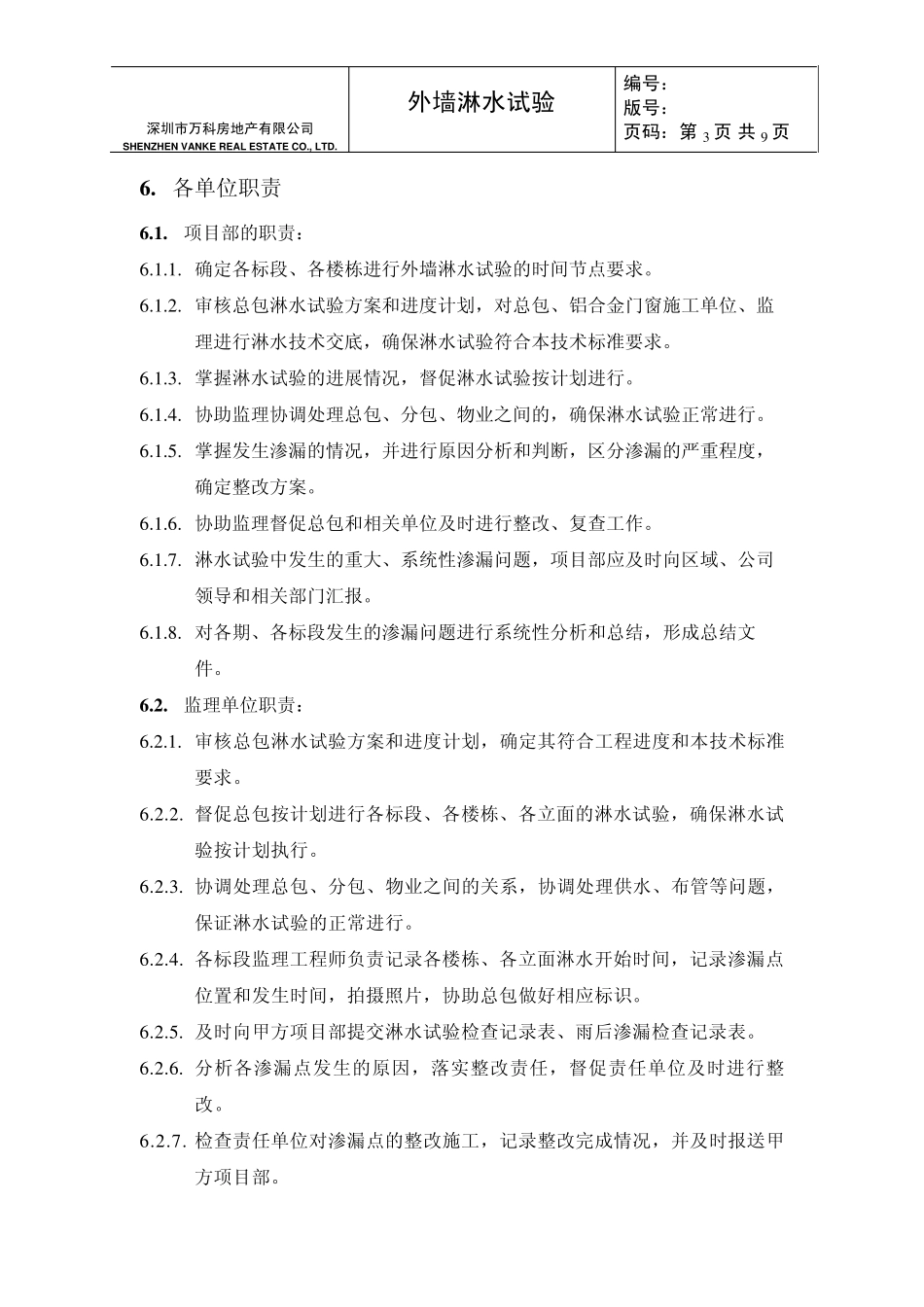

确保各项目房屋入伙交付时,户均外墙渗漏率降低到接近零
统一深圳区域各项目外墙淋水试验的方法和流程
适用范围 2
适用于万科深圳区域各公司开发的所有项目
深圳区域各项目部应按此技术标准,根据项目的具体情况,编制详细具体的外墙淋水试验方案
外墙淋水试验实施的时间 3
一般情况下,外墙淋水试验应在工程竣工验收完成后尽快进行
若为毛坯交楼,第一次全面淋水开始时间不得迟于房屋集中入伙交付前7 5 天,完成最后一次全面淋水试验的时间不得晚于房屋集中入伙交付前4 5 天
若为精装修交楼,第一次全面淋水开始时间不得迟于精装修进场前4 5天,完成最后一次全面淋水试验的时间不得晚于精装修进场前1 5 天
对于落架后布管、维修困难的高层(包括小高层)建筑,宜在落架之前完成门窗封闭,并完成两次全面淋水试验
一般情况下,第一次淋水应在外墙第一遍涂料完成1 0 天后进行;对于质感涂料,宜在质感料完成而面油涂料未开始前进行
刷最后一遍外墙涂料应在全
