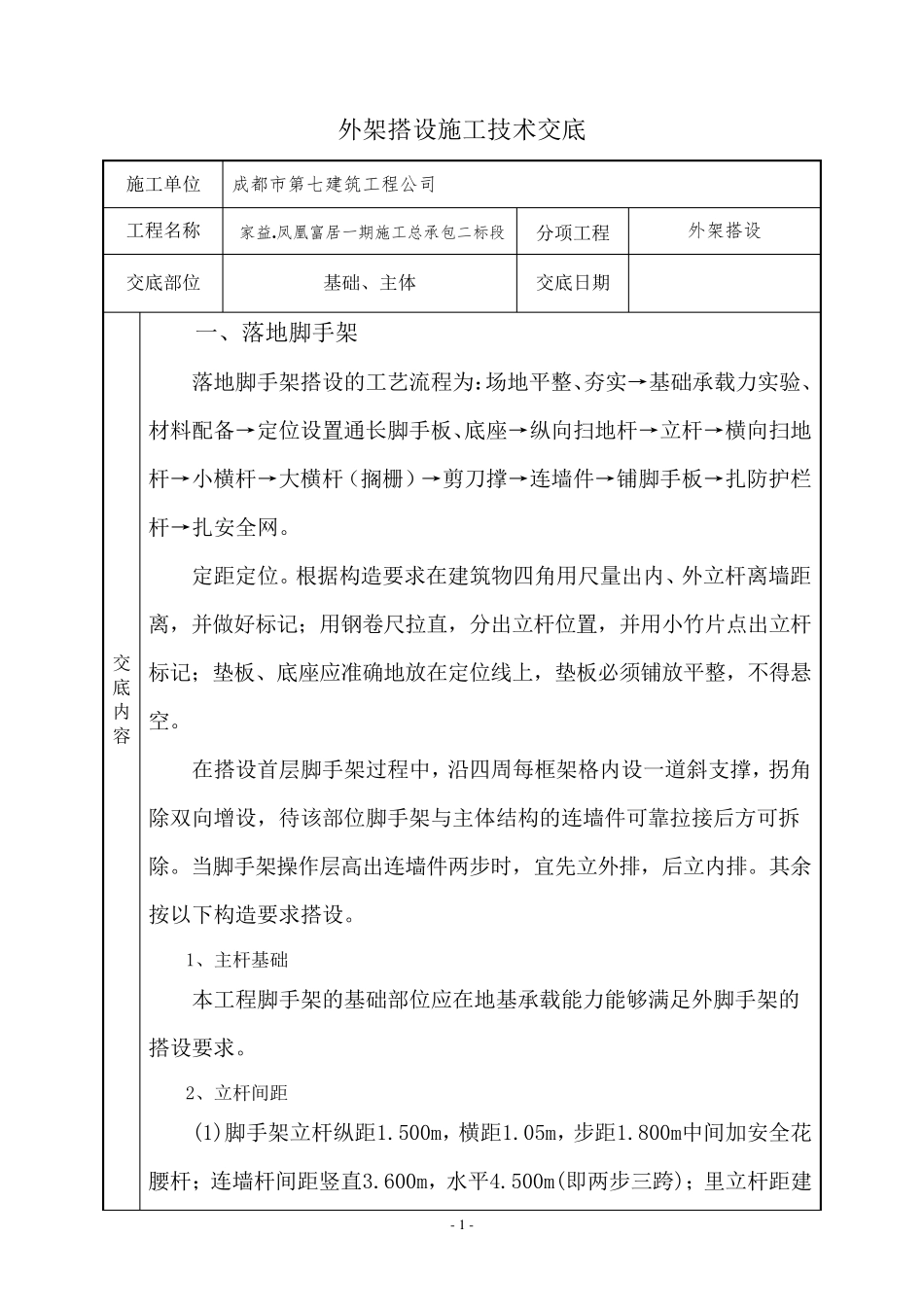

- 1 - 外架搭设施工技术交底 施工单位 成都市第七建筑工程公司 工程名称 家益
凤凰富居一期施工总承包二标段 分项工程 外架搭设 交底部位 基础、主体 交底日期 交底内容 一、落地脚手架 落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除
当脚手架操作层高出连墙件两步 时 ,宜 先 立外排 ,后立内排
其 余按 以 下 构造要求搭设
1、主杆基础 本 工程脚手架的基础部位应在地基承载能 力能 够 满 足 外脚手架的搭设要求
2、立杆间 距 (1)脚手架立杆纵距1

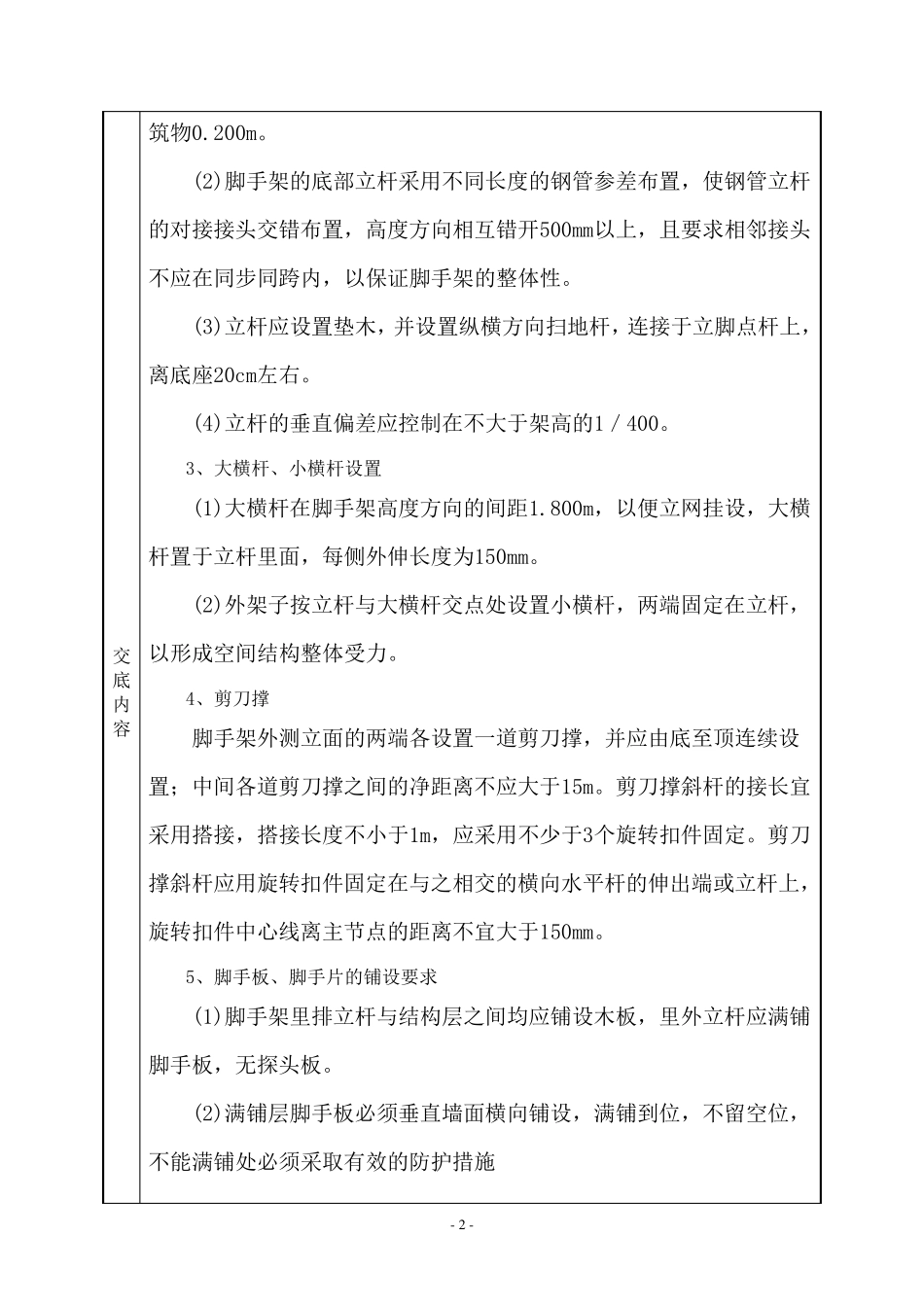

500m,横距1
05m,步 距1
800m中间 加 安全花腰 杆;连墙杆间 距竖 直3
600m,水 平4
500m(即 两步 三 跨 );里 立杆距建 - 2 - 交底内容 筑物0
(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性
(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右
(4)立杆的垂直偏差应控制在不大于架高的1/400
3、大横杆、小横杆设置 (1)大横杆在脚手架高度方向的间距1
800m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm

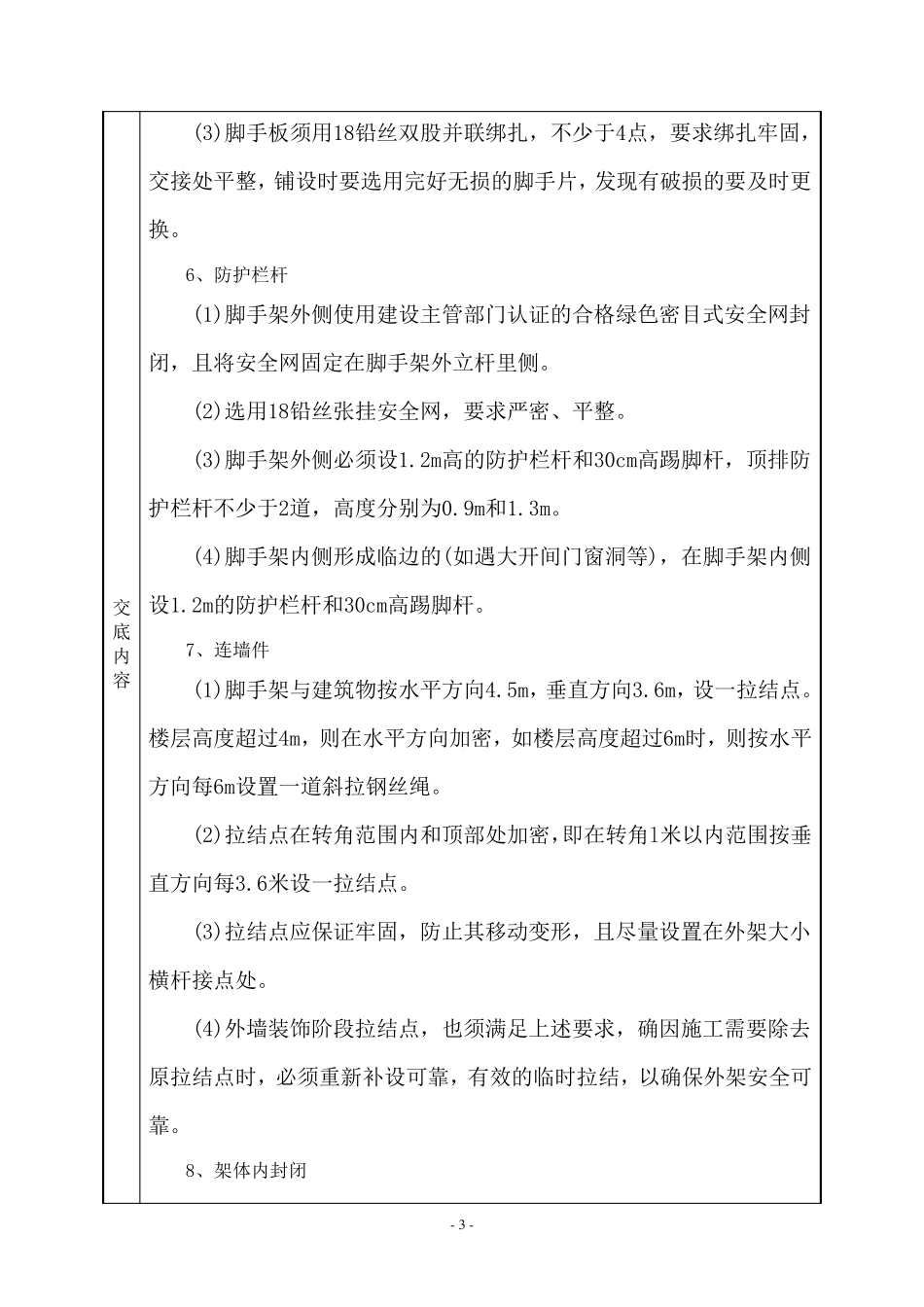

(2)外架子按立杆与大横杆
