一、工程概况:1二、编制依据:1三、组织机构设置及施工组织 2四、大桥安全停车方案 3五、钢结构防腐施工工艺 3六、施工技术要求 4七、工程质量 5八、安全施工 6九、安全及环保要求 7、工程概况:1

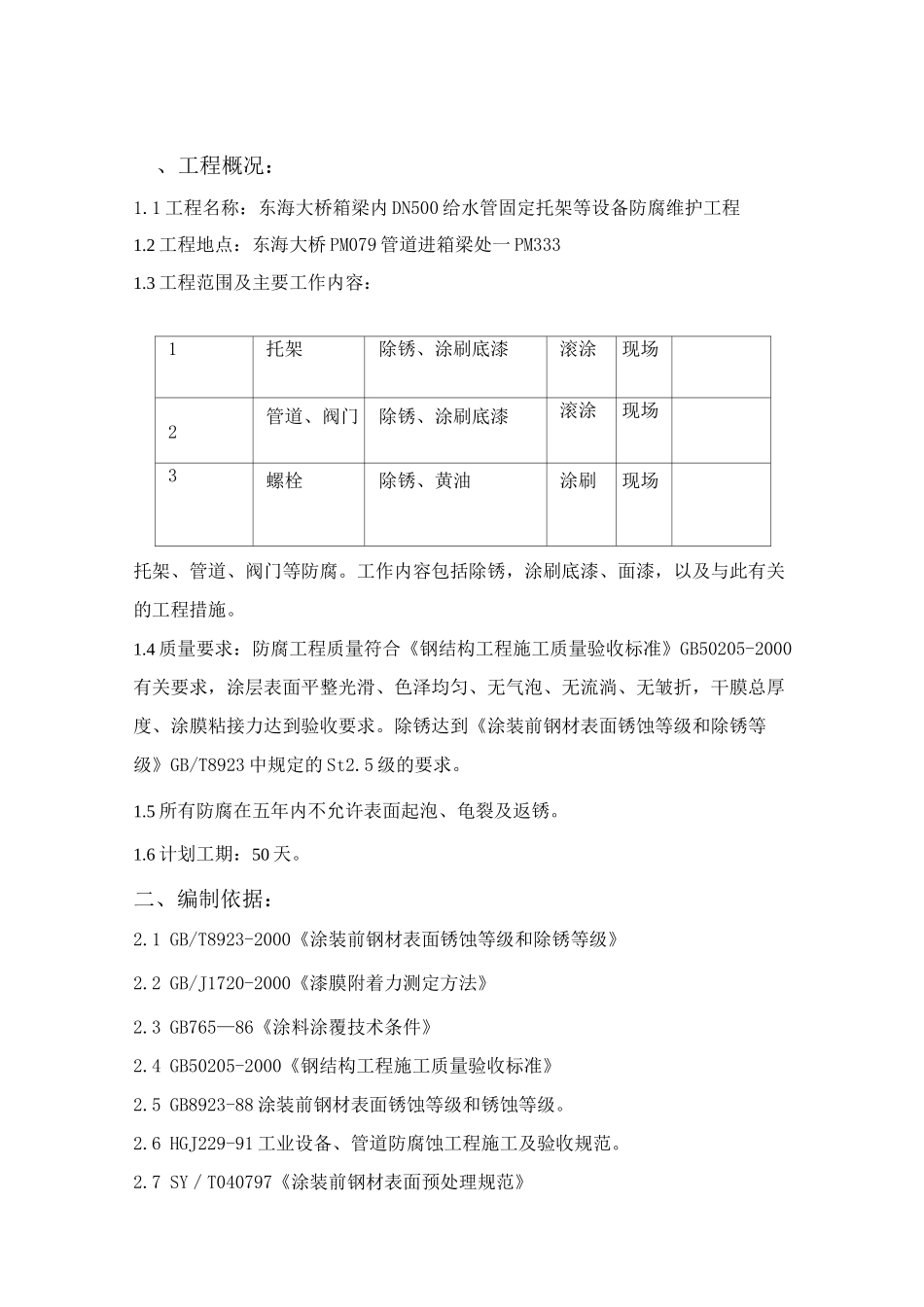

1 工程名称:东海大桥箱梁内 DN500 给水管固定托架等设备防腐维护工程1
2 工程地点:东海大桥 PM079 管道进箱梁处一 PM3331
3 工程范围及主要工作内容:1托架除锈、涂刷底漆滚涂现场2管道、阀门除锈、涂刷底漆滚涂现场3螺栓除锈、黄油涂刷现场托架、管道、阀门等防腐
工作内容包括除锈,涂刷底漆、面漆,以及与此有关的工程措施
4 质量要求:防腐工程质量符合《钢结构工程施工质量验收标准》GB50205-2000有关要求,涂层表面平整光滑、色泽均匀、无气泡、无流淌、无皱折,干膜总厚度、涂膜粘接力达到验收要求
除锈达到《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923 中规定的 St2
5 级的要求
5 所有防腐在五年内不允许表面起泡、龟裂及返锈
6 计划工期:50 天
二、编制依据:2
1 GB/T8923-2000《涂装前钢材表面锈蚀等级和除锈等级》2
2 GB/J1720-2000《漆膜附着力测定方法》2
3 GB765—86《涂料涂覆技术条件》2
4 GB50205-2000《钢结构工程施工质量验收标准》2
5 GB8923-88 涂装前钢材表面锈蚀等级和锈蚀等级
6 HGJ229-91 工业设备、管道防腐蚀工程施工及验收规范

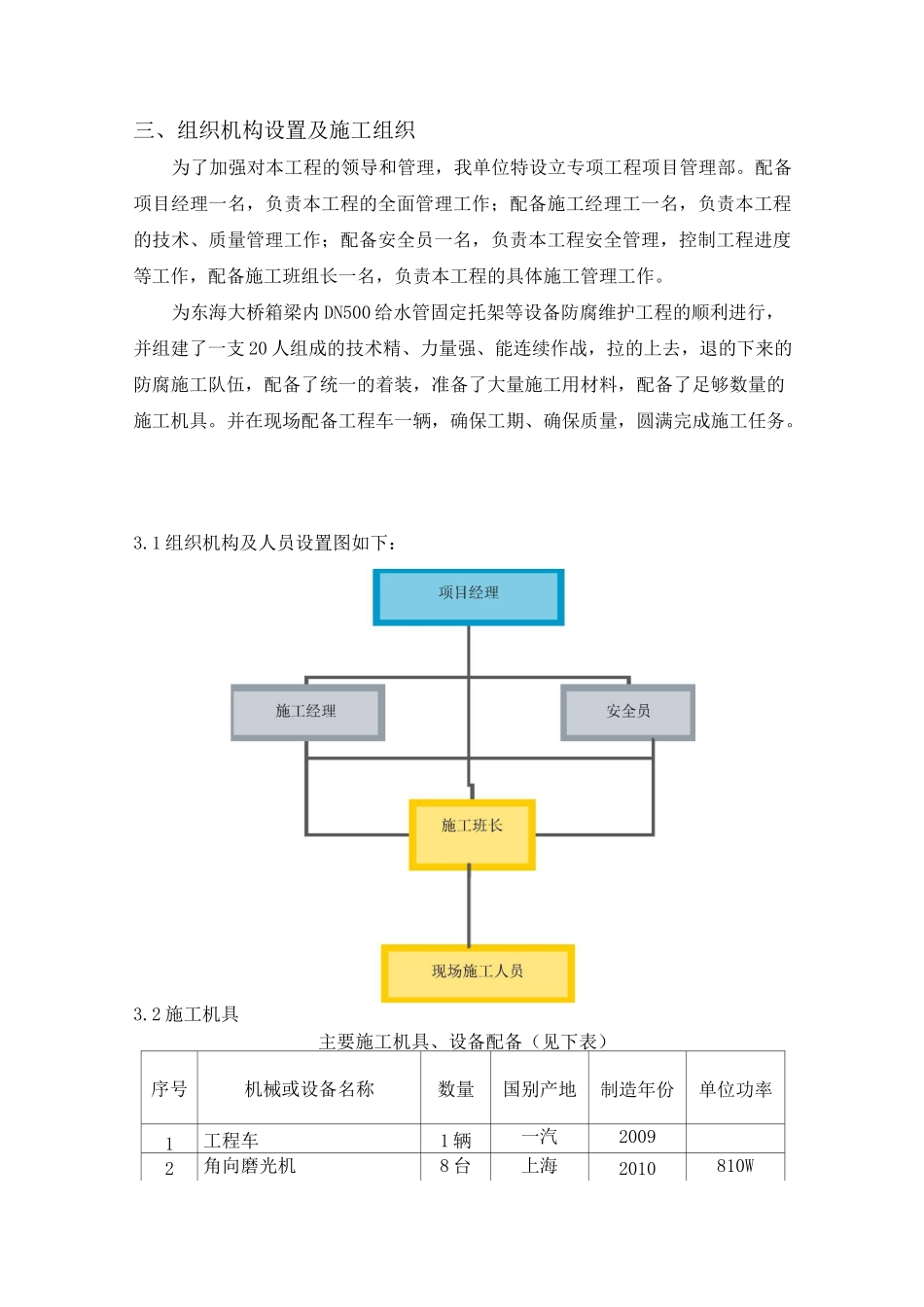

7 SY/T040797《涂装前钢材表面预处理规范》三、组织机构设置及施工组织为了加强对本工程的领导和管理,我单位特设立专项工程项目管理部
配备项目经理一名,负责本工程的全面管理工作;配备施工经理工一名,负责本工程的技术、质量管理工作;配备安全员一名,负责本工程安全管理,控制工程进度等工作,配备施工班组长一名,负责本
