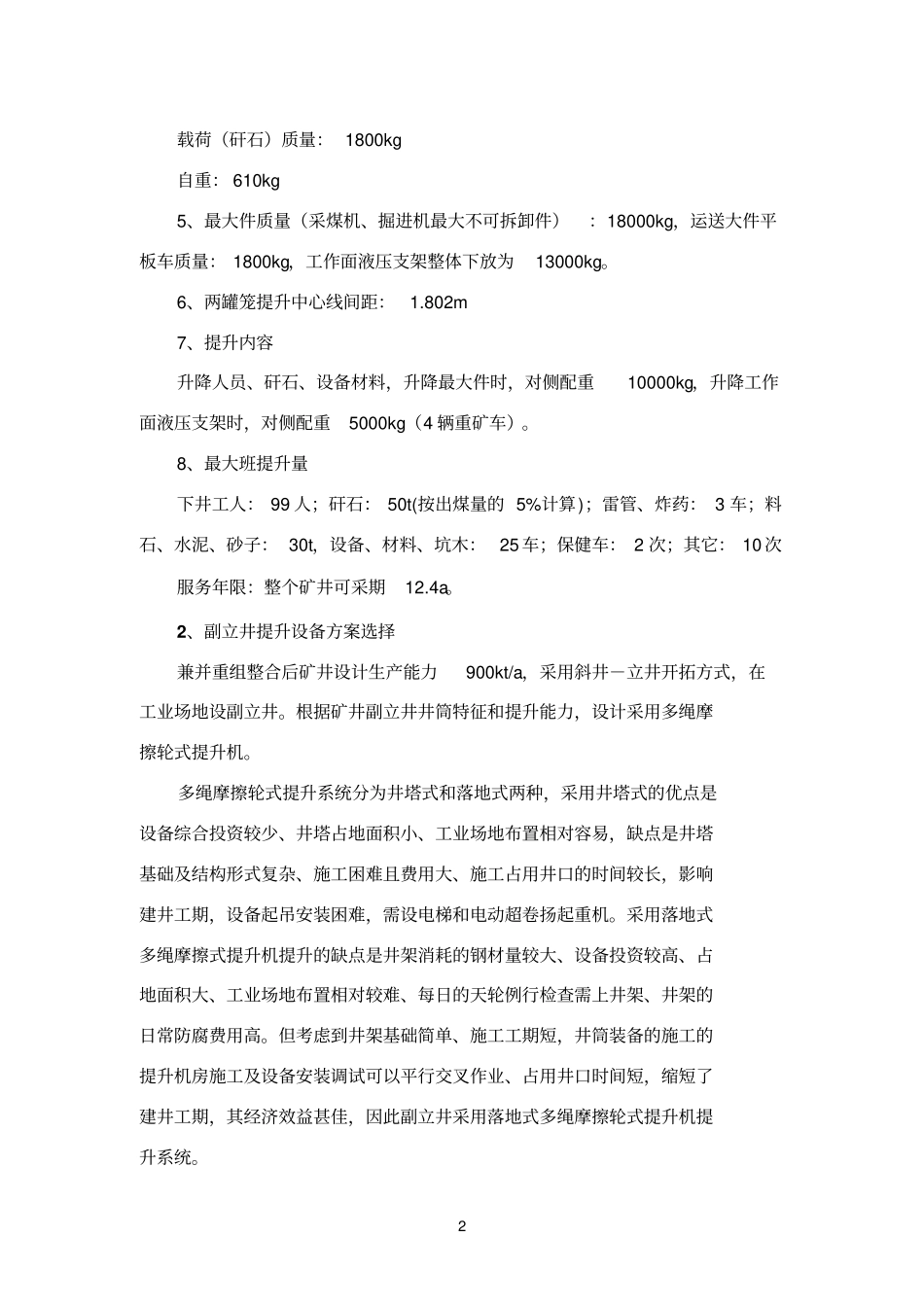

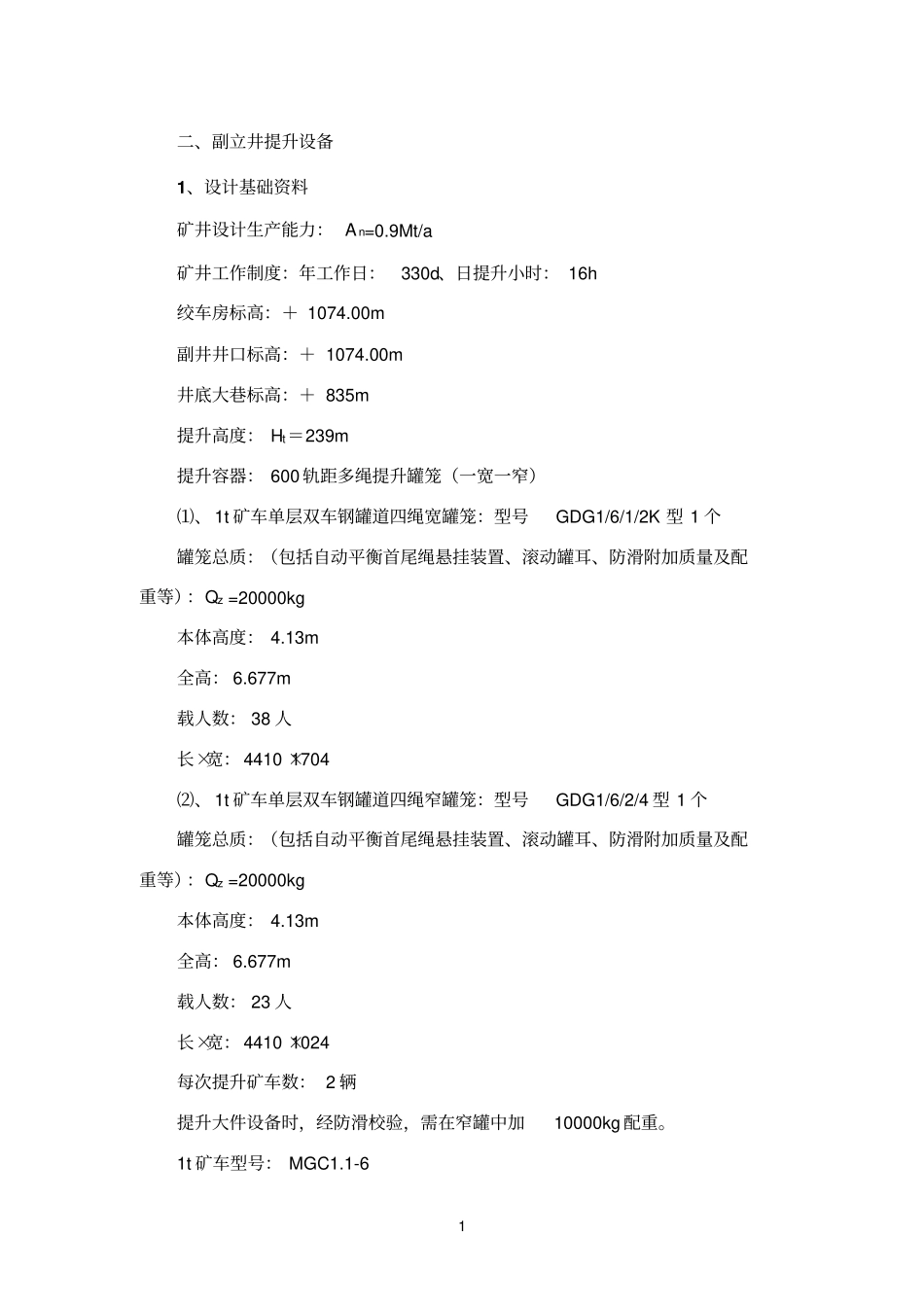

1 二、副立井提升设备1、设计基础资料矿井设计生产能力: A n=0
9Mt/a 矿井工作制度:年工作日:330d、日提升小时: 16h 绞车房标高:+ 1074
00m 副井井口标高:+ 1074
00m 井底大巷标高:+ 835m 提升高度: Ht=239m 提升容器: 600 轨距多绳提升罐笼(一宽一窄)⑴、 1t 矿车单层双车钢罐道四绳宽罐笼:型号GDG1/6/1/2K 型 1 个罐笼总质:(包括自动平衡首尾绳悬挂装置、滚动罐耳、防滑附加质量及配重等):Qz =20000kg 本体高度: 4
13m 全高: 6
677m 载人数: 38 人长×宽: 4410 ×1704 ⑵、 1t 矿车单层双车钢罐道四绳窄罐笼:型号GDG1/6/2/4 型 1 个罐笼总质:(包括自动平衡首尾绳悬挂装置、滚动罐耳、防滑附加质量及配重等):Qz =20000kg 本体高度: 4
13m 全高: 6
677m 载人数: 23 人长×宽: 4410 ×1024 每次提升矿车数: 2 辆提升大件设备时,经防滑校验,需在窄罐中加10000kg 配重
1t 矿车型号: MGC1
1-6 2 载荷(矸石)质量: 1800kg 自重: 610kg 5、最大件质量(采煤机、掘进机最大不可拆卸件):18000kg,运送大件平板车质量: 1800kg,工作面液压支架整体下放为13000kg
6、两罐笼提升中心线间距:1
802m 7、提升内容升降人员、矸石、设备材料,升降最大件时,对侧配重10000kg,升降工作面液压支架时,对侧配重5000kg(4 辆重矿车)
8、最大班提升量下井工人: 99 人;矸石: 50t(按出煤量的 5%计算);雷管、炸药: 3 车;料石、水泥、砂子: 30t,设备、材料、坑木: 25 车;保健车: 2 次;其它: 10 次服务年限:整个矿井可采期12

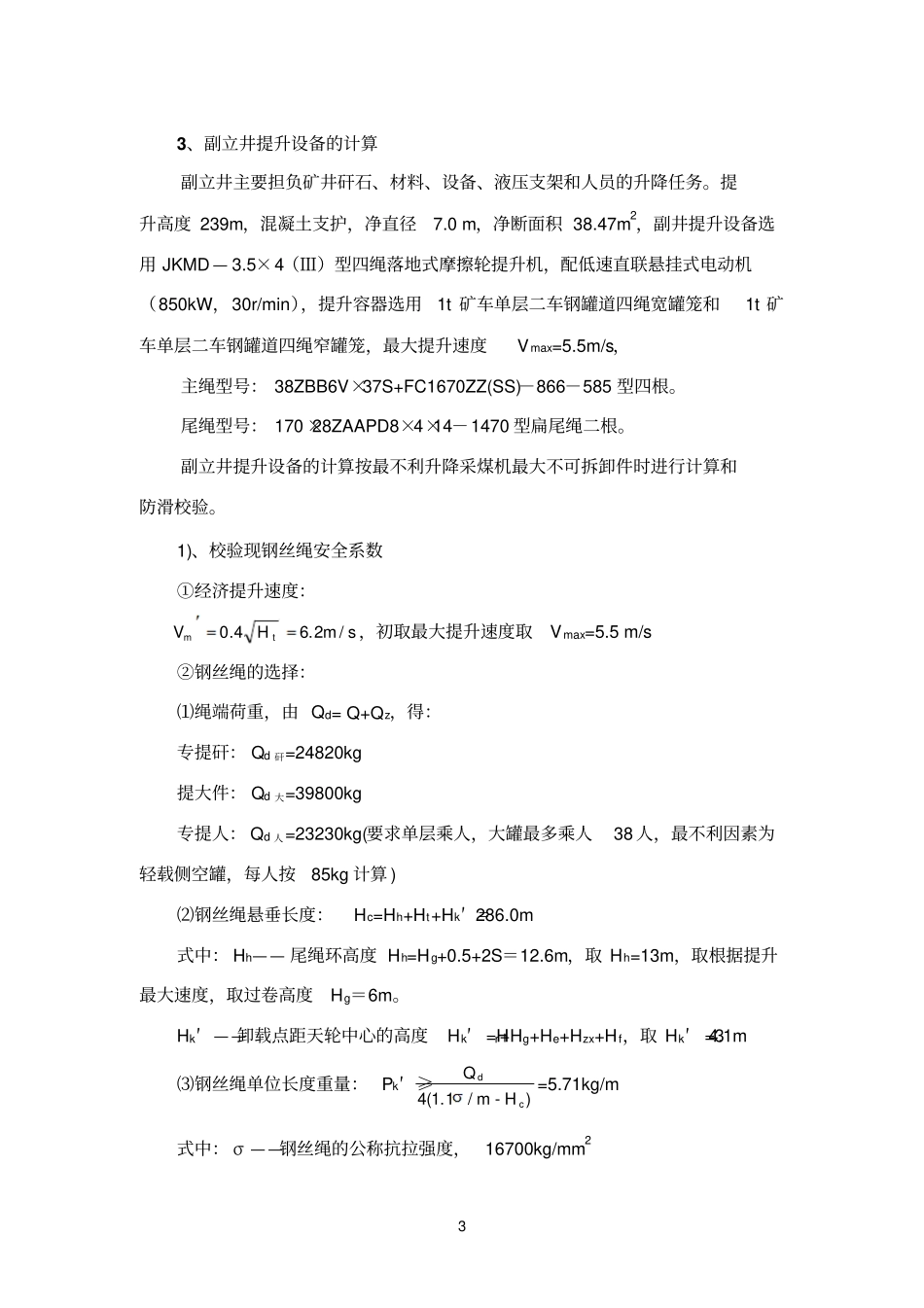

2、副立井提升设备
