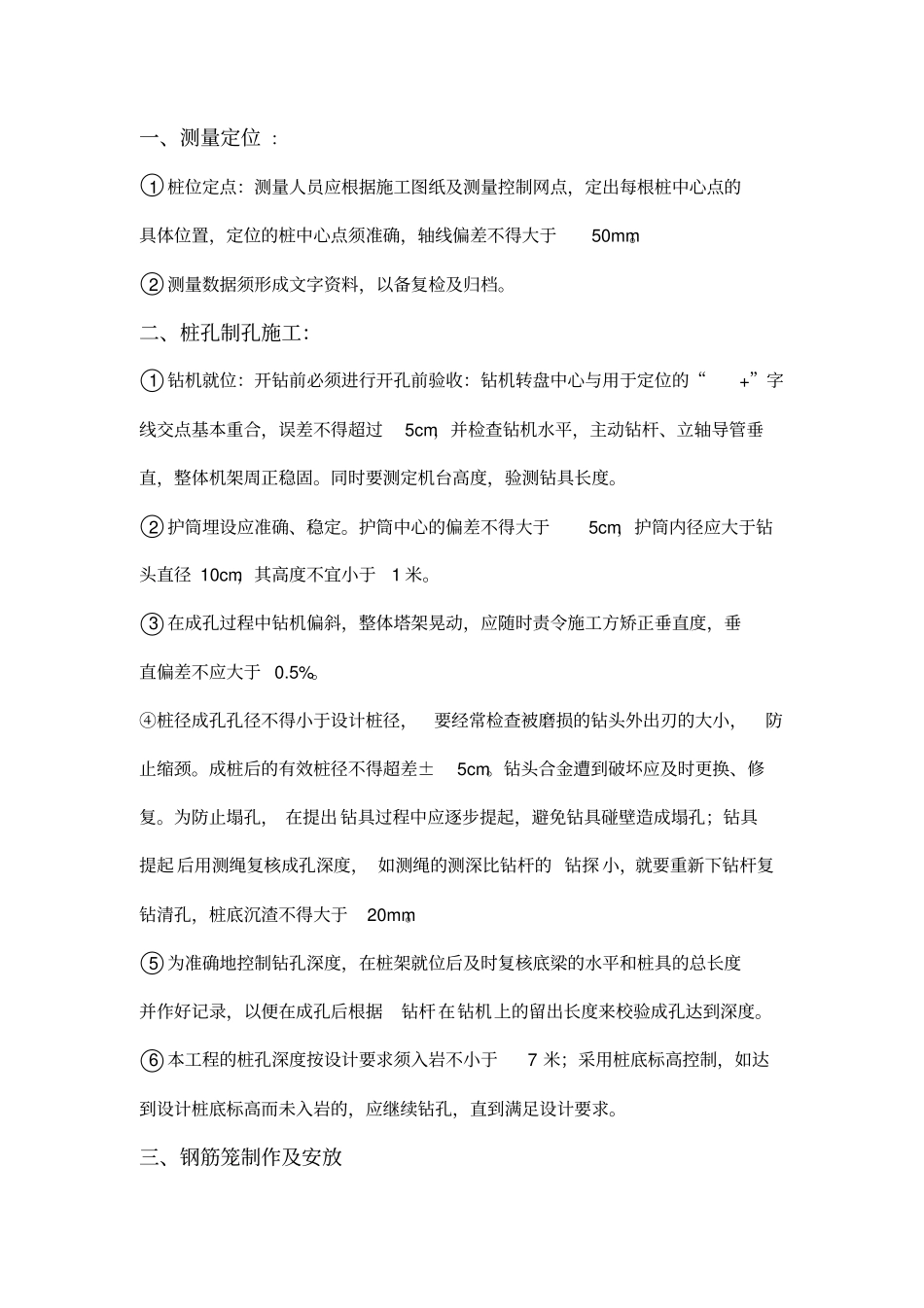

商务街项目边坡支护钻孔灌注桩工程质量控制要点目录1、测量定位2、桩孔制孔施工3、钢筋笼制作及安放4、砼浇灌5、桩基检测编制人一、测量定位 :○1 桩位定点:测量人员应根据施工图纸及测量控制网点,定出每根桩中心点的具体位置,定位的桩中心点须准确,轴线偏差不得大于50mm
○2 测量数据须形成文字资料,以备复检及归档
二、桩孔制孔施工:○1 钻机就位:开钻前必须进行开孔前验收:钻机转盘中心与用于定位的“+”字线交点基本重合,误差不得超过5cm,并检查钻机水平,主动钻杆、立轴导管垂直,整体机架周正稳固
同时要测定机台高度,验测钻具长度
○2 护筒埋设应准确、稳定
护筒中心的偏差不得大于5cm,护筒内径应大于钻头直径 10cm,其高度不宜小于1 米
○3 在成孔过程中钻机偏斜,整体塔架晃动,应随时责令施工方矫正垂直度,垂直偏差不应大于 0
④桩径成孔孔径不得小于设计桩径,要经常检查被磨损的钻头外出刃的大小,防止缩颈
成桩后的有效桩径不得超差±5cm
钻头合金遭到破坏应及时更换、修复
为防止塌孔, 在提出 钻具过程中应逐步提起,避免钻具碰壁造成塌孔;钻具提起 后用测绳复核成孔深度, 如测绳的测深比钻杆的 钻探 小,就要重新下钻杆复钻清孔,桩底沉渣不得大于20mm
○5 为准确地控制钻孔深度,在桩架就位后及时复核底梁的水平和桩具的总长度并作好记录,以便在成孔后根据钻杆在钻机上的留出长度来校验成孔达到深度
○6 本工程的桩孔深度按设计要求须入岩不小于7 米;采用桩底标高控制,如达到设计桩底标高而未入岩的,应继续钻孔,直到满足设计要求

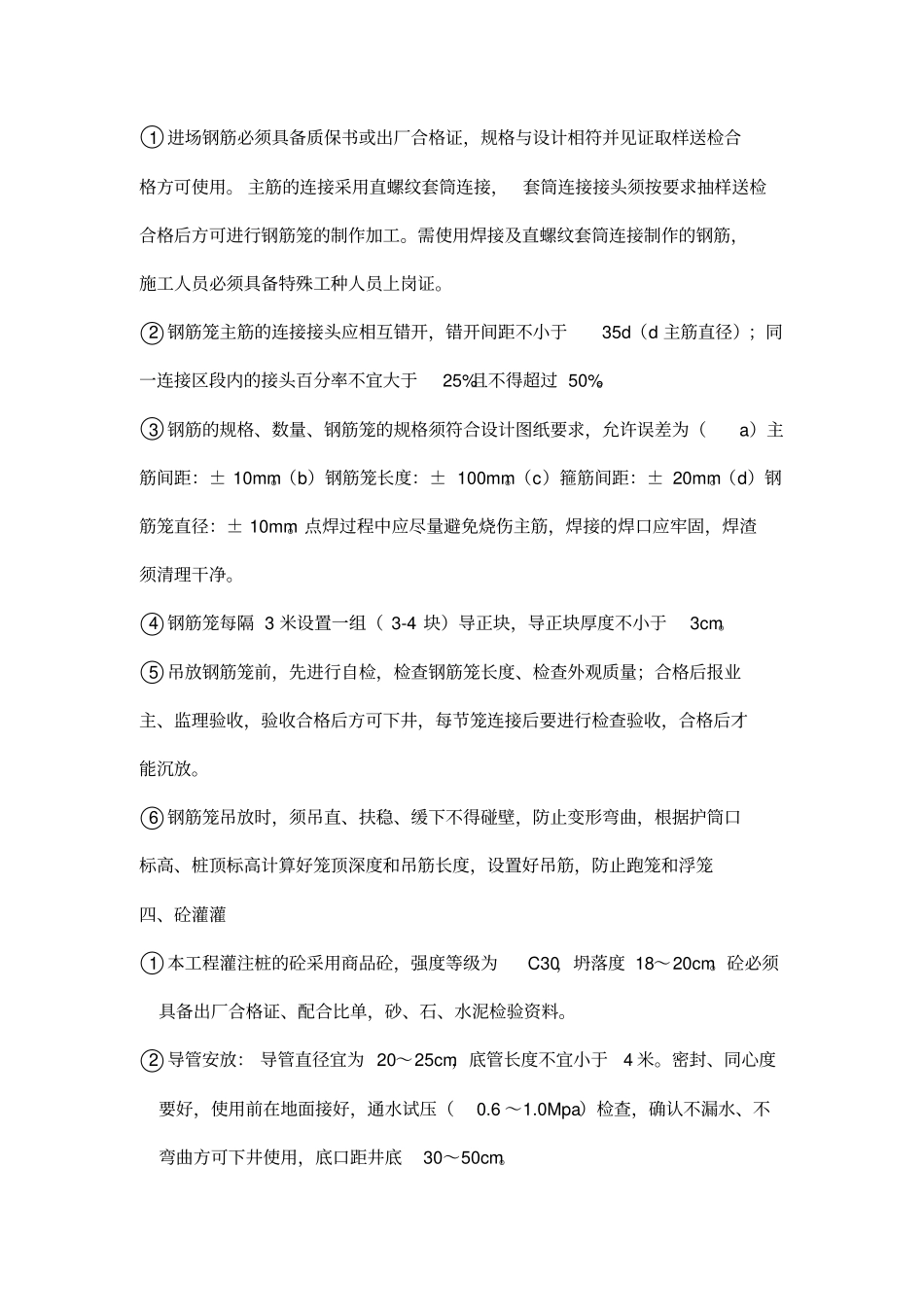

三、钢筋笼制作及安放○1 进场钢筋必须具备质保书或出厂合格证,规格与设计相符并见证取样送检合格方可使用
主筋的连接采用直螺纹套筒连接,套筒连接接头须按要求抽样送检合格后方可进行钢筋笼的制作加工
需使用焊接及直螺纹套筒连接制作的钢筋,施工人员必须具备特
