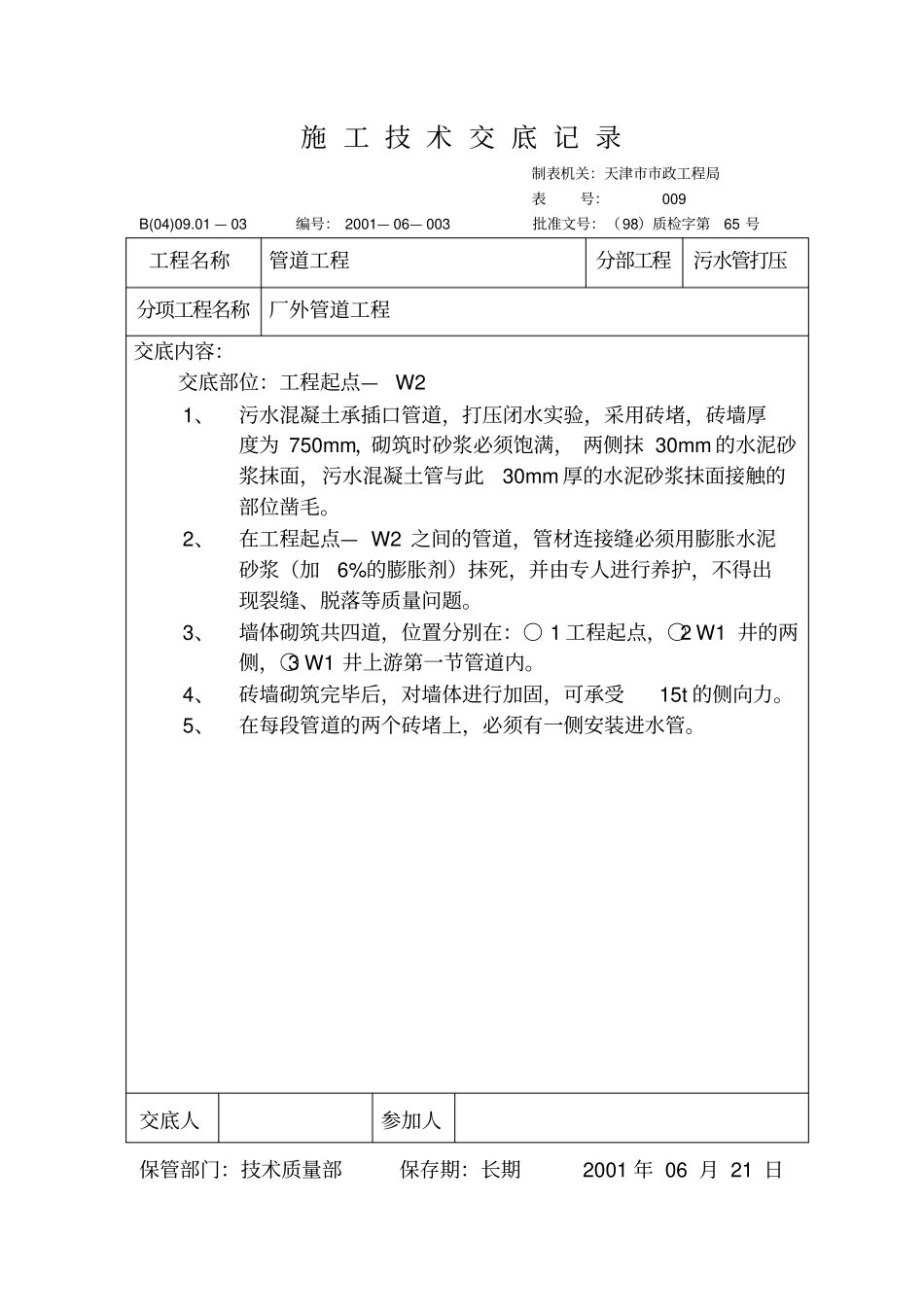

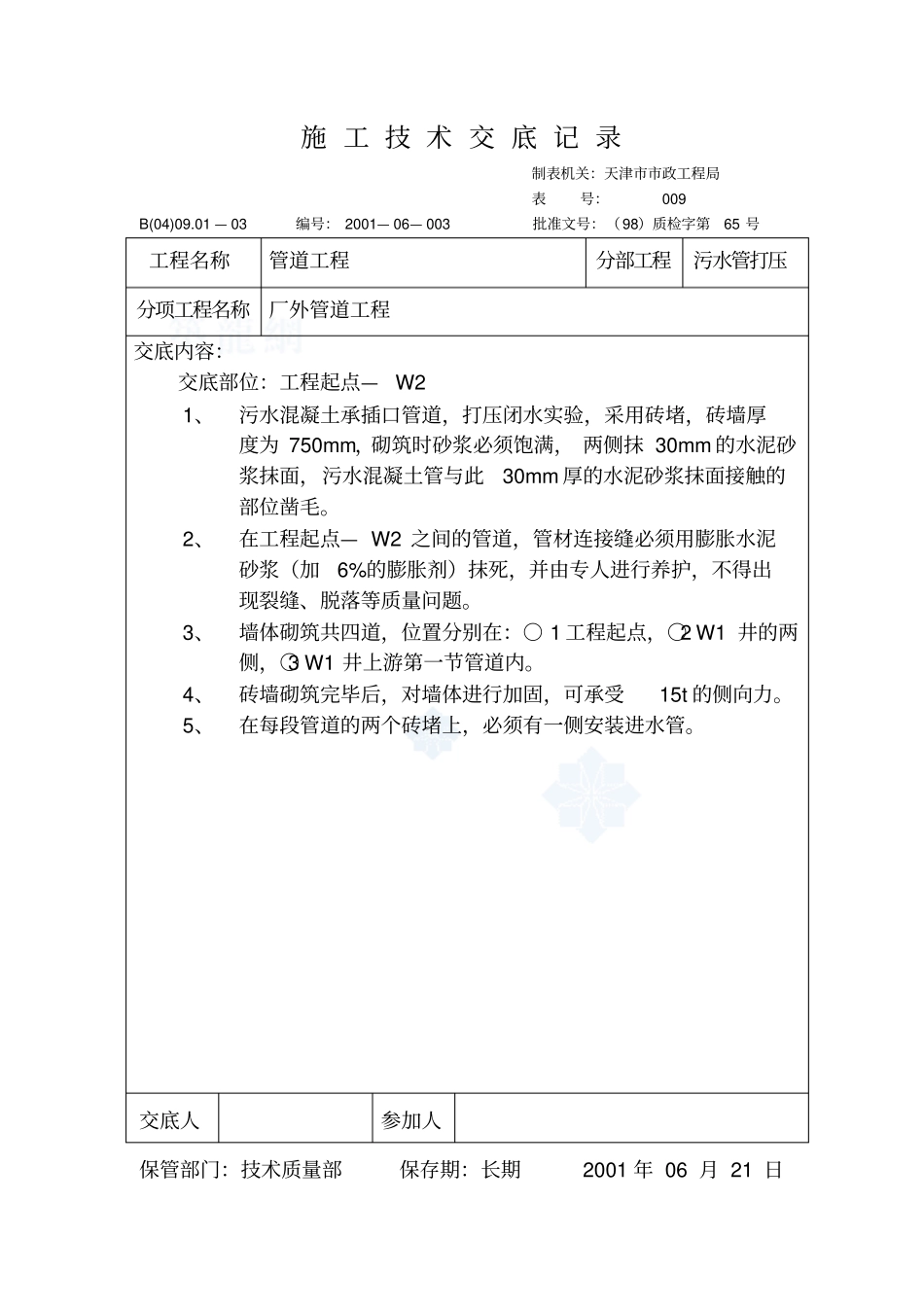

施 工 技 术 交 底 记 录制表机关:天津市市政工程局表号:009B(04)09.01 — 03 编号: 2001— 06— 003 批准文号:(98)质检字第65 号工程名称管道工程分部工程污水管打压分项工程名称厂外管道工程交底内容:交底部位:工程起点—W2 1、污水混凝土承插口管道,打压闭水实验,采用砖堵,砖墙厚度为 750mm,砌筑时砂浆必须饱满, 两侧抹 30mm 的水泥砂浆抹面,污水混凝土管与此30mm 厚的水泥砂浆抹面接触的部位凿毛。2、在工程起点— W2 之间的管道,管材连接缝必须用膨胀水泥砂浆(加6%的膨胀剂)抹死,并由专人进行养护,不得出现裂缝、脱落等质量问题。3、墙体砌筑共四道,位置分别在:○ 1 工程起点,○2 W1 井的两侧,○3 W1 井上游第一节管道内。4、砖墙砌筑完毕后,对墙体进行加固,可承受15t 的侧向力。5、在每段管道的两个砖堵上,必须有一侧安装进水管。交底人参加人保管部门:技术质量部保存期:长期2001 年 06 月 21 日施 工 技 术 交 底 记 录制表机关:天津市市政工程局表号:009B(04)09.01 — 03 编号: 2001— 06— 003 批准文号:(98)质检字第65 号工程名称管道工程分部工程污水管打压分项工程名称厂外管道工程交底内容:交底部位:工程起点—W2 1、污水混凝土承插口管道,打压闭水实验,采用砖堵,砖墙厚度为 750mm,砌筑时砂浆必须饱满, 两侧抹 30mm 的水泥砂浆抹面,污水混凝土管与此30mm 厚的水泥砂浆抹面接触的部位凿毛。2、在工程起点— W2 之间的管道,管材连接缝必须用膨胀水泥砂浆(加6%的膨胀剂)抹死,并由专人进行养护,不得出现裂缝、脱落等质量问题。3、墙体砌筑共四道,位置分别在:○ 1 工程起点,○2 W1 井的两侧,○3 W1 井上游第一节管道内。4、砖墙砌筑完毕后,对墙体进行加固,可承受15t 的侧向力。5、在每段管道的两个砖堵上,必须有一侧安装进水管。交底人参加人保管部门:技术质量部保存期:长期2001 年 06 月 21 日施 工 技 术 交 底 记 录制表机关:天津市市政工程局表号:009B(04)09.01 — 03 编号: 2001— 05— 001 批准文号:(98)质检字第65 号工程名称管道工程分项工程泵站出水池分项工程名称出水池基槽开挖1、泵站出水池扩建部分,开挖清淤时,以挖到好土层无淤泥为止,若片石砌底下无淤泥,挖至设计标高上 200mm(大沽水准 -1.00),剩余部分,人工清理。2、人工跟槽时,浮土清理干净,排水槽挖...
