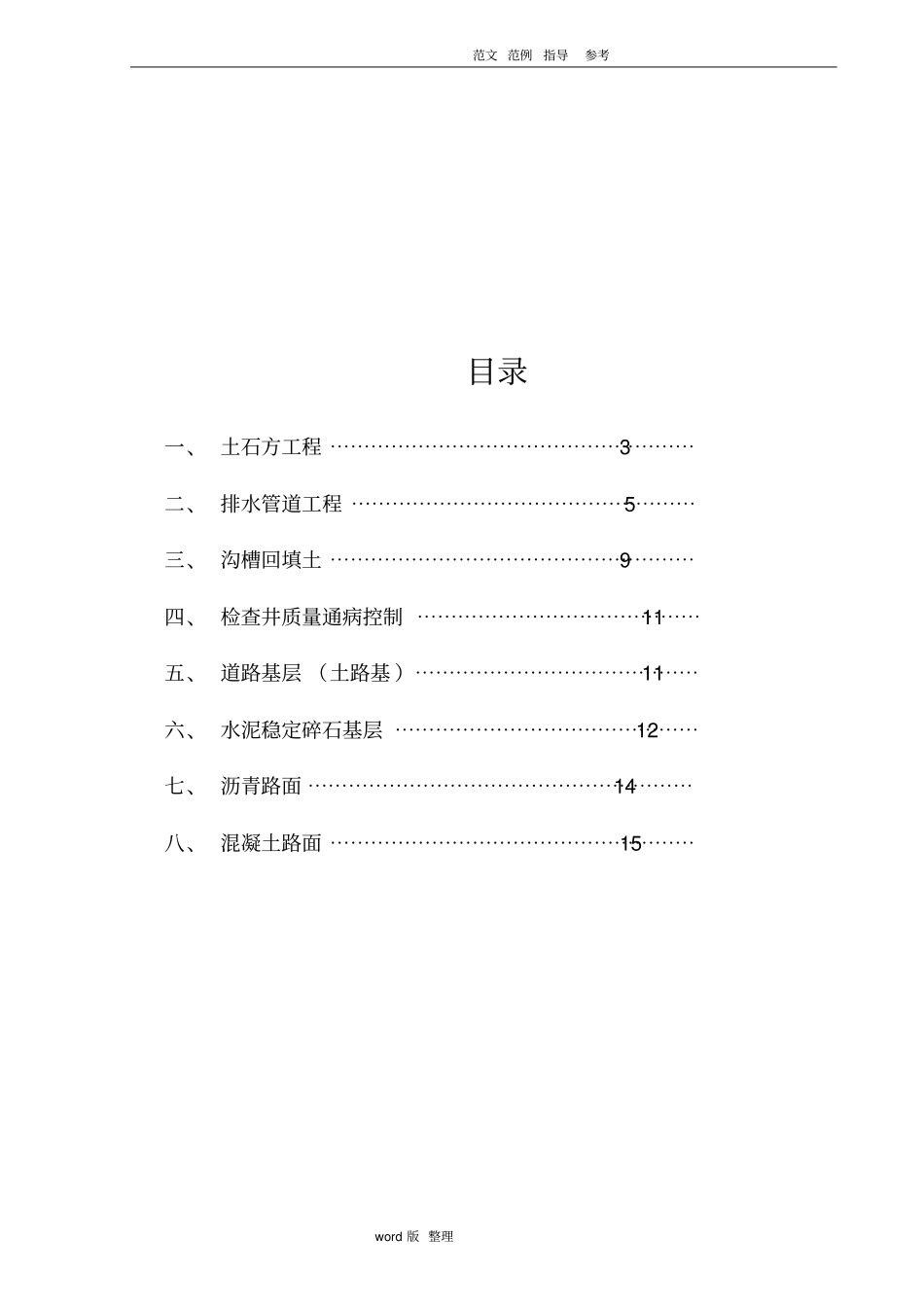

众鑫建设市政道路工程关键工序施工技术措施众鑫建设生产科范文 范例指导参考word 版 整理目录一、 土石方工程 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 二、 排水管道工程 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5 三、 沟槽回填土 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9 四、 检查井质量通病控制 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11 五、 道路基层 (土路基 )⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11 六、 水泥稳定碎石基层 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12 七、 沥青路面 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯14 八、 混凝土路面 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯15 范文 范例指导参考word 版 整理市政工程关键工序施工技术措施一、土石方工程1、挖土前 ,有阻碍施工的建筑物和构筑物、地上及地下有关的管线 (包括电力 、通讯 、给水 、排水 、煤气 、供热等 )、树木 、坟墓等要取得详细资料,并安排拆除或搬迁 。2、施工机械进入现场所经过的道路和机械上下设施等应事先勘查,做好必要的加宽 、加固工作 。3、在施工现场修筑汽车行走的便道,坡度不应大于1∶5.5, 其路面应填筑适当厚度的碎 (砾)石或石粉 。土方工程机械 ,其施工坡度最大在控制在1∶3之内 。4、临时性挖方边坡坡度 ,应在施工组织设计 (方案)中制定 。考虑使用时间长短, 根据工程地质 、地下水位 、 挖方深度和地面荷载情况,通过计算并结合当地同类土体的稳定坡度值确定。临时性挖方边坡坡度值表 2-1 土的类别边坡坡度 (高∶宽)范文 范例指导参考word 版 整理砂土 (不包括细砂 、 粉砂 )1∶1.25~1 ∶1.5 一般粘性土坚硬1∶0.75~1 ∶1 硬塑1∶1~1 ∶1.25 碎石土充填坚硬 、硬塑粘性土1∶0. 5~1 ∶1 充填砂土1∶1~1 ∶1.5 注: 1、本表适用于时间较长(超过一年 ) 的临时道路 、临时工程的挖土。2、岩石边坡坡度根据岩石性质、风化程度 、层理特性和挖土深度确定。5、大型土方机械开挖应从上而下分层分段依次进行,严禁在高度超过 3m 或在不稳定土体之下无坡脚或负坡脚(掏空 )作业 。深基坑每挖1m 左右即应检查通直修边 ,随时修正偏差 。在挖方边坡上如发现有危岩、孤岩 、古滑波等土体或导致岩 ( 土)体向挖方一侧滑移的软弱夹层、裂隙时 , 应及时清除和采取相应措施 ,以防止岩 (土)体崩塌与下滑 。6、在滑坡地段挖方时 ,应详细了解地质资料 ,从挖土的...
