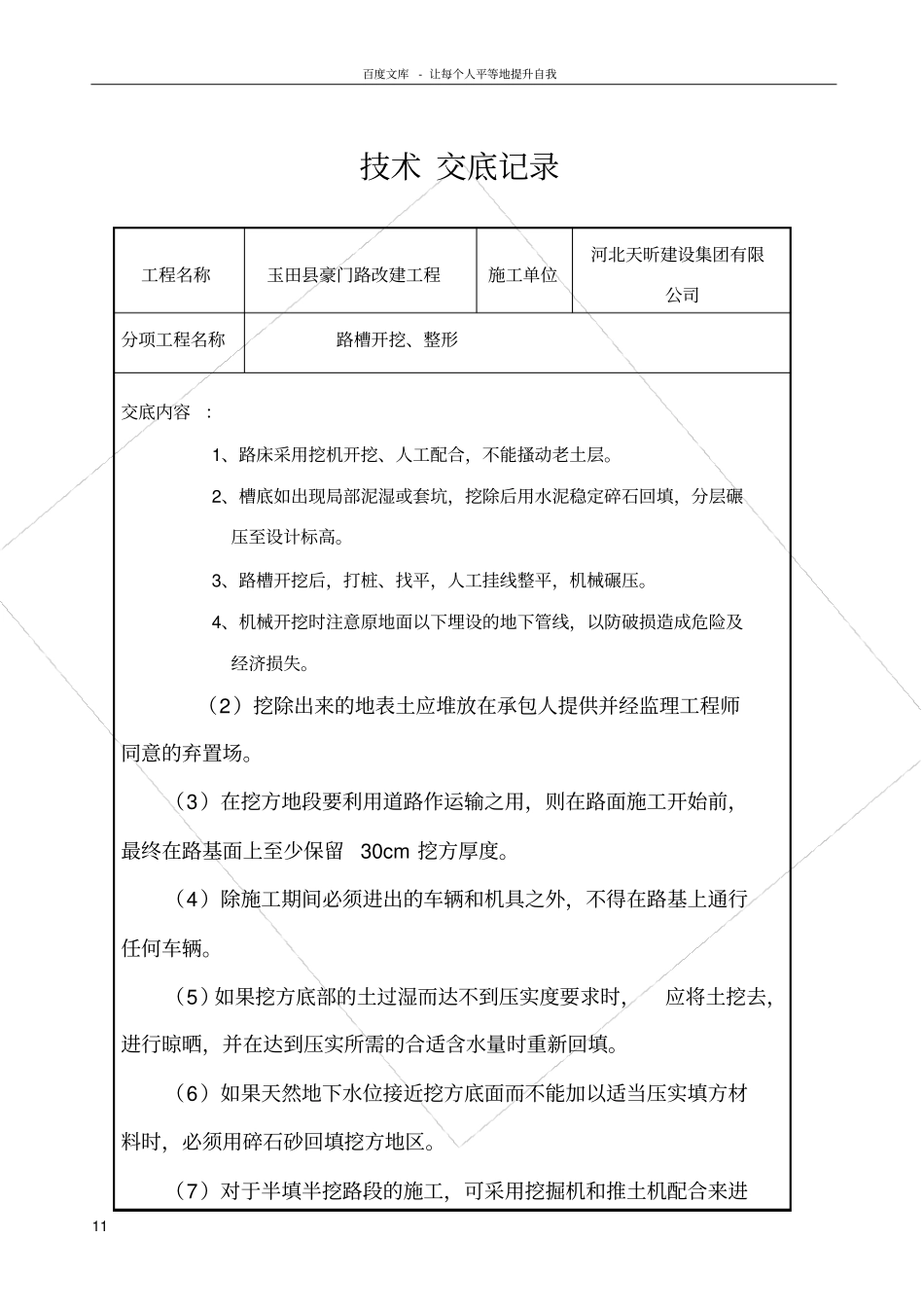

百度文库- 让每个人平等地提升自我11 技术 交底记录工程名称玉田县豪门路改建工程施工单位河北天昕建设集团有限公司分项工程名称路槽开挖、整形交底内容:1、路床采用挖机开挖、人工配合,不能搔动老土层
2、槽底如出现局部泥湿或套坑,挖除后用水泥稳定碎石回填,分层碾压至设计标高
3、路槽开挖后,打桩、找平,人工挂线整平,机械碾压
4、机械开挖时注意原地面以下埋设的地下管线,以防破损造成危险及经济损失
(2)挖除出来的地表土应堆放在承包人提供并经监理工程师同意的弃置场
(3)在挖方地段要利用道路作运输之用,则在路面施工开始前,最终在路基面上至少保留30cm 挖方厚度
(4)除施工期间必须进出的车辆和机具之外,不得在路基上通行任何车辆
(5)如果挖方底部的土过湿而达不到压实度要求时,应将土挖去,进行晾晒,并在达到压实所需的合适含水量时重新回填
(6)如果天然地下水位接近挖方底面而不能加以适当压实填方材料时,必须用碎石砂回填挖方地区
(7)对于半填半挖路段的施工,可采用挖掘机和推土机配合来进百度文库- 让每个人平等地提升自我22 行土方施工
(8)挖方路段土方采用自卸汽车配合挖掘机进行施工,负责本工程的土方调配,多余的土方运至弃土场
(9)弃土场应堆置整齐、稳定,排水畅通,避免对土堆周围的建筑物、排水及其它任何设施产生干扰或损坏,避免对环境造成污染
(10)有部分路床以下,压实度≥96%,不满足这项要求路段视实际情况对路床和更深范围的不合格土体挖运换填处理

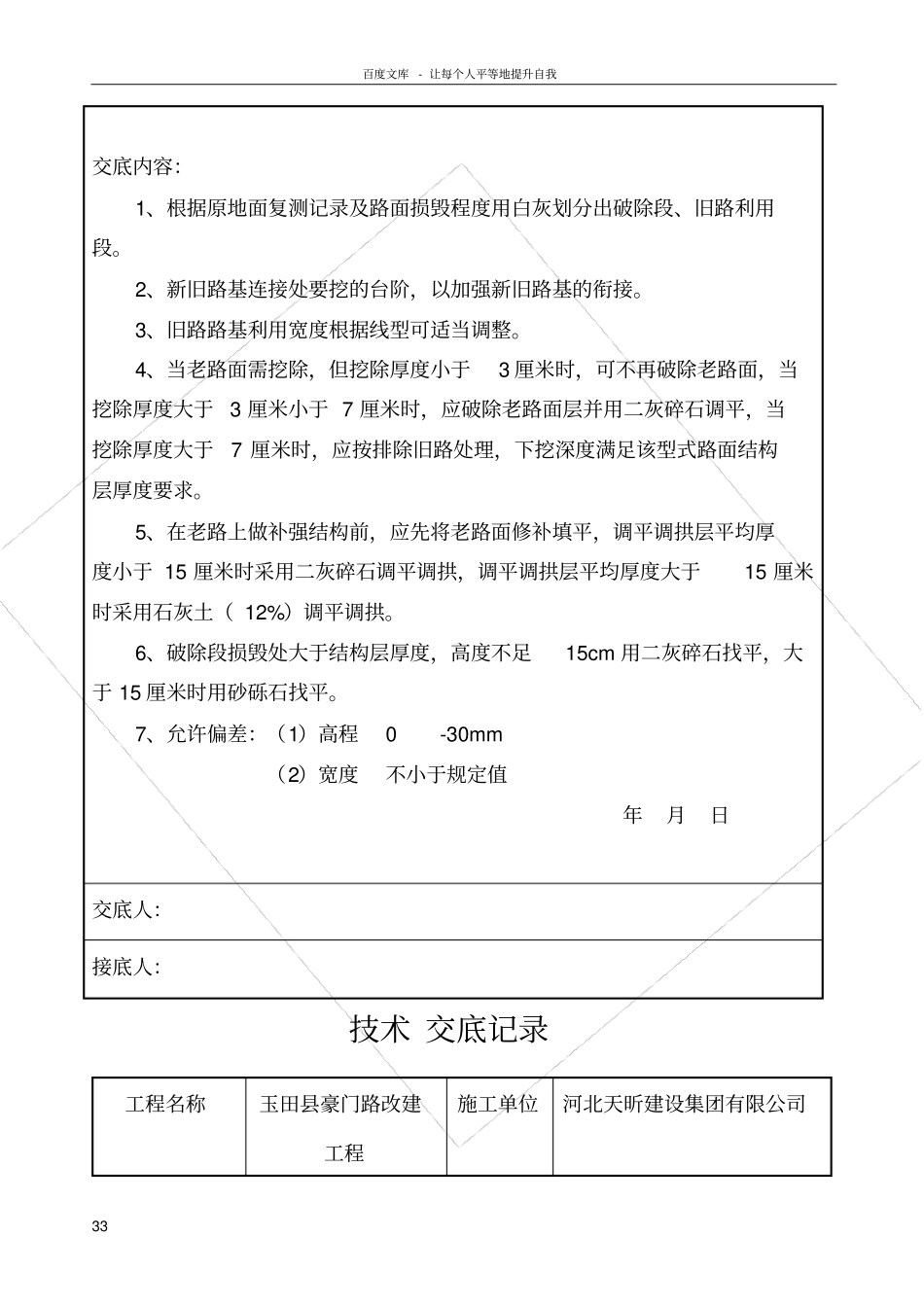

交底人:接底人:技术 交底记录工程名称玉田县豪门路改建工程施工单位河北天昕建设集团有限公司分项工程名称原路破除、处理百度文库- 让每个人平等地提升自我33 交底内容:1、根据原地面复测记录及路面损毁程度用白灰划分出破除段、旧路利用段
2、新旧路基连接处要挖的台阶,以加强新旧路基的衔接
3、旧路路基利用宽度根据线型可适当调整
