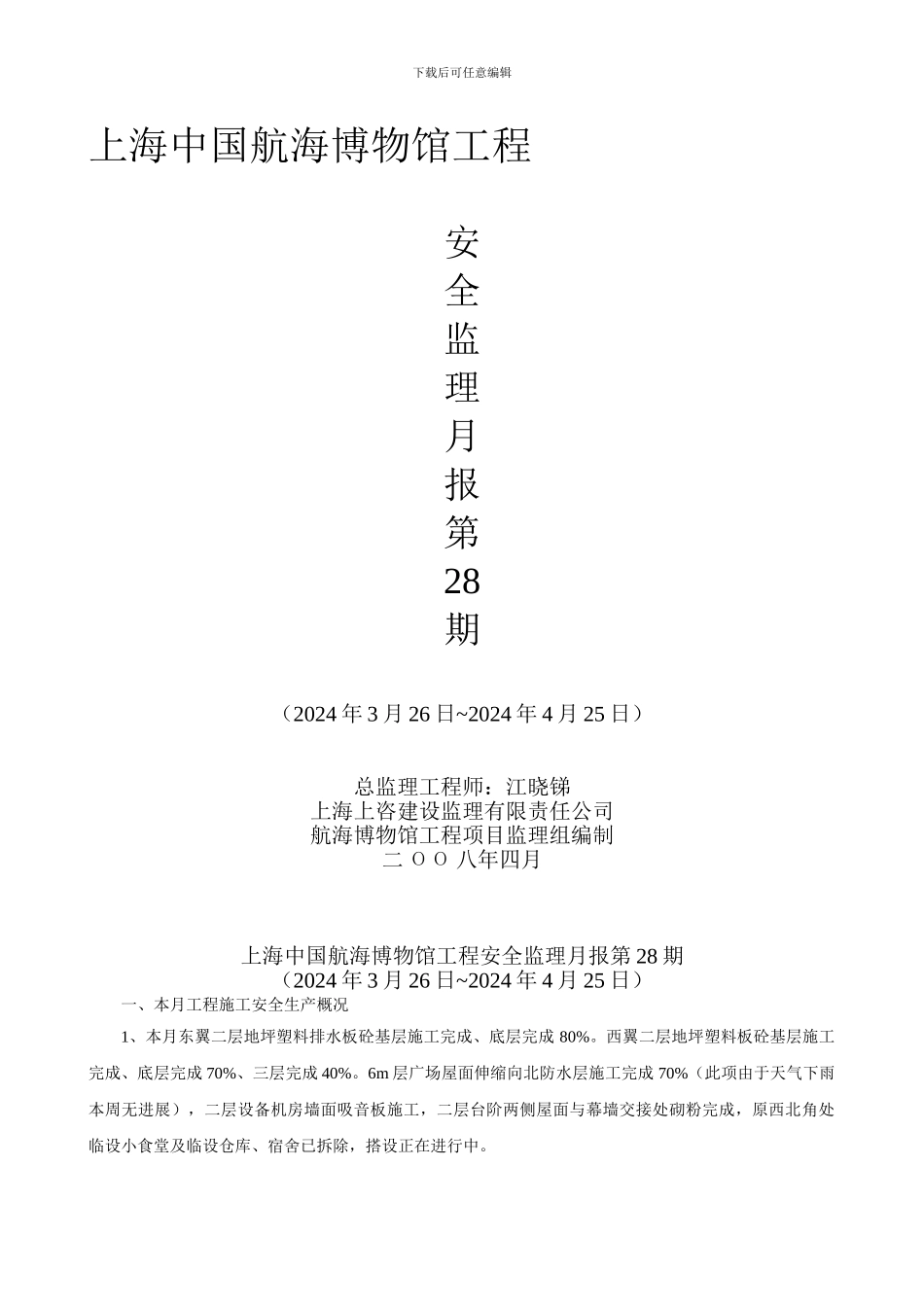

下载后可任意编辑上海中国航海博物馆工程安全监理月报第28期(2024 年 3 月 26 日~2024 年 4 月 25 日)总监理工程师:江晓锑上海上咨建设监理有限责任公司航海博物馆工程项目监理组编制二 ΟΟ 八年四月上海中国航海博物馆工程安全监理月报第 28 期(2024 年 3 月 26 日~2024 年 4 月 25 日)一、本月工程施工安全生产概况1、本月东翼二层地坪塑料排水板砼基层施工完成、底层完成 80%
西翼二层地坪塑料板砼基层施工完成、底层完成 70%、三层完成 40%
6m 层广场屋面伸缩向北防水层施工完成 70%(此项由于天气下雨本周无进展),二层设备机房墙面吸音板施工,二层台阶两侧屋面与幕墙交接处砌粉完成,原西北角处临设小食堂及临设仓库、宿舍已拆除,搭设正在进行中

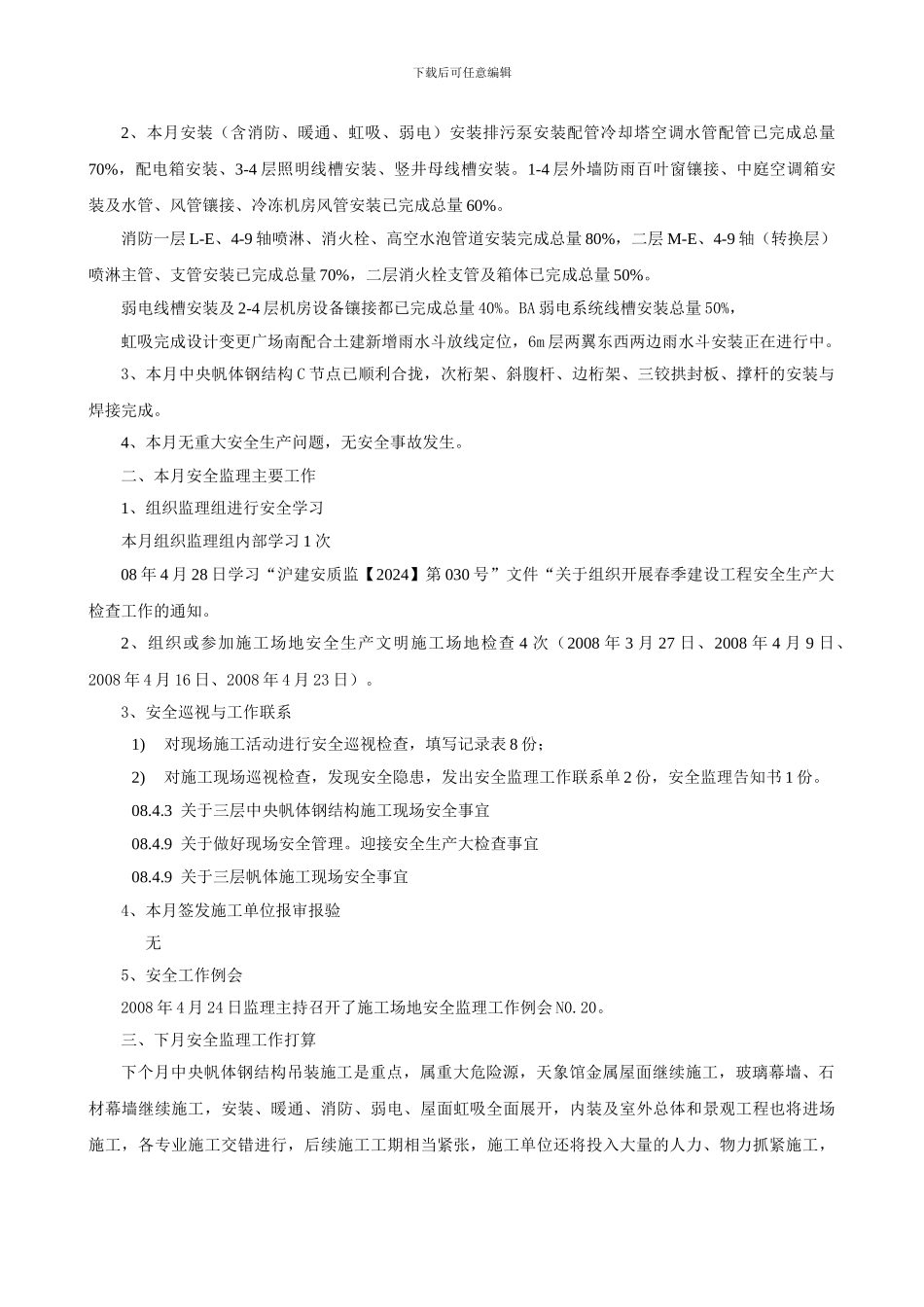

下载后可任意编辑2、本月安装(含消防、暖通、虹吸、弱电)安装排污泵安装配管冷却塔空调水管配管已完成总量70%,配电箱安装、3-4 层照明线槽安装、竖井母线槽安装
1-4 层外墙防雨百叶窗镶接、中庭空调箱安装及水管、风管镶接、冷冻机房风管安装已完成总量 60%
消防一层 L-E、4-9 轴喷淋、消火栓、高空水泡管道安装完成总量 80%,二层 M-E、4-9 轴(转换层)喷淋主管、支管安装已完成总量 70%,二层消火栓支管及箱体已完成总量 50%
弱电线槽安装及 2-4 层机房设备镶接都已完成总量 40%
BA 弱电系统线槽安装总量 50%,虹吸完成设计变更广场南配合土建新增雨水斗放线定位,6m 层两翼东西两边雨水斗安装正在进行中
3、本月中央帆体钢结构 C 节点已顺利合拢,次桁架、斜腹杆、边桁架、三铰拱封板、撑杆的安装与焊接完成
4、本月无重大安全生产问题,无安全事故发生

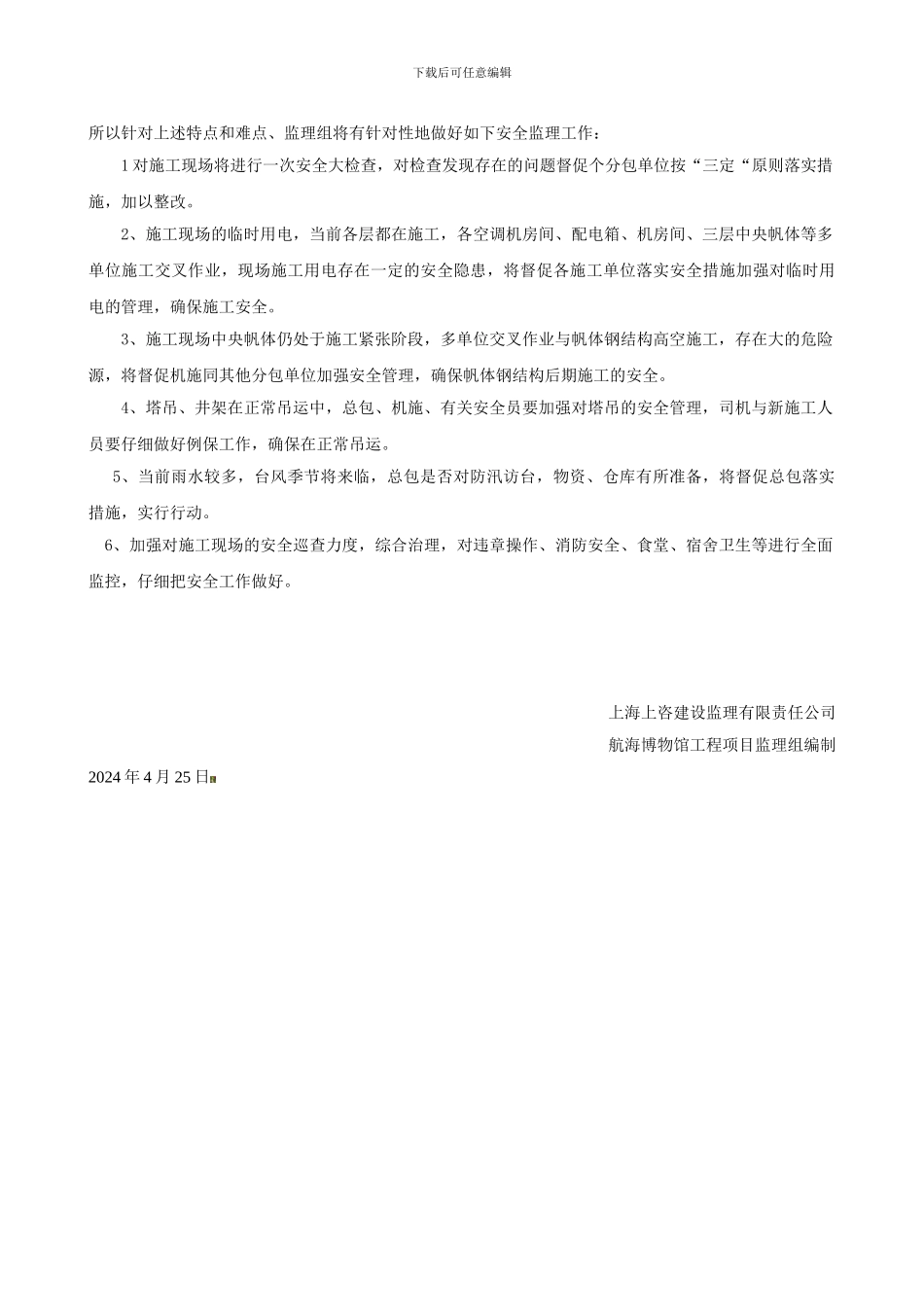

二、本月安全监理主要工作1、组织监理组进行安全学习本月组织监理组内部学习 1 次08 年 4 月 28 日学习“沪建安质监
