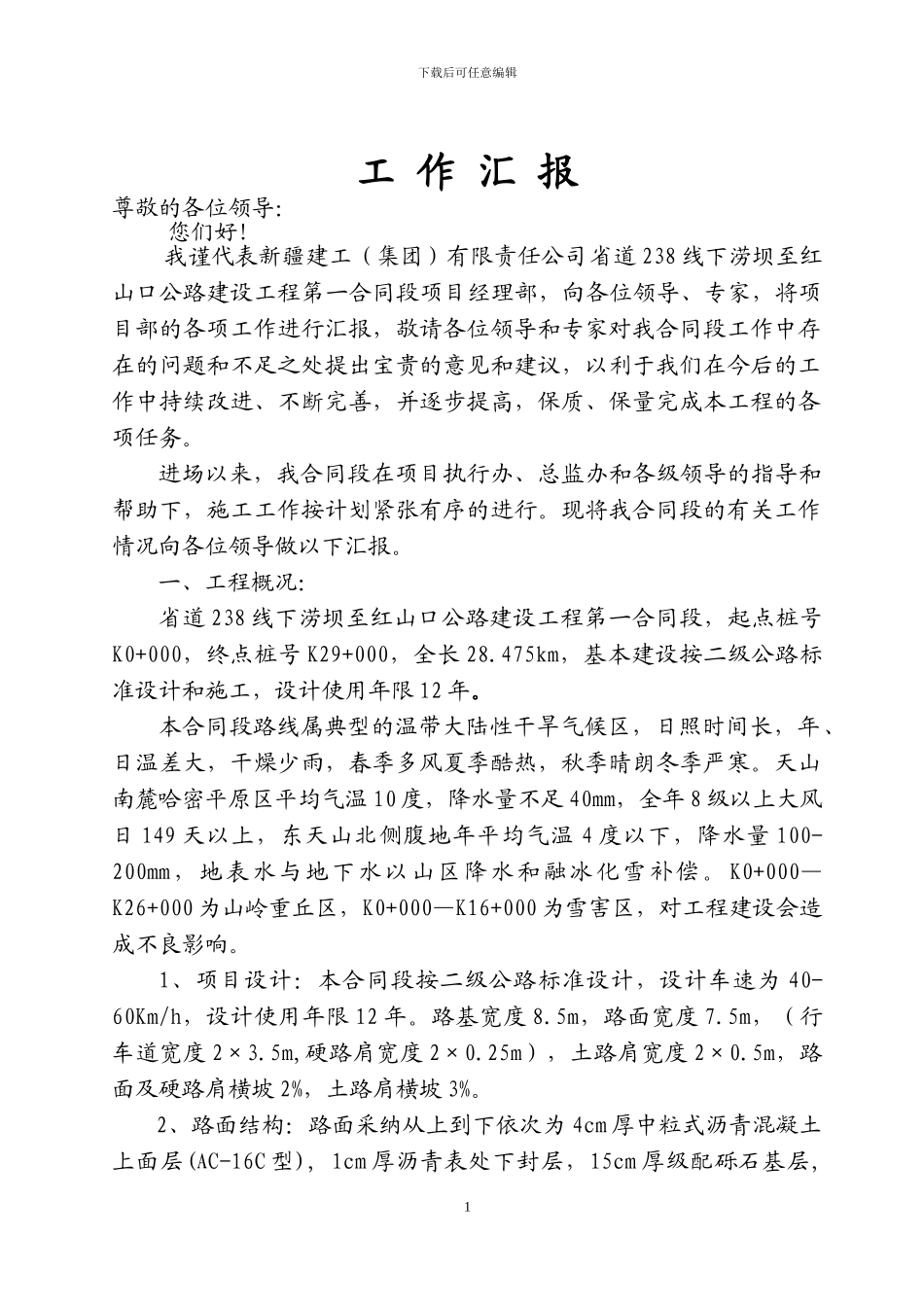

新疆建工(集团)有限责任公司 省道 238 线下涝坝至红山口公路建设工程质监局检查汇报材料 第一合同段项目部二O一O年九月二十日下载后可任意编辑工 作 汇 报尊敬的各位领导:您们好
我谨代表新疆建工(集团)有限责任公司省道 238 线下涝坝至红山口公路建设工程第一合同段项目经理部,向各位领导、专家,将项目部的各项工作进行汇报,敬请各位领导和专家对我合同段工作中存在的问题和不足之处提出宝贵的意见和建议,以利于我们在今后的工作中持续改进、不断完善,并逐步提高,保质、保量完成本工程的各项任务
进场以来,我合同段在项目执行办、总监办和各级领导的指导和帮助下,施工工作按计划紧张有序的进行
现将我合同段的有关工作情况向各位领导做以下汇报
一、工程概况:省道 238 线下涝坝至红山口公路建设工程第一合同段,起点桩号K0+000,终点桩号 K29+000,全长 28
475km,基本建设按二级公路标准设计和施工,设计使用年限 12 年
本合同段路线属典型的温带大陆性干旱气候区,日照时间长,年、日温差大,干燥少雨,春季多风夏季酷热,秋季晴朗冬季严寒
天山南麓哈密平原区平均气温 10 度,降水量不足 40mm,全年 8 级以上大风日 149 天以上,东天山北侧腹地年平均气温 4 度以下,降水量 100-200mm,地表水与地下水以山区降水和融冰化雪补偿
K0+000—K26+000 为山岭重丘区,K0+000—K16+000 为雪害区,对工程建设会造成不良影响
1、项目设计:本合同段按二级公路标准设计,设计车速为 40-60Km/h,设计使用年限 12 年
路基宽度 8
5m,路面宽度 7
5m,(行车道宽度 2×3
5m,硬路肩宽度 2×0
25m),土路肩宽度 2×0
5m,路面及硬路肩横坡 2%,土路肩横坡 3%

2、路面结构:路面采纳从上到下依次为 4cm 厚中粒式沥青混凝土上面层(
