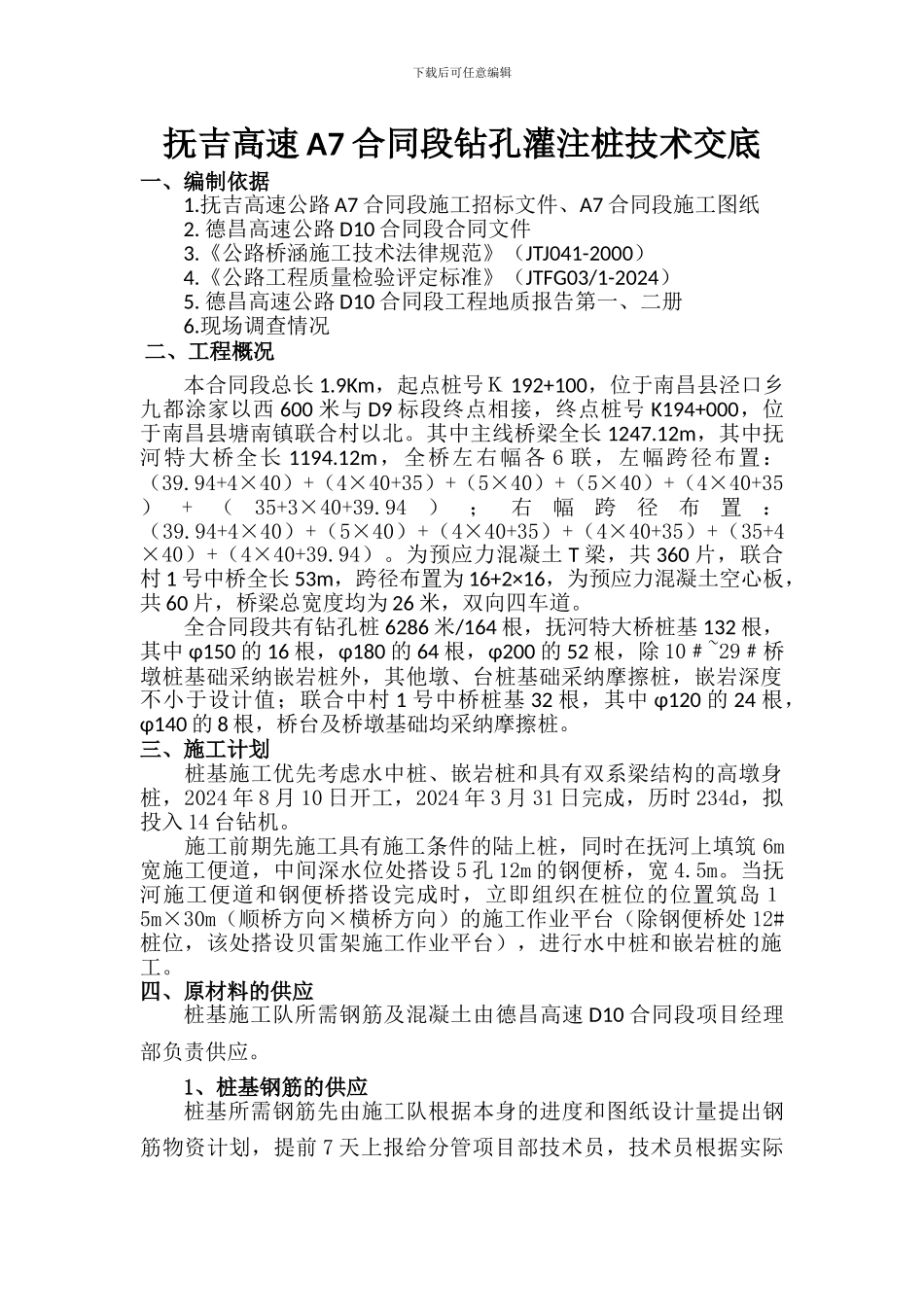

下载后可任意编辑抚吉高速 A7 合同段钻孔灌注桩技术交底一、编制依据1
抚吉高速公路 A7 合同段施工招标文件、A7 合同段施工图纸2
德昌高速公路 D10 合同段合同文件3
《公路桥涵施工技术法律规范》(JTJ041-2000)4
《公路工程质量检验评定标准》(JTFG03/1-2024)5
德昌高速公路 D10 合同段工程地质报告第一、二册6
现场调查情况二、工程概况本合同段总长 1
9Km,起点桩号K 192+100,位于南昌县泾口乡九都涂家以西 600 米与 D9 标段终点相接,终点桩号 K194+000,位于南昌县塘南镇联合村以北
其中主线桥梁全长 1247
12m,其中抚河特大桥全长 1194
12m,全桥左右幅各 6 联,左幅跨径布置:(39
94+4×40)+(4×40+35)+(5×40)+(5×40)+(4×40+35)+(35+3×40+39
94);右幅跨径布置:(39
94+4×40)+(5×40)+(4×40+35)+(4×40+35)+(35+4×40)+(4×40+39
为预应力混凝土 T 梁,共 360 片,联合村 1 号中桥全长 53m,跨径布置为 16+2×16,为预应力混凝土空心板,共 60 片,桥梁总宽度均为 26 米,双向四车道
全合同段共有钻孔桩 6286 米/164 根,抚河特大桥桩基 132 根,其中 φ150 的 16 根,φ180 的 64 根,φ200 的 52 根,除 10﹟~29﹟桥墩桩基础采纳嵌岩桩外,其他墩、台桩基础采纳摩擦桩,嵌岩深度不小于设计值;联合中村 1 号中桥桩基 32 根,其中 φ120 的 24 根,φ140 的 8 根,桥台及桥墩基础均采纳摩擦桩

三、施工计划桩基施工优先考虑水中桩、嵌岩桩和具有双系梁结构的高墩身桩,2024 年 8 月 10 日开工,2024 年 3 月 31 日完
