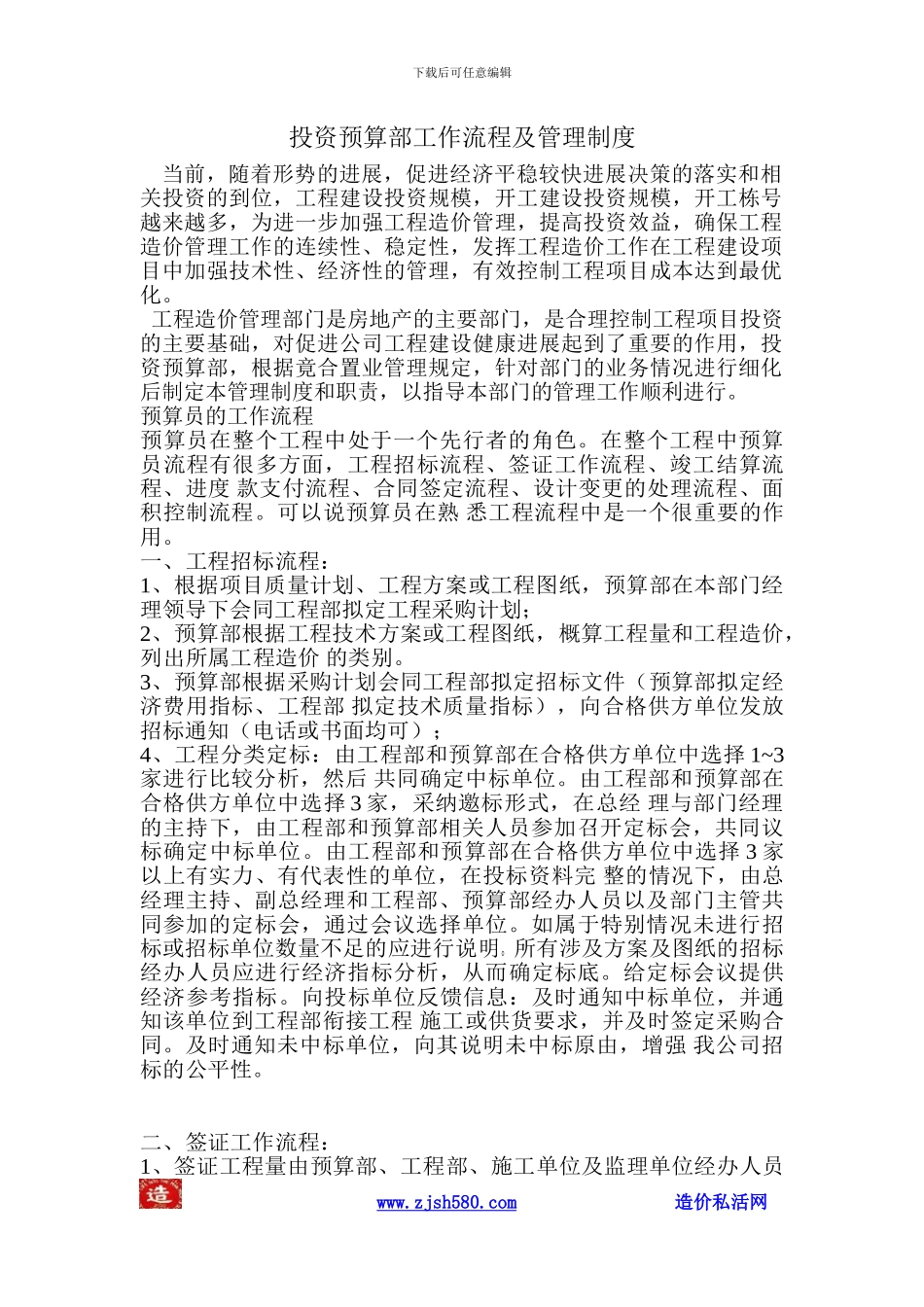

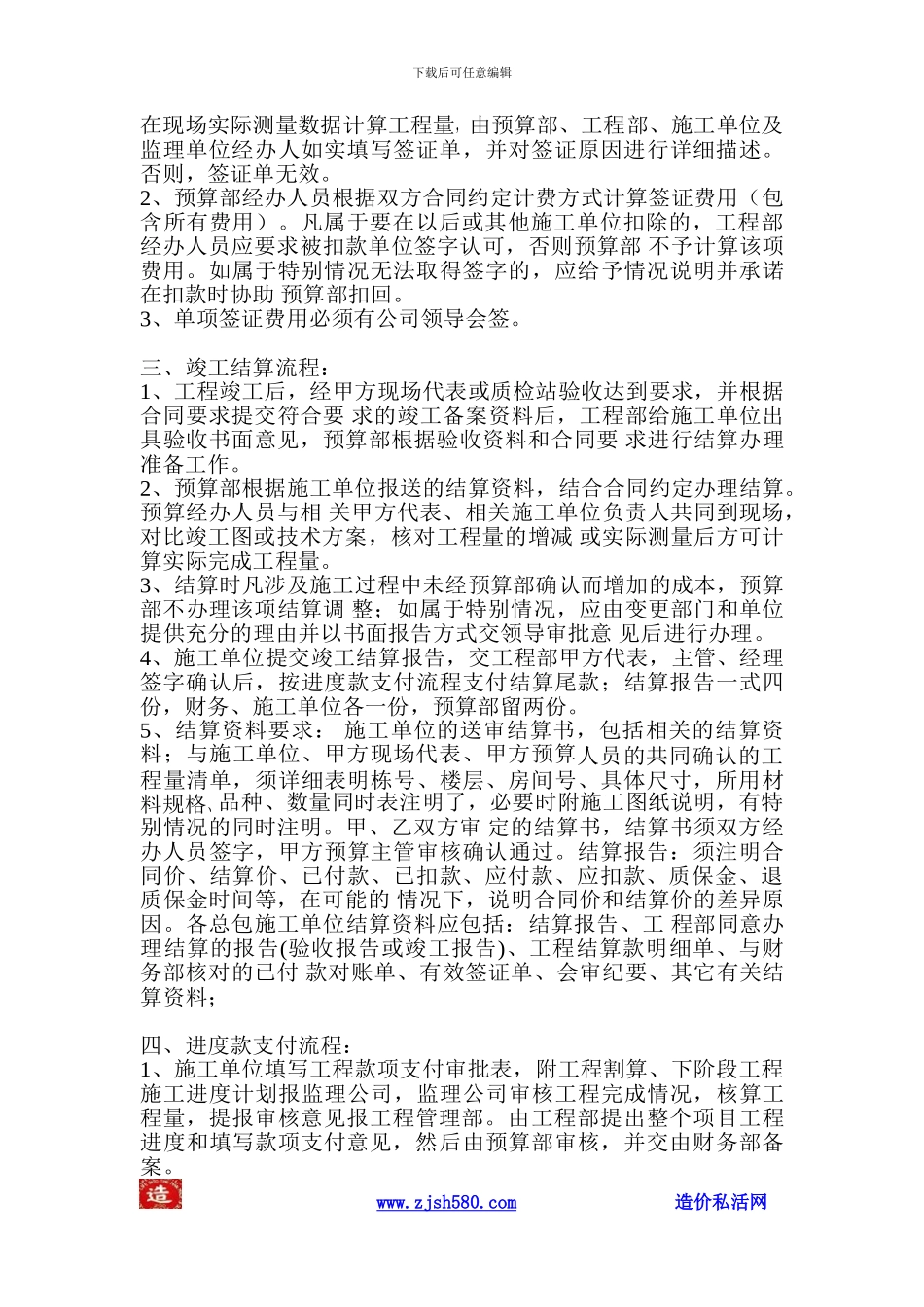

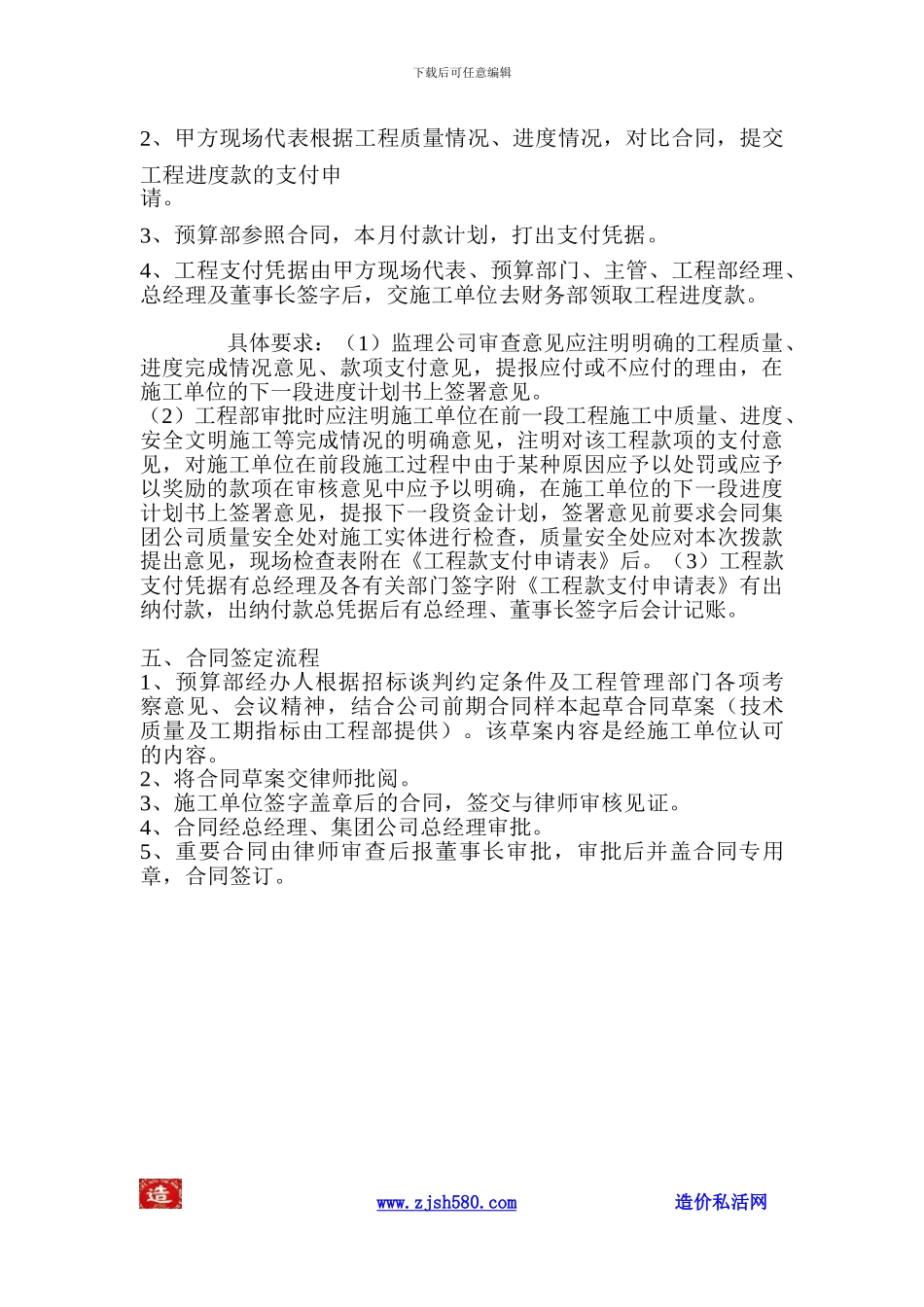

下载后可任意编辑投资预算部工作流程及管理制度当前,随着形势的进展,促进经济平稳较快进展决策的落实和相关投资的到位,工程建设投资规模,开工建设投资规模,开工栋号越来越多,为进一步加强工程造价管理,提高投资效益,确保工程造价管理工作的连续性、稳定性,发挥工程造价工作在工程建设项目中加强技术性、经济性的管理,有效控制工程项目成本达到最优化。 工程造价管理部门是房地产的主要部门,是合理控制工程项目投资的主要基础,对促进公司工程建设健康进展起到了重要的作用,投资预算部,根据竟合置业管理规定,针对部门的业务情况进行细化后制定本管理制度和职责,以指导本部门的管理工作顺利进行。预算员的工作流程预算员在整个工程中处于一个先行者的角色。在整个工程中预算员流程有很多方面,工程招标流程、签证工作流程、竣工结算流程、进度 款支付流程、合同签定流程、设计变更的处理流程、面积控制流程。可以说预算员在熟 悉工程流程中是一个很重要的作用。一、工程招标流程:1、根据项目质量计划、工程方案或工程图纸,预算部在本部门经理领导下会同工程部拟定工程采购计划;2、预算部根据工程技术方案或工程图纸,概算工程量和工程造价,列出所属工程造价 的类别。3、预算部根据采购计划会同工程部拟定招标文件(预算部拟定经济费用指标、工程部 拟定技术质量指标),向合格供方单位发放招标通知(电话或书面均可);4、工程分类定标:由工程部和预算部在合格供方单位中选择 1~3家进行比较分析,然后 共同确定中标单位。由工程部和预算部在合格供方单位中选择 3 家,采纳邀标形式,在总经 理与部门经理的主持下,由工程部和预算部相关人员参加召开定标会,共同议标确定中标单位。由工程部和预算部在合格供方单位中选择 3 家以上有实力、有代表性的单位,在投标资料完 整的情况下,由总经理主持、副总经理和工程部、预算部经办人员以及部门主管共同参加的定标会,通过会议选择单位。如属于特别情况未进行招标或招标单位数量不足的应进行说明。 所有涉及方案及图纸的招标经办人员应进行经济指标分析,从而确定标底。给定标会议提供 经济参考指标。向投标单位反馈信息:及时通知中标单位,并通知该单位到工程部衔接工程 施工或供货要求,并及时签定采购合同。及时通知未中标单位,向其说明未中标原由,增强 我公司招标的公平性。二、签证工作流程:1、签证工程量由预算部、工程部、施工单位及监理单位经办人员 w...
