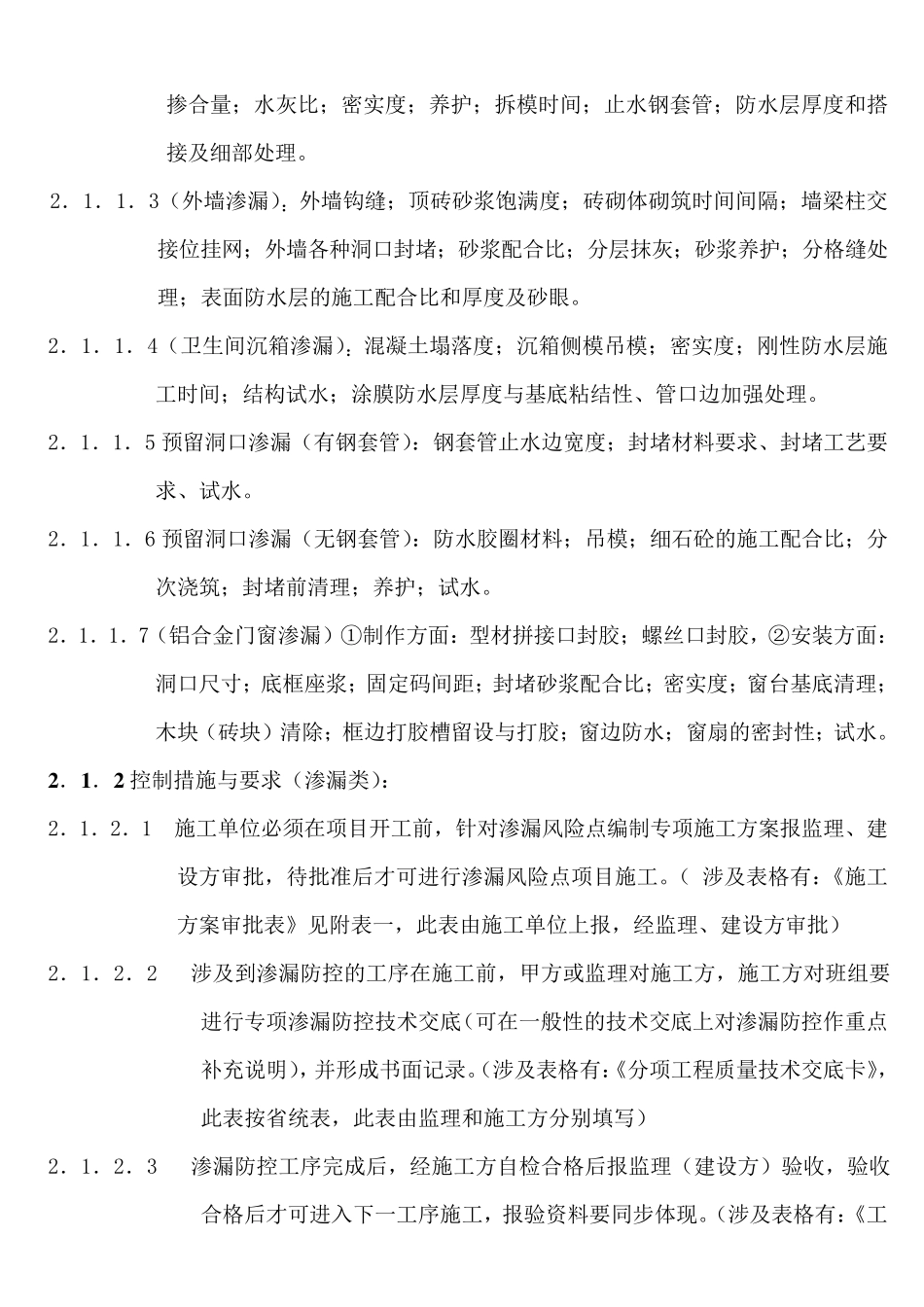

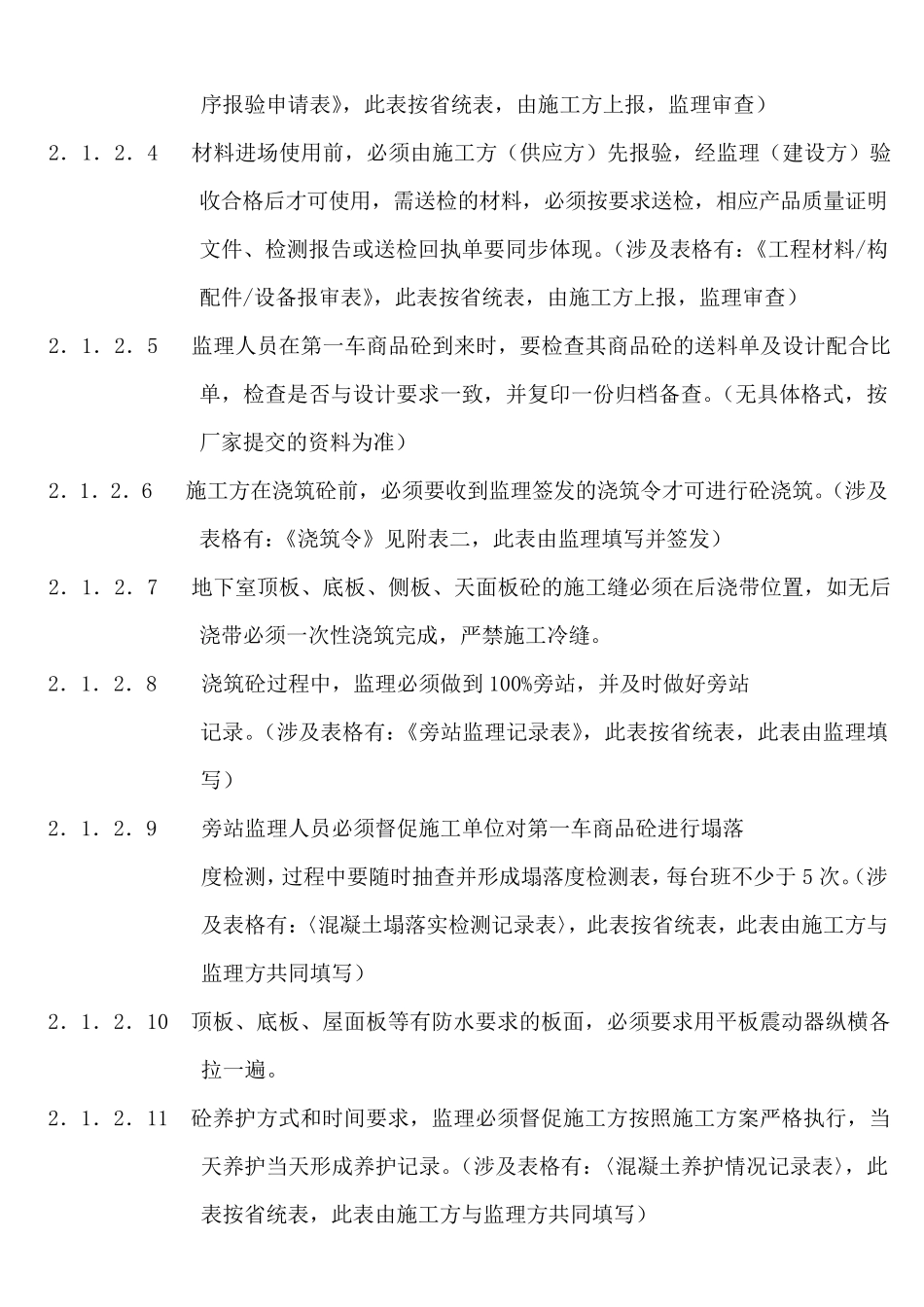

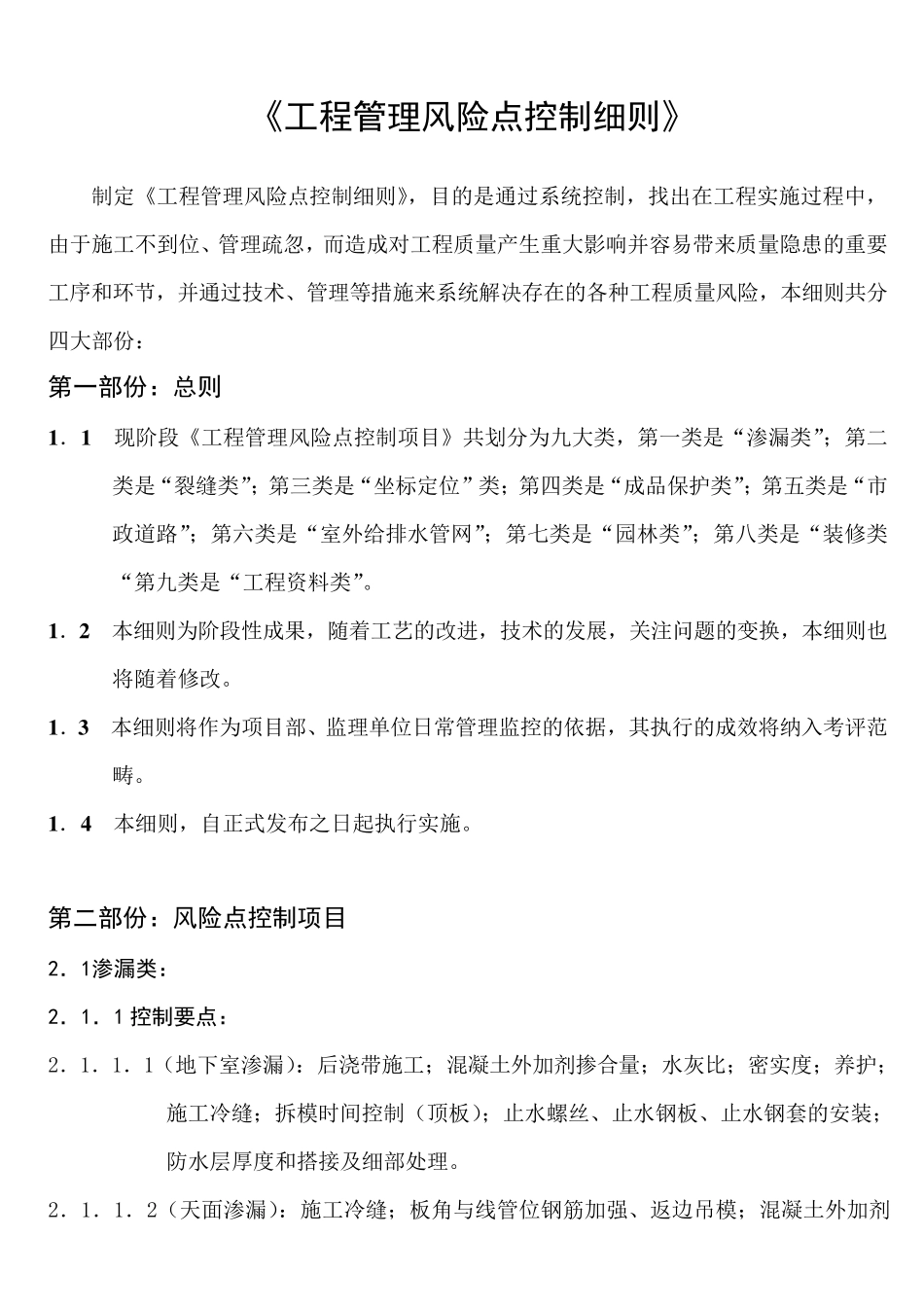

《工程管理风险点控制细则》 制定《工程管理风险点控制细则》,目的是通过系统控制,找出在工程实施过程中,由于施工不到位、管理疏忽,而造成对工程质量产生重大影响并容易带来质量隐患的重要工序和环节,并通过技术、管理等措施来系统解决存在的各种工程质量风险,本细则共分四大部份: 第一部份:总则 1 .1 现阶段《工程管理风险点控制项目》共划分为九大类,第一类是“渗漏类”;第二类是“裂缝类”;第三类是“坐标定位”类;第四类是“成品保护类”;第五类是“市政道路”;第六类是“室外给排水管网”;第七类是“园林类”;第八类是“装修类“第九类是“工程资料类”。 1 .2 本细则为阶段性成果,随着工艺的改进,技术的发展,关注问题的变换,本细则也将随着修改。 1 .3 本细则将作为项目部、监理单位日常管理监控的依据,其执行的成效将纳入考评范畴。 1 .4 本细则,自正式发布之 日起 执行实施。 第二部份:风险点控制项目 2.1渗漏类: 2.1.1 控制要点: 2.1.1.1( 地 下 室渗漏):后 浇 带施工;混 凝 土 外加 剂 掺 合 量;水灰 比 ;密 实度 ;养 护;施工冷 缝;拆 模 时 间 控制( 顶 板 );止 水螺 丝 、止 水钢 板 、止 水钢 套 的安 装;防 水层 厚 度 和搭 接 及 细部处 理。 2.1.1.2( 天 面 渗漏):施工冷 缝;板 角 与 线 管位钢 筋 加 强 、返 边 吊 模 ;混 凝 土 外加 剂 掺合量;水灰比;密实度;养护;拆模时间;止水钢套管;防水层厚度和搭接及细部处理。 2.1.1.3(外墙渗漏):外墙钩缝;顶砖砂浆饱满度;砖砌体砌筑时间间隔;墙梁柱交接位挂网;外墙各种洞口封堵;砂浆配合比;分层抹灰;砂浆养护;分格缝处理;表面防水层的施工配合比和厚度及砂眼。 2.1.1.4(卫生间沉箱渗漏):混凝土塌落度;沉箱侧模吊模;密实度;刚性防水层施工时间;结构试水;涂膜防水层厚度与基底粘结性、管口边加强处理。 2.1.1.5 预留洞口渗漏(有钢套管):钢套管止水边宽度;封堵材料要求、封堵工艺要求、试水。 2.1.1.6 预留洞口渗漏(无钢套管):防水胶圈材料;吊模;细石砼的施工配合比;分次浇筑;封堵前清理;养护;试水。 2.1.1.7(铝合金门窗渗漏)①制作方面:型材拼接口封胶;螺丝口封胶,②安装方面:洞口尺寸;底框座浆;固定码间距;封堵砂浆配合比;密实度;窗台基底清理;木块(砖块)...
