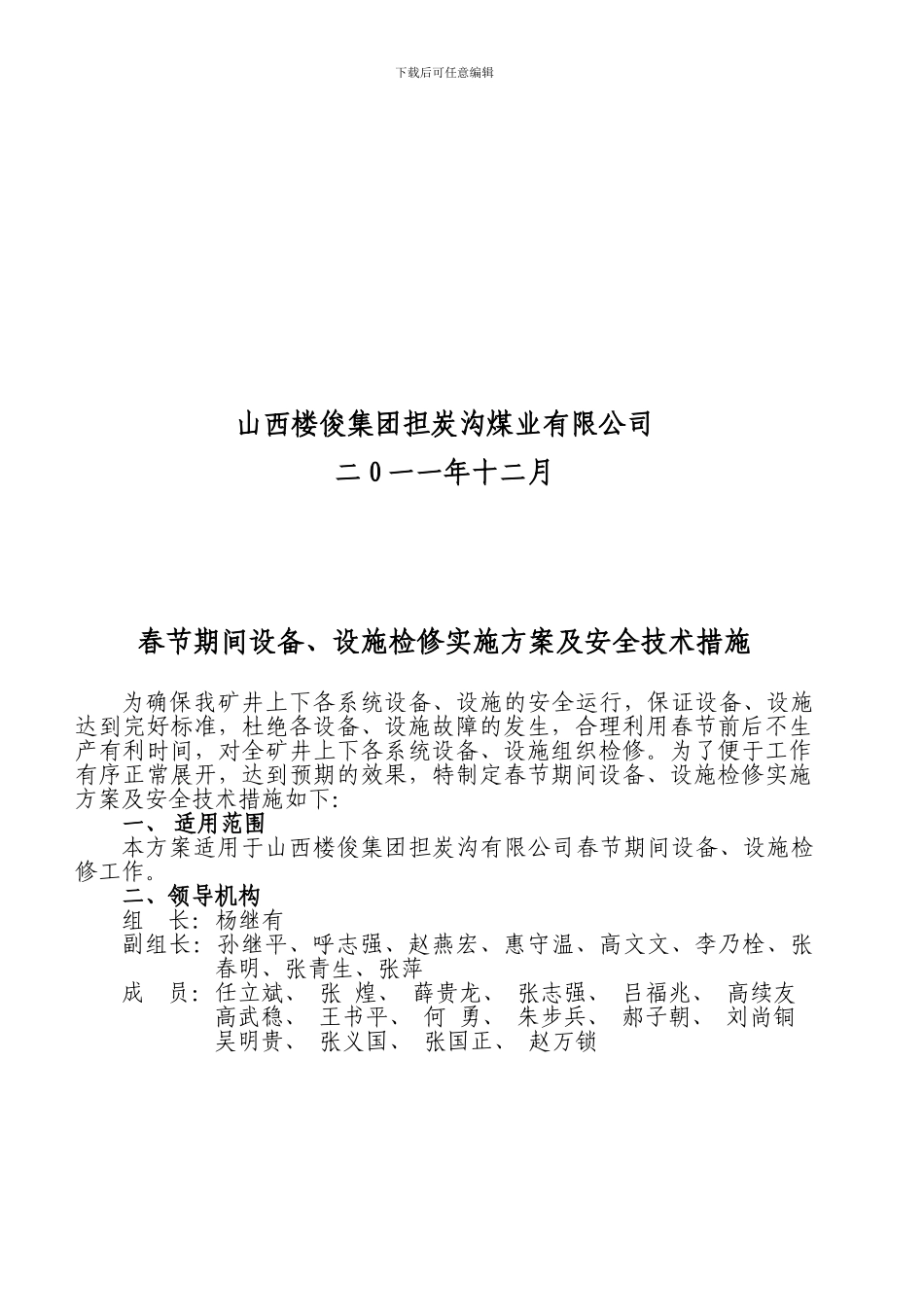

下载后可任意编辑2024 年春节期间设备检修实施方案及安全技术措施下载后可任意编辑山西楼俊集团担炭沟煤业有限公司二 0 一一年十二月春节期间设备、设施检修实施方案及安全技术措施为确保我矿井上下各系统设备、设施的安全运行,保证设备、设施达到完好标准,杜绝各设备、设施故障的发生,合理利用春节前后不生产有利时间,对全矿井上下各系统设备、设施组织检修。为了便于工作有序正常展开,达到预期的效果,特制定春节期间设备、设施检修实施方案及安全技术措施如下:一、 适用范围本方案适用于山西楼俊集团担炭沟有限公司春节期间设备、设施检修工作。二、领导机构组 长:杨继有副组长:孙继平、呼志强、赵燕宏、惠守温、高文文、李乃栓、张春明、张青生、张萍成 员:任立斌、 张 煌、 薛贵龙、 张志强、 吕福兆、 高续友高武稳、 王书平、 何 勇、 朱步兵、 郝子朝、 刘尚铜吴明贵、 张义国、 张国正、 赵万锁下载后可任意编辑三、检修要求1.严格根据《煤矿安全规程》、《机电、运输设备完好标准》及本方案进行检修。2.检修标准要达到工设备、设施性能和质量的要求的。3.检修中发现使用设备已严重损坏,又不能恢复的, 必须进行更换。四、检修内容(供电系统、提升系统、运输系统、其它设备、设施、通风系统、压风系统、排水系统、供水系统、通讯系统、供热系统、监控系统)(见附表)三、检修任务的分配1.各队把检修用备件、材料和工具报向机电科。2.采购人员负责检修用备件、材料和工具的购置到位。3.各队对自己范围内的任务作具体时间安排,并把时间安排、落实人员报向机电科,便于监督考核。(时间安排到 2024 年 2 月 21 日至 2 月 27日)4.机电科对各队已完成的检修内容根据检修内容检查、验收。四、检修责任的落实1.1 月 21 日下午 4 时对抓好春节前后机电设备检修工作召开专题会议。2.对所检修设备填写好,检修计划表,执行签字负责制,对因检修不负责、发生事故严肃追查责任、至少处罚 10%的经济损失,对验收人支付至少 5%的经济损失。3.对不按计划执行任务的以书面形式提交矿委会4.检修过程中各队必须有一名分管机电的副队长和机电科跟班现场指导,发现问题及时处理。五、检修安全技术措施1.停送电⑴ 停送电工作由各队副队长现场指挥。由取得安全资格证书并经机电科认可的专职电工操作。⑵ 必须严格执行“谁停电谁送电”的的原则,使用好“有人工作、禁止合闸”的停电牌,井下停电后停电牌挂...
