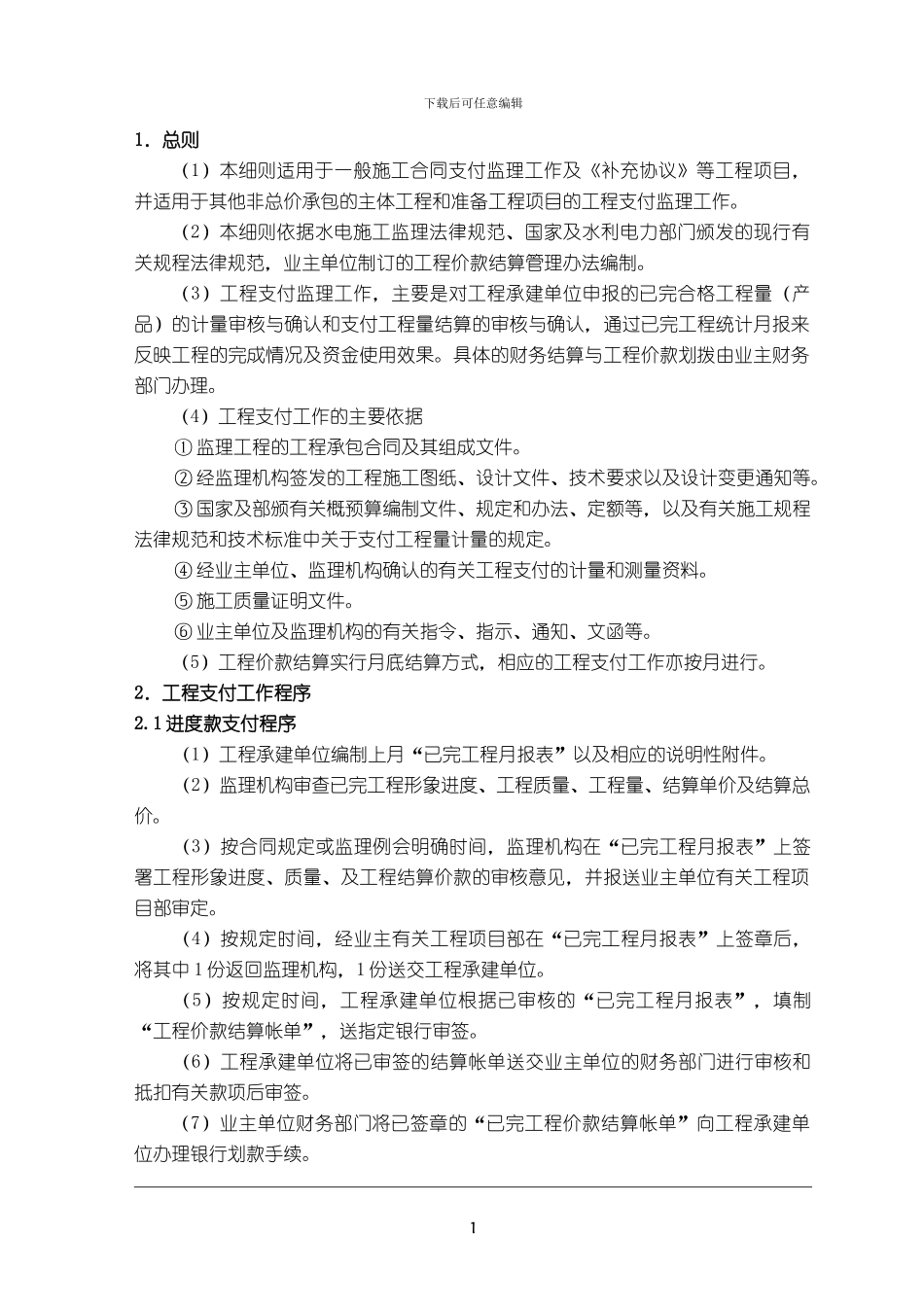

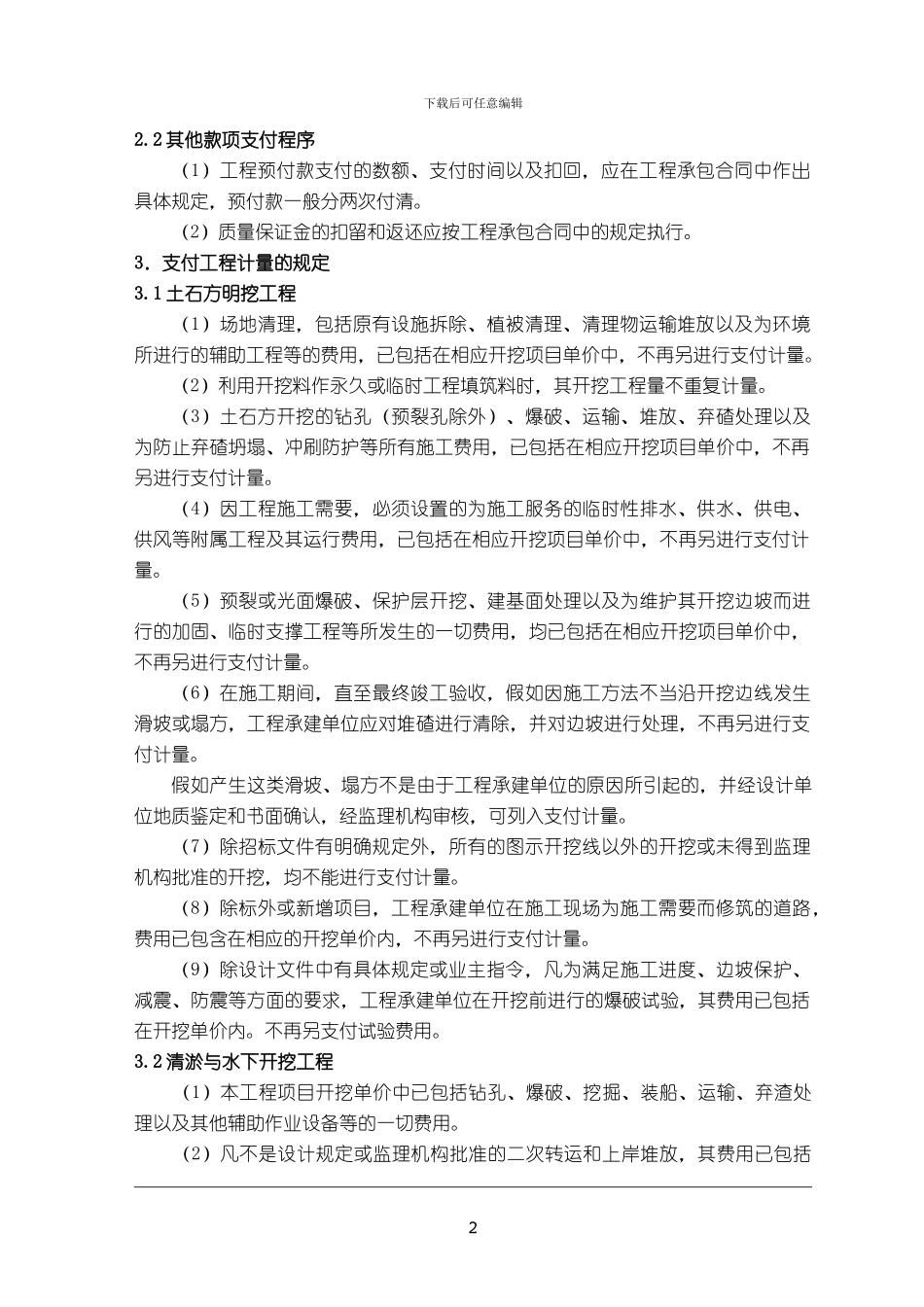

下载后可任意编辑施工合同支付监理工作实施细则项 目 管 理 部监理工作综合管理下载后可任意编辑1.总则(1)本细则适用于一般施工合同支付监理工作及《补充协议》等工程项目,并适用于其他非总价承包的主体工程和准备工程项目的工程支付监理工作。(2)本细则依据水电施工监理法律规范、国家及水利电力部门颁发的现行有关规程法律规范,业主单位制订的工程价款结算管理办法编制。(3)工程支付监理工作,主要是对工程承建单位申报的已完合格工程量(产品)的计量审核与确认和支付工程量结算的审核与确认,通过已完工程统计月报来反映工程的完成情况及资金使用效果。具体的财务结算与工程价款划拨由业主财务部门办理。(4)工程支付工作的主要依据① 监理工程的工程承包合同及其组成文件。② 经监理机构签发的工程施工图纸、设计文件、技术要求以及设计变更通知等。③ 国家及部颁有关概预算编制文件、规定和办法、定额等,以及有关施工规程法律规范和技术标准中关于支付工程量计量的规定。④ 经业主单位、监理机构确认的有关工程支付的计量和测量资料。⑤ 施工质量证明文件。⑥ 业主单位及监理机构的有关指令、指示、通知、文函等。(5)工程价款结算实行月底结算方式,相应的工程支付工作亦按月进行。2.工程支付工作程序2.1 进度款支付程序(1)工程承建单位编制上月“已完工程月报表”以及相应的说明性附件。(2)监理机构审查已完工程形象进度、工程质量、工程量、结算单价及结算总价。(3)按合同规定或监理例会明确时间,监理机构在“已完工程月报表”上签署工程形象进度、质量、及工程结算价款的审核意见,并报送业主单位有关工程项目部审定。(4)按规定时间,经业主有关工程项目部在“已完工程月报表”上签章后,将其中 1 份返回监理机构,1 份送交工程承建单位。(5)按规定时间,工程承建单位根据已审核的“已完工程月报表”,填制“工程价款结算帐单”,送指定银行审签。(6)工程承建单位将已审签的结算帐单送交业主单位的财务部门进行审核和抵扣有关款项后审签。(7)业主单位财务部门将已签章的“已完工程价款结算帐单”向工程承建单位办理银行划款手续。1下载后可任意编辑2.2 其他款项支付程序(1)工程预付款支付的数额、支付时间以及扣回,应在工程承包合同中作出具体规定,预付款一般分两次付清。(2)质量保证金的扣留和返还应按工程承包合同中的规定执行。3.支付工程计量的规定3.1 土石方明挖工程(1)场地...
