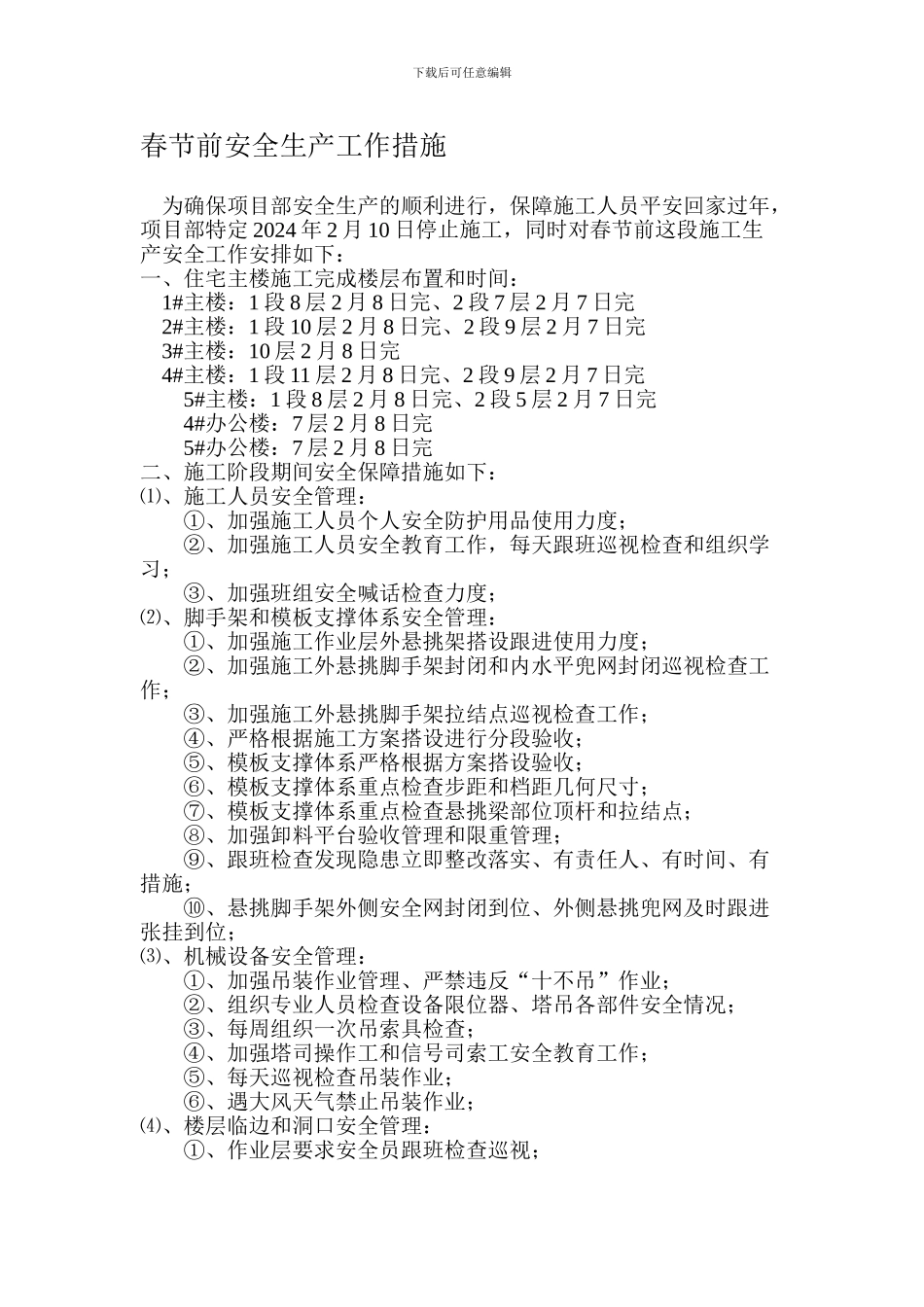

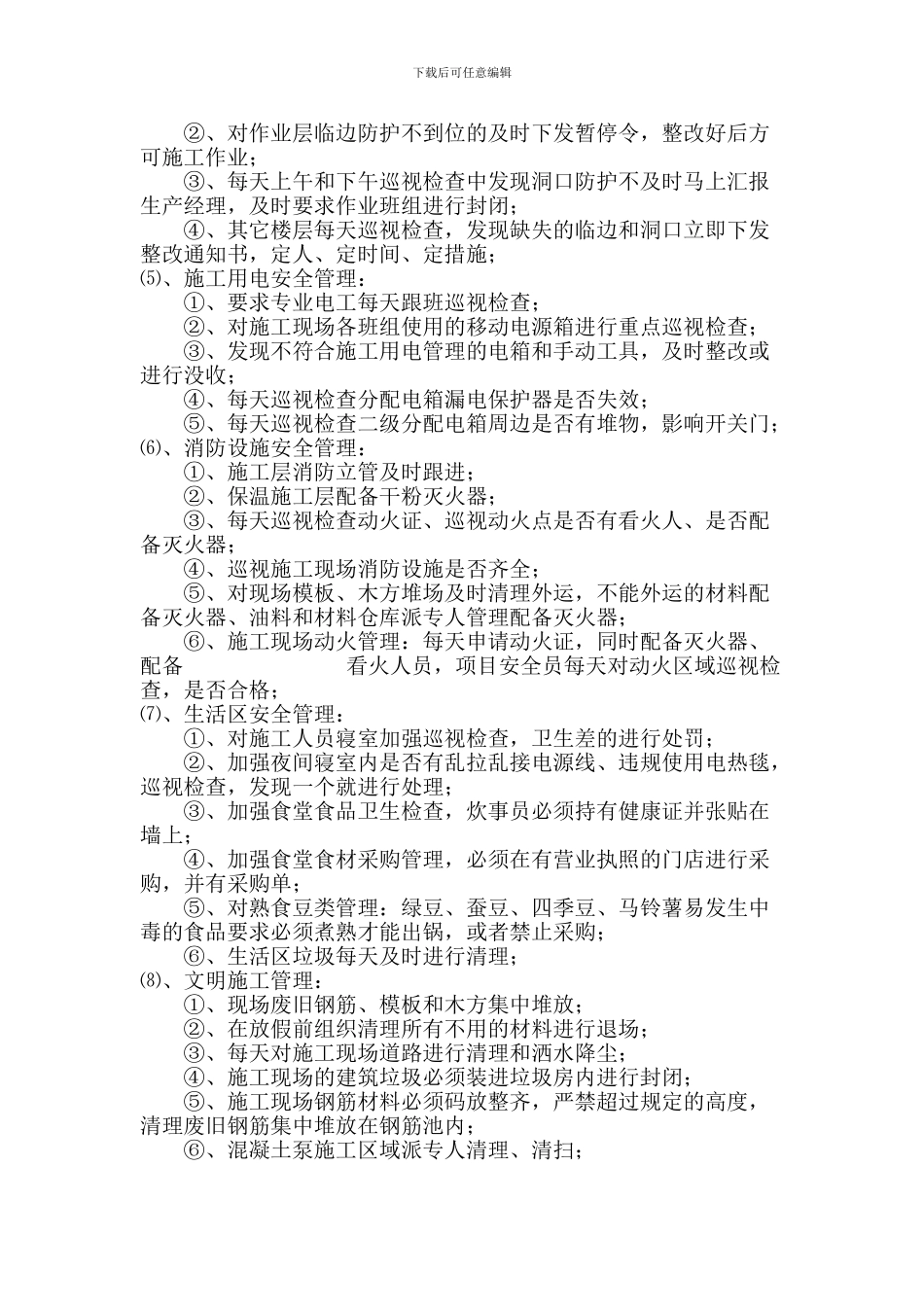

下载后可任意编辑春节前安全生产工作措施 为确保项目部安全生产的顺利进行,保障施工人员平安回家过年,项目部特定 2024 年 2 月 10 日停止施工,同时对春节前这段施工生产安全工作安排如下:一、住宅主楼施工完成楼层布置和时间: 1#主楼:1 段 8 层 2 月 8 日完、2 段 7 层 2 月 7 日完 2#主楼:1 段 10 层 2 月 8 日完、2 段 9 层 2 月 7 日完 3#主楼:10 层 2 月 8 日完 4#主楼:1 段 11 层 2 月 8 日完、2 段 9 层 2 月 7 日完5#主楼:1 段 8 层 2 月 8 日完、2 段 5 层 2 月 7 日完4#办公楼:7 层 2 月 8 日完5#办公楼:7 层 2 月 8 日完二、施工阶段期间安全保障措施如下:⑴、施工人员安全管理:①、加强施工人员个人安全防护用品使用力度;②、加强施工人员安全教育工作,每天跟班巡视检查和组织学习;③、加强班组安全喊话检查力度;⑵、脚手架和模板支撑体系安全管理:①、加强施工作业层外悬挑架搭设跟进使用力度;②、加强施工外悬挑脚手架封闭和内水平兜网封闭巡视检查工作;③、加强施工外悬挑脚手架拉结点巡视检查工作;④、严格根据施工方案搭设进行分段验收;⑤、模板支撑体系严格根据方案搭设验收;⑥、模板支撑体系重点检查步距和档距几何尺寸;⑦、模板支撑体系重点检查悬挑梁部位顶杆和拉结点;⑧、加强卸料平台验收管理和限重管理;⑨、跟班检查发现隐患立即整改落实、有责任人、有时间、有措施;⑩、悬挑脚手架外侧安全网封闭到位、外侧悬挑兜网及时跟进张挂到位;⑶、机械设备安全管理:①、加强吊装作业管理、严禁违反“十不吊”作业;②、组织专业人员检查设备限位器、塔吊各部件安全情况;③、每周组织一次吊索具检查;④、加强塔司操作工和信号司索工安全教育工作;⑤、每天巡视检查吊装作业;⑥、遇大风天气禁止吊装作业;⑷、楼层
