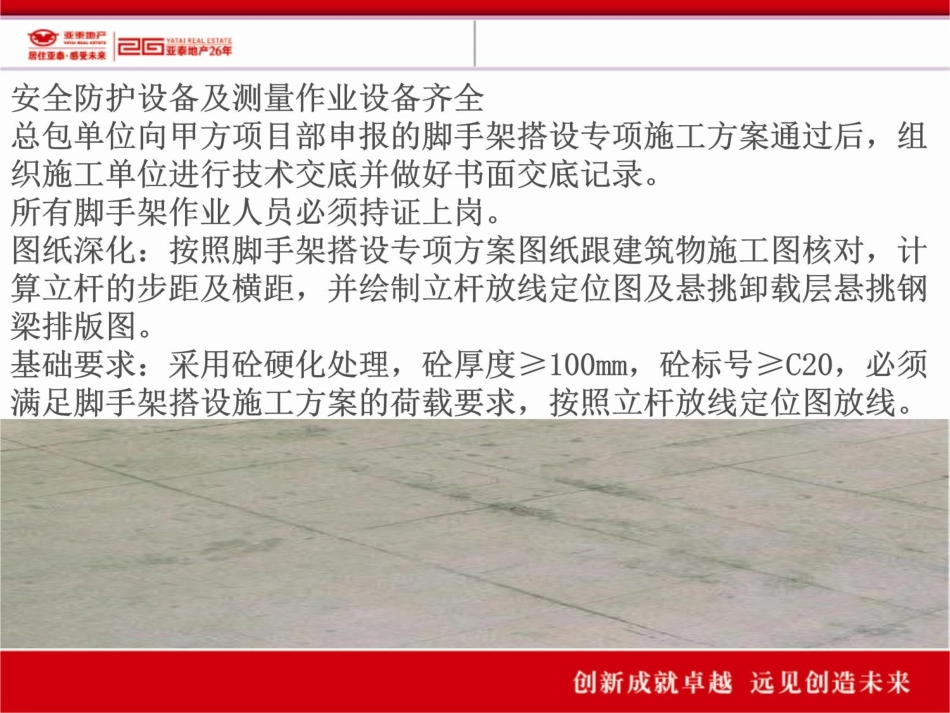

亚泰地产施工标准亚泰地产项目管理中心2013年7月14日【系列培训5】脚手架工程基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效
纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆
立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于500mm
纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内
剪刀撑斜杆的接长采用扣件进行搭接
长度不少于1米,不小于3个扣件对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm
搭接的脚手板必须搭在小横杆上,搭接长度不小于200mm
拐弯处的脚手板必须交叉搭铺,,接缝的搭接长度a≥100mm,L≥200mm,每张脚手板必须四点绑扎
脚手架应在外侧立面整个长度和高度上连续设置剪刀撑
主节点处各扣件中心点距离要求:a≤150mm
(1、立杆2、纵向水平杆3、横向水平杆4、剪力撑)连墙件采用刚性连接,按两步三跨设置,但要满足连墙杆覆盖面积≤27m2,在结构砼侧面预埋Φ20钢筋,钢筋预埋长度及及焊接宽度必须满足专项方案荷载要求,连墙杆靠近主节点设置,偏离主节点的距离≤300mm
钢丝绳卸载预埋件原材料要求:采用直径≥Φ20圆钢,推荐使用预埋螺母装配式预埋件,预埋长度必须满足专项方案荷载要求
钢丝绳卸载预埋件安装要求:预埋位置结构梁外侧,砼未够28天龄期严禁连接卸载钢丝绳
钢丝绳卸载预埋件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患
悬挑载预埋件原材料要求:采用直径≥Φ20
