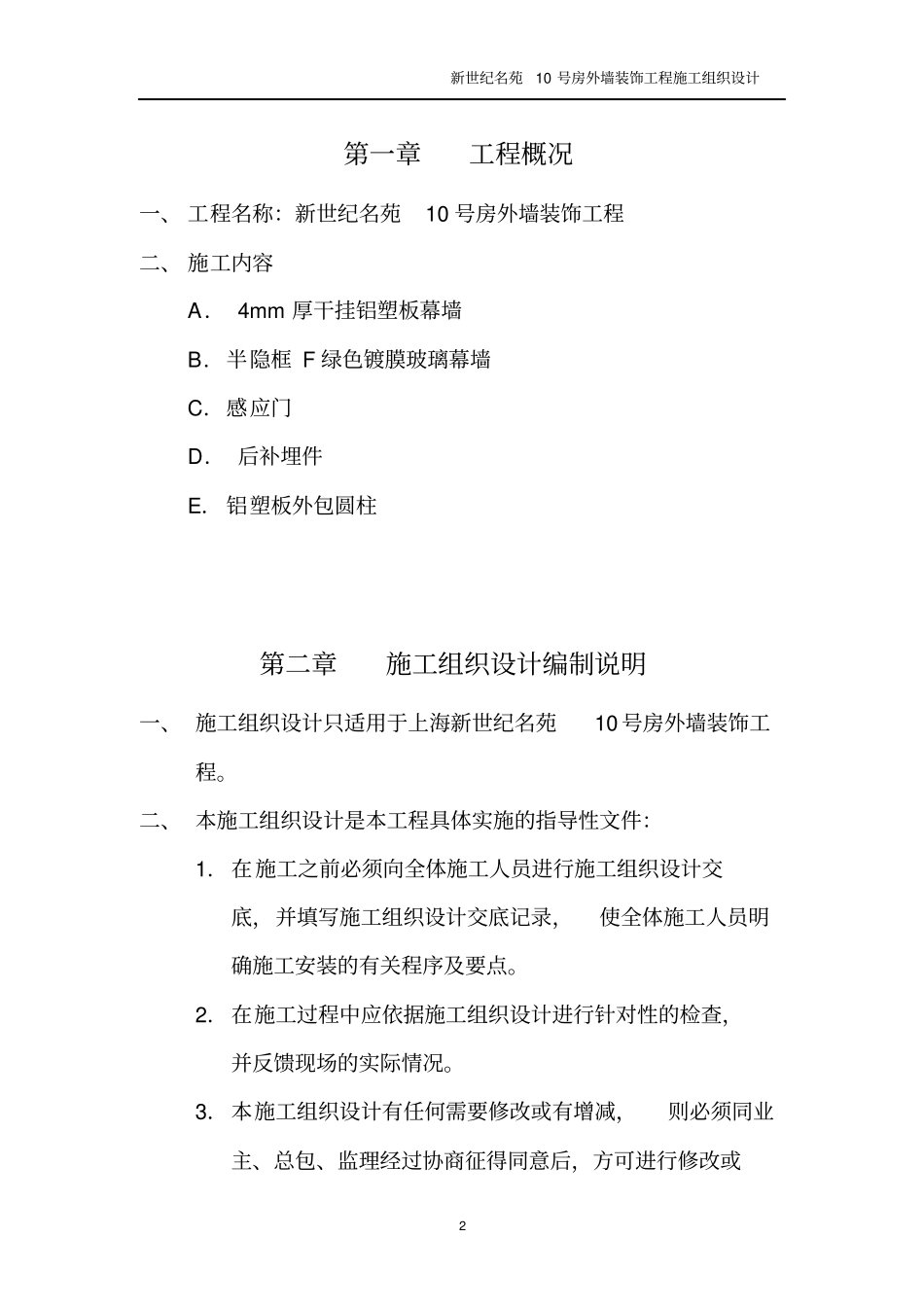

新世纪名苑10 号房外墙装饰工程施工组织设计1 目录第一章工程概况第二章施工组织设计编制说明第三章施工管理网络图第四章施工劳动力组织计划第五章施工机械及工程材料进场计划第六章临时设施和施工平面图布置说明第七章产品的运输、存储、吊运第八章施工技术方案第九章施工进度管理第十章施工现场安全生产措施第十一章 安装施工管理制度第十二章 施工质量管理制度第十三章 材料的质量控制第十四章 售后服务新世纪名苑10 号房外墙装饰工程施工组织设计2 第一章工程概况一、 工程名称:新世纪名苑10 号房外墙装饰工程二、 施工内容A. 4mm 厚干挂铝塑板幕墙B.半隐框 F 绿色镀膜玻璃幕墙C.感应门D. 后补埋件E. 铝塑板外包圆柱第二章施工组织设计编制说明一、 施工组织设计只适用于上海新世纪名苑10 号房外墙装饰工程。二、 本施工组织设计是本工程具体实施的指导性文件:1.在施工之前必须向全体施工人员进行施工组织设计交底,并填写施工组织设计交底记录,使全体施工人员明确施工安装的有关程序及要点。2.在施工过程中应依据施工组织设计进行针对性的检查,并反馈现场的实际情况。3.本施工组织设计有任何需要修改或有增减,则必须同业主、总包、监理经过协商征得同意后,方可进行修改或新世纪名苑10 号房外墙装饰工程施工组织设计3 增减处理。三、 本施工组织设计编制依据:1.中华人民共和国行业标准JGJ102-96《玻璃幕墙工程技术规范》2.中华人民共和国行业标准JG3035-7996《建筑幕墙》3.上海市标准DBJ08-56-96《建筑幕墙工程技术规程》 (玻璃幕墙分册);4.新世纪名苑10 号房外墙装饰工程建筑施工图,包括立面图、平面图,效果图。新世纪名苑10 号房外墙装饰工程施工组织设计4 第三章施工管理网络图一、管理网络图项目总指挥项目经理 (协办 ) 项目工程师项目副经理 (施工 ) 施工负责技术员质量员安全员材料员资料员财务设计施 工 各班 组 长新世纪名苑10 号房外墙装饰工程施工组织设计5 第四章施工劳动力组织计划一、由于该工程外墙装饰工期较紧诸多因素,因而在劳动力组织方面必须根据工期展开的实际进度与现场施工条件的具体情况,进行现场科学管理,对人力资源进行交替、穿插等合理调配,科学地安排劳动力。二、 劳动力组织表:施工内容工种设定 (组) 每组人数合计人数铝塑板幕墙安装1 8 8 玻璃幕墙安装1 8 8 其它测量放样工1 2 2 焊工1 2 2 打胶工1 2 2 电工1 1 1 管...
