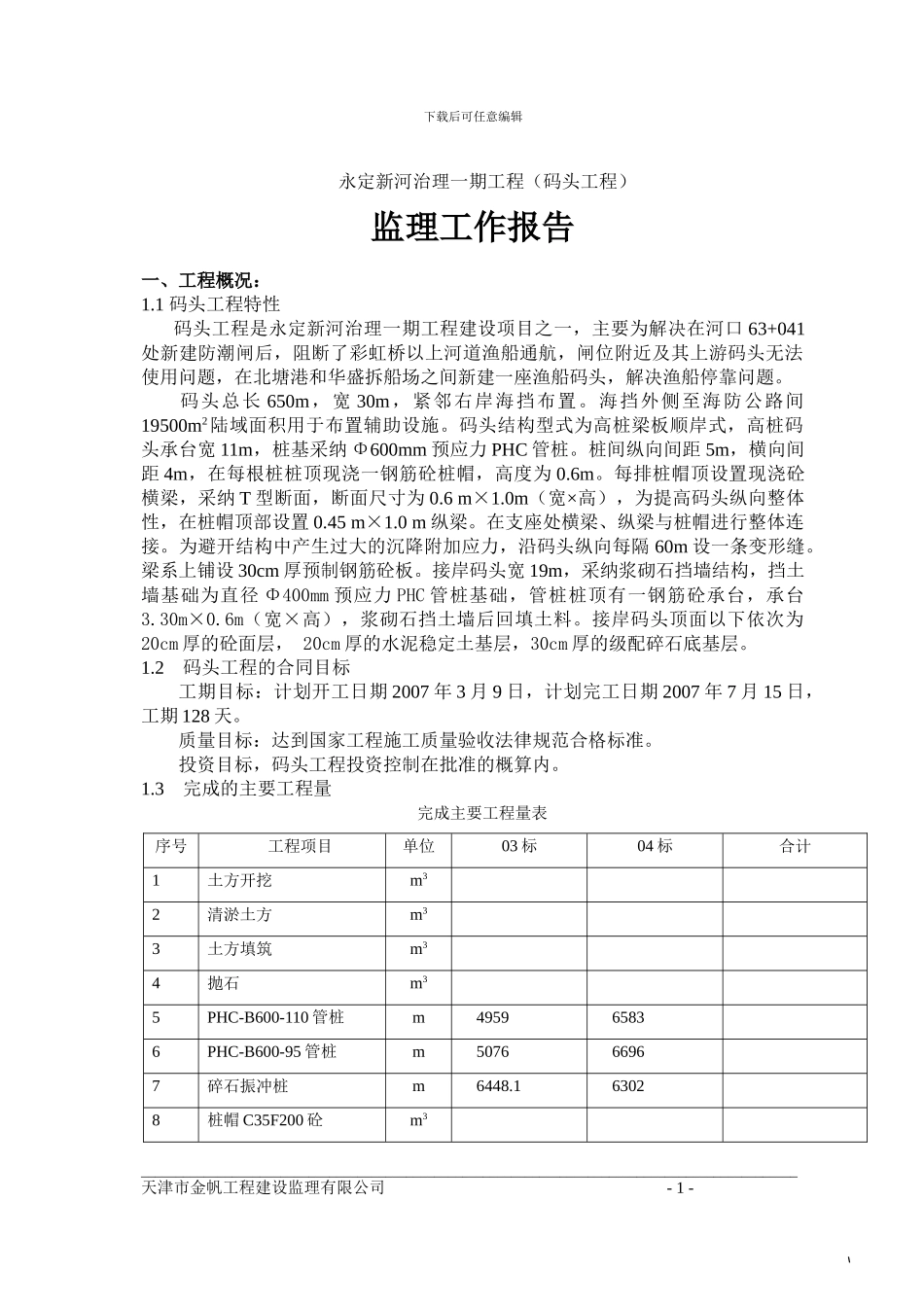

下载后可任意编辑永定新河治理一期工程(码头工程)监理工作报告一、工程概况:1
1 码头工程特性码头工程是永定新河治理一期工程建设项目之一,主要为解决在河口 63+041处新建防潮闸后,阻断了彩虹桥以上河道渔船通航,闸位附近及其上游码头无法使用问题,在北塘港和华盛拆船场之间新建一座渔船码头,解决渔船停靠问题
码头总长 650m,宽 30m,紧邻右岸海挡布置
海挡外侧至海防公路间19500m2陆域面积用于布置辅助设施
码头结构型式为高桩梁板顺岸式,高桩码头承台宽 11m,桩基采纳 Φ600mm 预应力 PHC 管桩
桩间纵向间距 5m,横向间距 4m,在每根桩桩顶现浇一钢筋砼桩帽,高度为 0
每排桩帽顶设置现浇砼横梁,采纳 T 型断面,断面尺寸为 0
0m(宽×高),为提高码头纵向整体性,在桩帽顶部设置 0
45 m×1
0 m 纵梁
在支座处横梁、纵梁与桩帽进行整体连接
为避开结构中产生过大的沉降附加应力,沿码头纵向每隔 60m 设一条变形缝
梁系上铺设 30cm 厚预制钢筋砼板
接岸码头宽 19m,采纳浆砌石挡墙结构,挡土墙基础为直径 Φ400mm 预应力 PHC 管桩基础,管桩桩顶有一钢筋砼承台,承台3
6m(宽×高),浆砌石挡土墙后回填土料
接岸码头顶面以下依次为20cm 厚的砼面层, 20cm 厚的水泥稳定土基层,30cm 厚的级配碎石底基层
2 码头工程的合同目标工期目标:计划开工日期 2007 年 3 月 9 日,计划完工日期 2007 年 7 月 15 日,工期 128 天
质量目标:达到国家工程施工质量验收法律规范合格标准
投资目标,码头工程投资控制在批准的概算内
3 完成的主要工程量完成主要工程量表序号工程项目单位03 标04 标合计1土方开挖m32清淤土方m33土方填筑m34抛石m35PHC-B600-110 管桩m4
