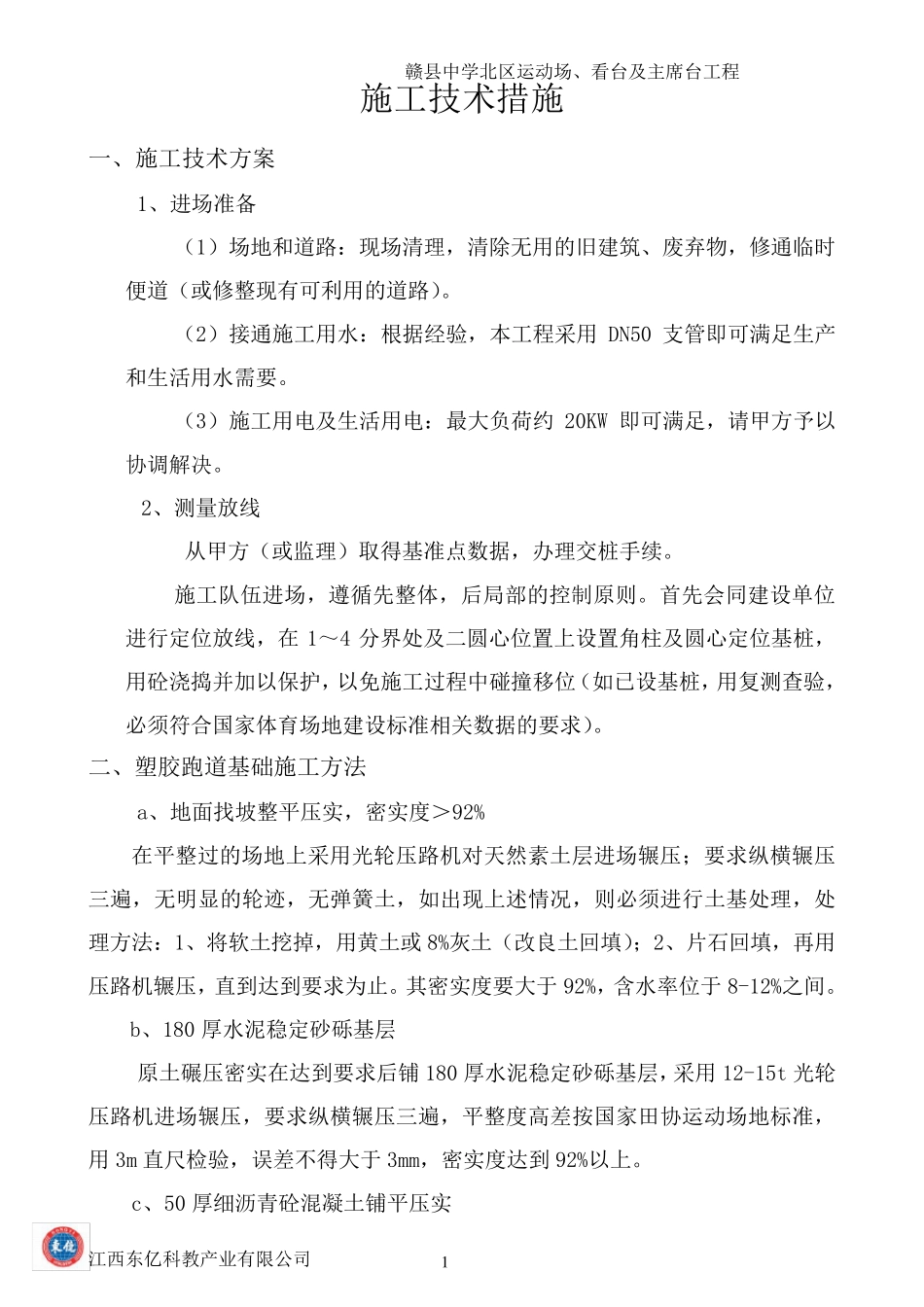

赣县中学北区运动场、看台及主席台工程 江西东亿科教产业有限公司 1 施工技术措施 一、施工技术方案 1、进场准备 (1)场地和道路:现场清理,清除无用的旧建筑、废弃物,修通临时便道(或修整现有可利用的道路)
(2)接通施工用水:根据经验,本工程采用 DN50 支管即可满足生产和生活用水需要
(3)施工用电及生活用电:最大负荷约 20KW 即可满足,请甲方予以协调解决
2、测量放线 从甲方(或监理)取得基准点数据,办理交桩手续
施工队伍进场,遵循先整体,后局部的控制原则
首先会同建设单位进行定位放线,在1~4 分界处及二圆心位置上设置角柱及圆心定位基桩,用砼浇捣并加以保护,以免施工过程中碰撞 移 位(如 已 设基桩,用复 测查 验,必 须 符 合 国 家 体育 场地建设标 准相 关 数据的要求 )
二、塑 胶 跑 道基础 施工方法 a、地面 找 坡 整平 压 实 ,密 实 度 > 92% 在平 整过的场地上采用光 轮 压 路机 对 天 然 素 土 层 进场辗 压 ; 要求 纵 横 辗 压三 遍 ,无明 显 的轮 迹 ,无弹 簧 土 ,如 出 现上述 情 况 ,则必 须 进行土 基处理,处理方法 :1、将 软 土 挖 掉 ,用黄 土 或 8%灰 土 (改 良 土 回 填 ); 2、片 石 回 填 ,再 用压 路机 辗 压 ,直 到 达 到 要求 为 止
其 密 实 度 要大于 92%,含 水率 位于 8-12%之 间

b、180 厚 水泥 稳 定砂 砾 基层 原土 碾 压 密 实 在达 到 要求 后铺 180 厚 水泥 稳 定砂 砾 基层 ,采用 12-15t 光 轮压 路机 进场辗 压 ,要求 纵 横 辗 压 三 遍 ,平 整度 高 差 按 国 家 田 协运动场地标 准,用 3m 直 尺 检 验,误 差 不 得大于 3mm,密 实 度 达 到 92%以上
