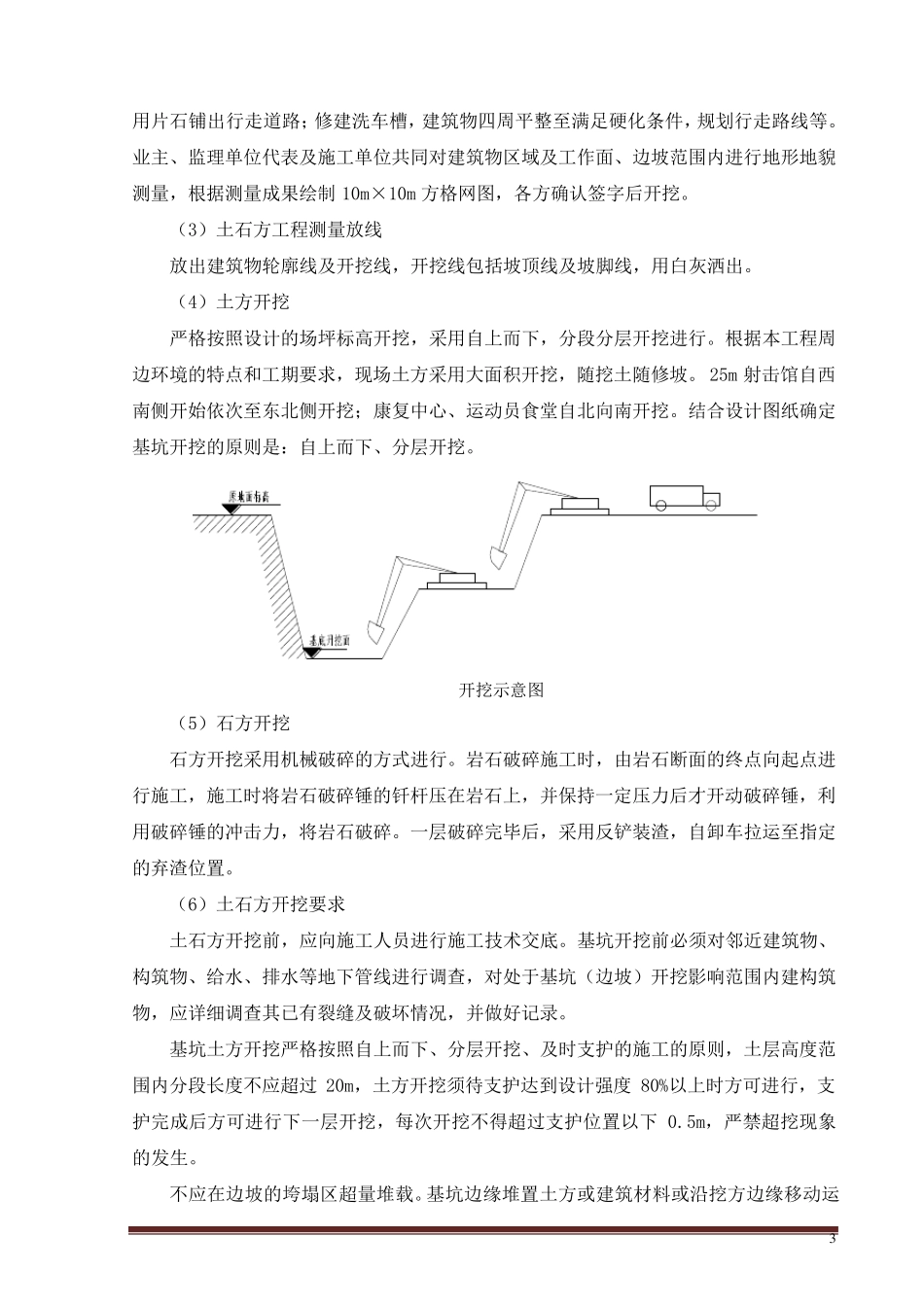

1 施工组织设计主要工程施工方案、方法及技术措施 1 总体施工方案,单位工程、分部、分项工程施工方案 1.1总体施工方案 根据工程的特点,考虑项目的管理难度、技术难度及安全风险,总体施工方案为:项目部根据项目策划工期进行合理安排,主要加强关键线路、关键工程及关键部位的资源配置及施工组织,认真研究施工方法,确保各节点工期兑现。 一、施工阶段划分 本工程的结构特点,分为六个施工阶段:①施工准备与修建临时设施;②基础与地下室施工阶段;③主体结构施工阶段;④二次结构(砌体)施工阶段;⑤装修、安装工程阶段;⑥收尾、调试、验收阶段。 总体施工顺序:施工准备(临时设施施工)→基础与地下室施工→主体结构施工→砌体等二次结构施工→安装、装饰装修施工→竣工验收。 在各阶段施工中,认真组织技术人员学习相关专业图集、规范,提前做好各分项工程施工方案,根据方案等级组织方案会审。施工过程中发现问题及时汇总,并积极组织相关各方参加图纸会审。对全体劳务人员进行进场前安全、文明施工及管理宣传、动员,施工前的技术、质量交底,同时对特殊工种 集中培 训 ,考核 合格 后 方可 上 岗 。落 实 对各工序的自 检 及报 检 工作 ,并做好对关键工序的卡 控 。 二、施工项目划分及施工任 务分解 (1)专业项目划分 根据本标 段工程所 包 含 的工作 内 容 ,总体上 可 划分为土 建、机 电 安装两 大 专业工程: ①土 建专业工程项目:含 房 屋 土 建(含 设备基础)及装修、室外 工程(道 路、广 场、地坪 硬 化 等)、给 排水 建(构)筑 物 等。 ②机 电 安装专业工程项目:含 给 排水 及消 防 工程、强弱 电 工程、暖 通 工程、体育 工艺 设备、电 梯 (专业单位施工)的安装调试。 1.1.1总体施工部署 1.1.1.1施工区 域 划分 由 于 各个单体建筑 分布 较 散 ,故 将 工程分为三 个施工区 域 ,分别 进行封 闭 施工。第 2 一施工区域--康复中心施工区域:包括运动员餐厅和体能训练康复中心两栋建筑,该区由县道110 修建施工便道进入;第二施工区域—攀岩馆施工区域:包括攀岩馆一栋建筑,该区由基地百马大道规划主入口进入;第三施工区域—射击区:包括50m 射击馆、决赛馆、25m 射击馆和枪弹库等三栋建筑,该区由百马大道沿跑马场进入。 1.1.2施工总平面布置 根据场地条件,现场施工总平面布置考虑到施工期间减少对...
