第六节 施工资源配备计划 一、 机械设备配备计划 详见机械设备配备及进场计划表; 二、 主要材料配备计划 详见主要材料配备及进场计划表达; 三、 劳动力配备计划 详见劳动力配备及进场计划表; 注:本方案资源配备计划暂定 3 月 1 2 日开工,如实际不一致,相应进场时间调整

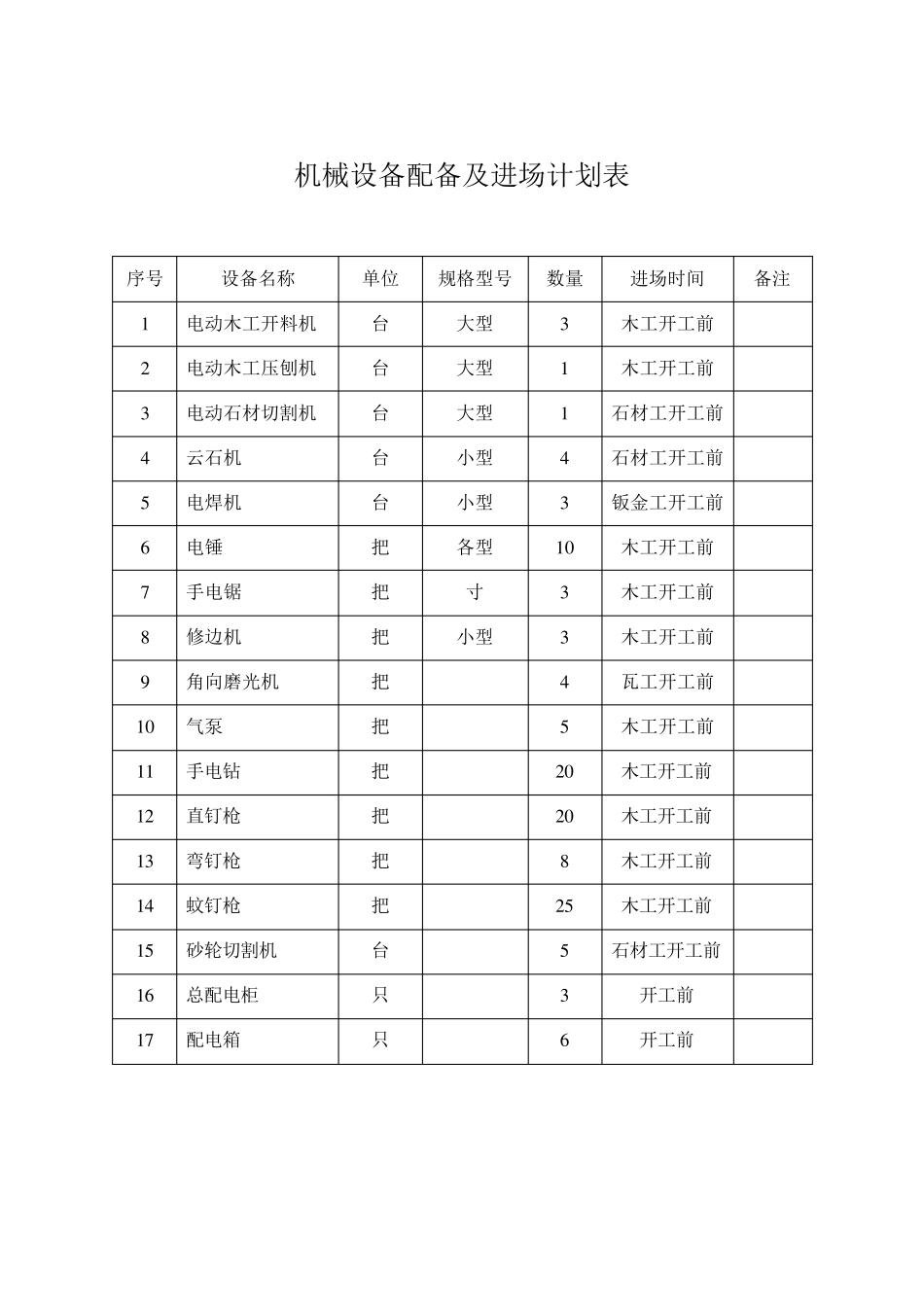

临时设施布置及临时用地表 用途 面积(㎡) 位置 需用时间 综合施工操作区 值班室 普通材料仓库 油漆涂料仓库 五金机械仓库 大厅 每层设置 6 5 天 7 5 天 6 5 天 4 0 天 5 0 天 合计 机械设备配备及进场计划表 序号 设备名称 单位 规格型号 数量 进场时间 备注 1 电动木工开料机 台 大型 3 木工开工前 2 电动木工压刨机 台 大型 1 木工开工前 3 电动石材切割机 台 大型 1 石材工开工前 4 云石机 台 小型 4 石材工开工前 5 电焊机 台 小型 3 钣金工开工前 6 电锤 把 各型 1 0 木工开工前 7 手电锯 把 寸 3 木工开工前 8 修边机 把 小型 3 木工开工前 9 角向磨光机 把 4 瓦工开工前 1 0 气泵 把 5 木工开工前 1 1 手电钻 把 2 0 木工开工前 1 2 直钉枪 把 2 0 木工开工前 1 3 弯钉枪 把 8 木工开工前 1 4 蚊钉枪 把 2 5 木工开工前 1 5 砂轮切割机 台 5 石材工开工前 1 6 总配电柜 只 3 开工前 1 7 配电箱 只 6 开工前 主要材料配备及进场计划表 序号 材料名称 单位 数量 规格品牌 进场日期 备注 1 吊筋 kg 964

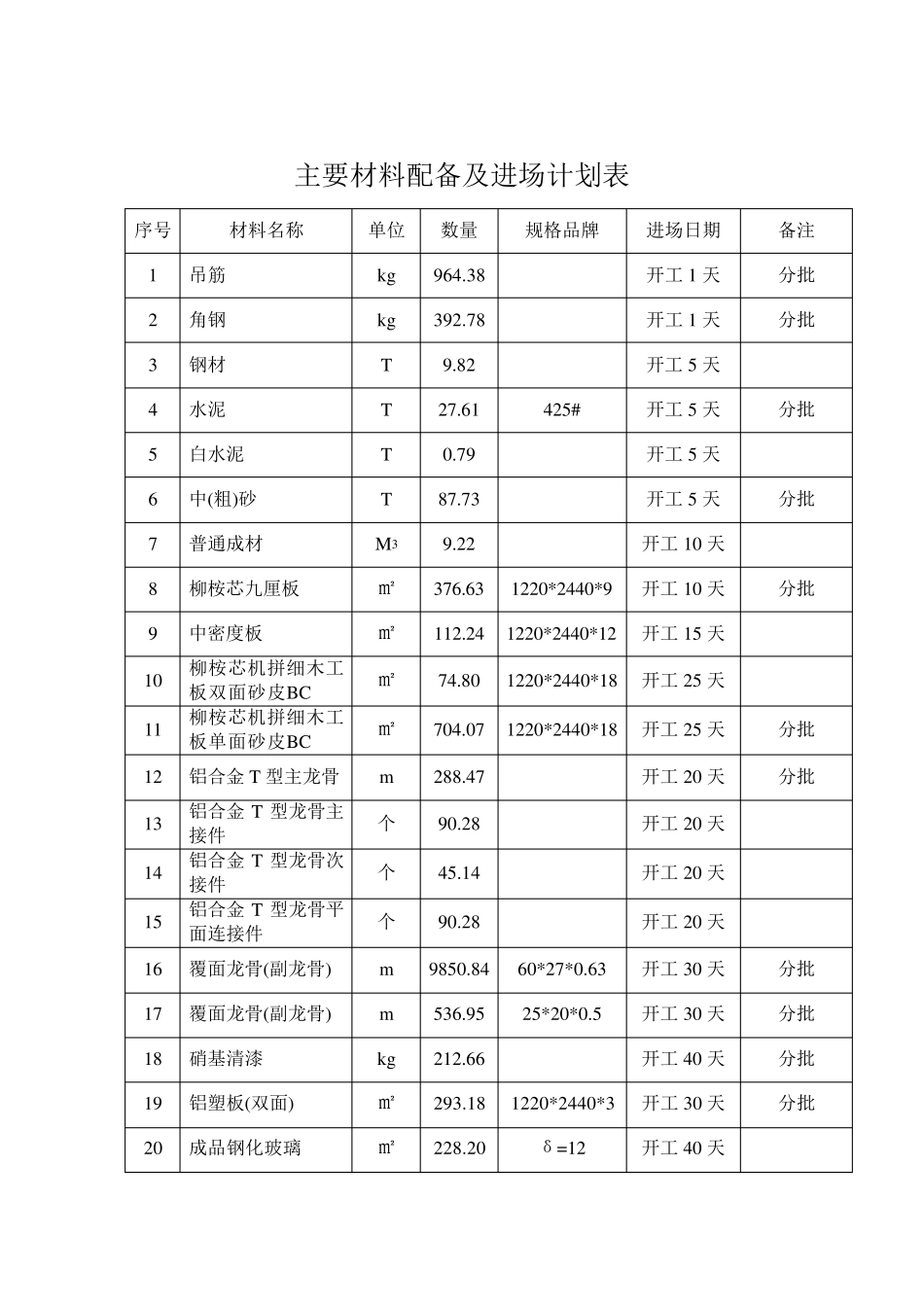

38 开工1 天 分批 2 角钢 kg 392
78 开工1 天 分批 3 钢材 T 9
82 开工5 天 4 水泥 T 27
61 425# 开工5 天 分批 5 白水泥 T 0
79 开工5 天 6 中(粗)砂 T 87
73 开工5 天 分批 7 普通成材
