53+2022--h+y7 段施工现场采用环保、消防文明、等施工技术措施方案 D1 浆砌片石挡土墙施工方案 一、工程概况 龙里县坝上至新场老路为四级公路,路基宽度:6
5m,路面为沥青表处路面
随着龙里的经济发展,交通的不断增长,原有路幅宽度不能满足行车要求
龙里县委、县政府于 2015 年 8 月启动坝上至新场主干路,彻底改变夏蓉高速公路出口坝上至新场段交通瓶颈,原老路平面曲折、纵坡较大,两侧房屋密集,视线较差,严重制约了沿线的经济发展及快速通行,因此对该路段的改造就迫在眉睫
本次设计与施工的龙里县坝上至新场路为城市主干路,道路宽度为 32 米
起点位于龙里县坝上,终点接新场道路
道路全长:1359
468 米; 道路等级:城市主干路; 路面类型:沥青混凝土路面; 机动车道宽度:2*11
5 米; 人行道宽度:3 米; 设计车速:50Km/h; 路面荷载等级:机动车道BZZ-100KN; 荷载等级:城-A; 抗震烈度:Ⅵ度
道路横断布置形式为: 路幅 32m=1
5m(自行车道)+3m(人行道)+2*11
5m(车行道)+3m(人行道)+1
5m(自行车道) 车行道采用 1
5%双向横坡,人行道为 1
5%单向横坡
二、浆砌片石挡土墙施工顺序 准备工作→基坑开挖→基础砌筑→墙身砌筑→收顶→勾缝→回填 三、施工准备 1、材料要求 石料:石料应符合设计规定的类型和强度,石质应均匀,不易风化,无裂纹
片石采购当地优质石料,经试验检测,符合相关要求的石料,卵形和薄片者不得采用,用做镶面的片石,应选择表面平整,尺寸较大者,并应稍加修整

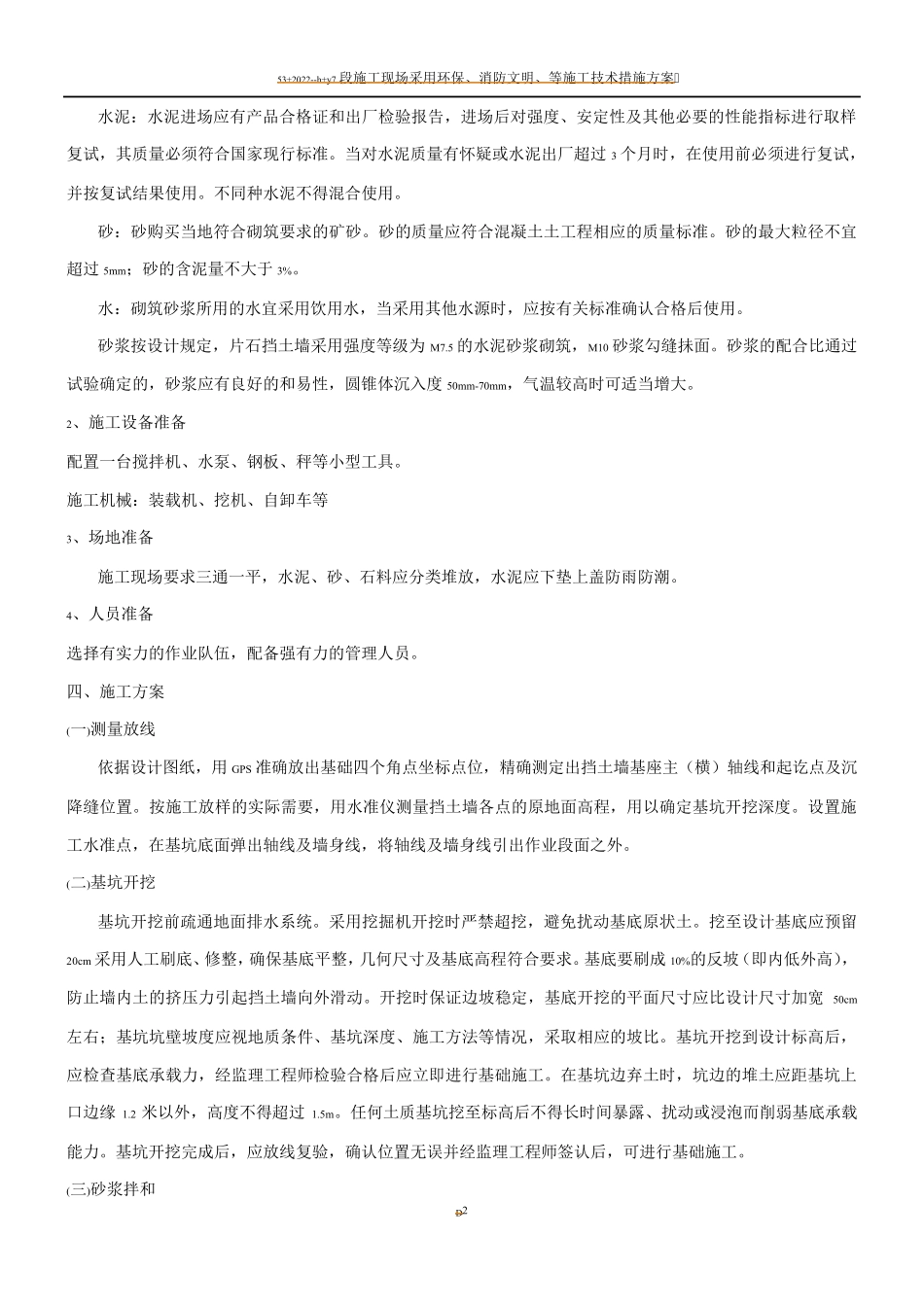

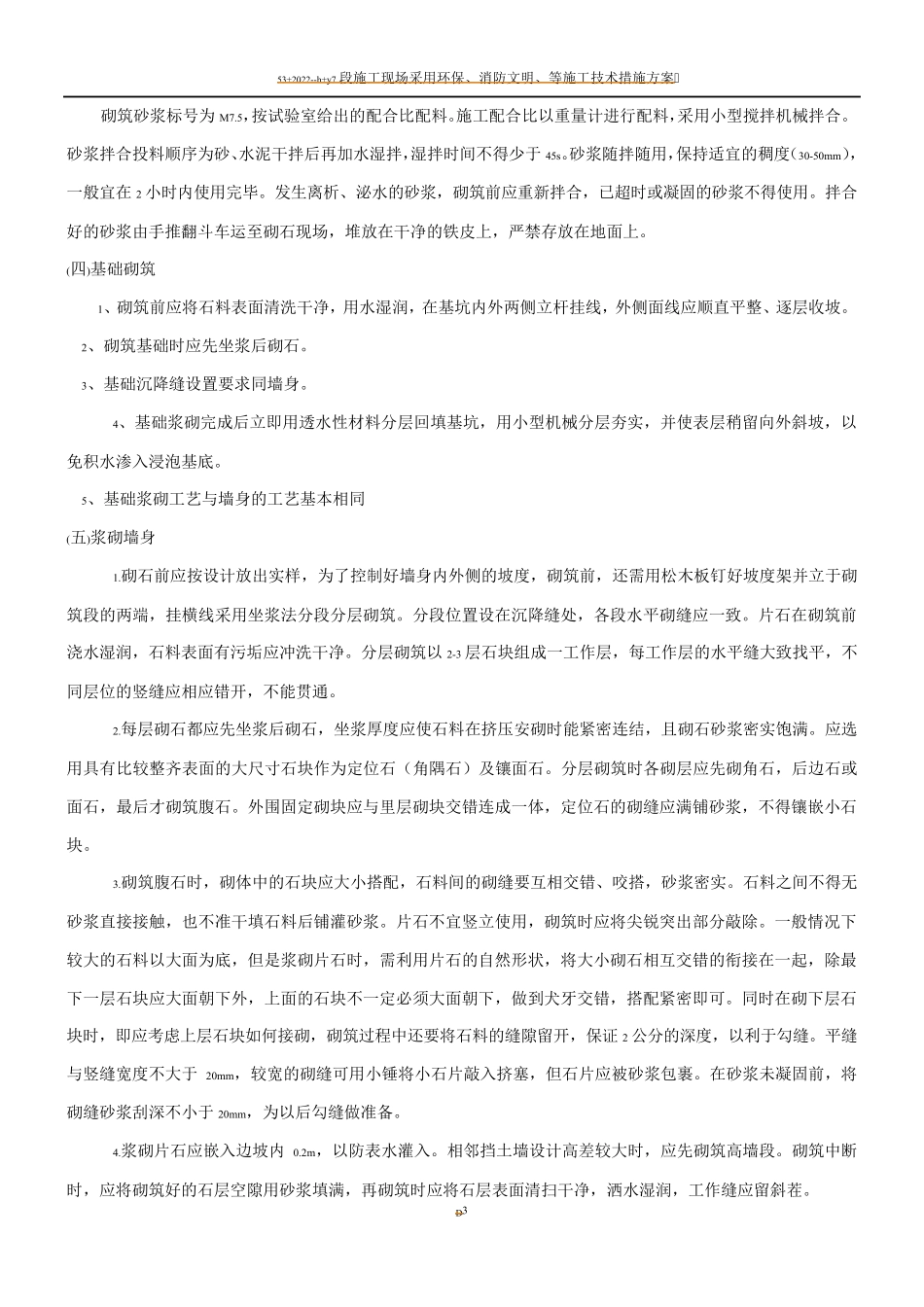

53+2022--h+y7 段施工现场采用环保、消防文明、等施工技术措施方案 D2 水泥:水泥进场应有产品合格证和出厂检验报告,进场后对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准
当对水泥质量有怀疑或水泥出厂超
