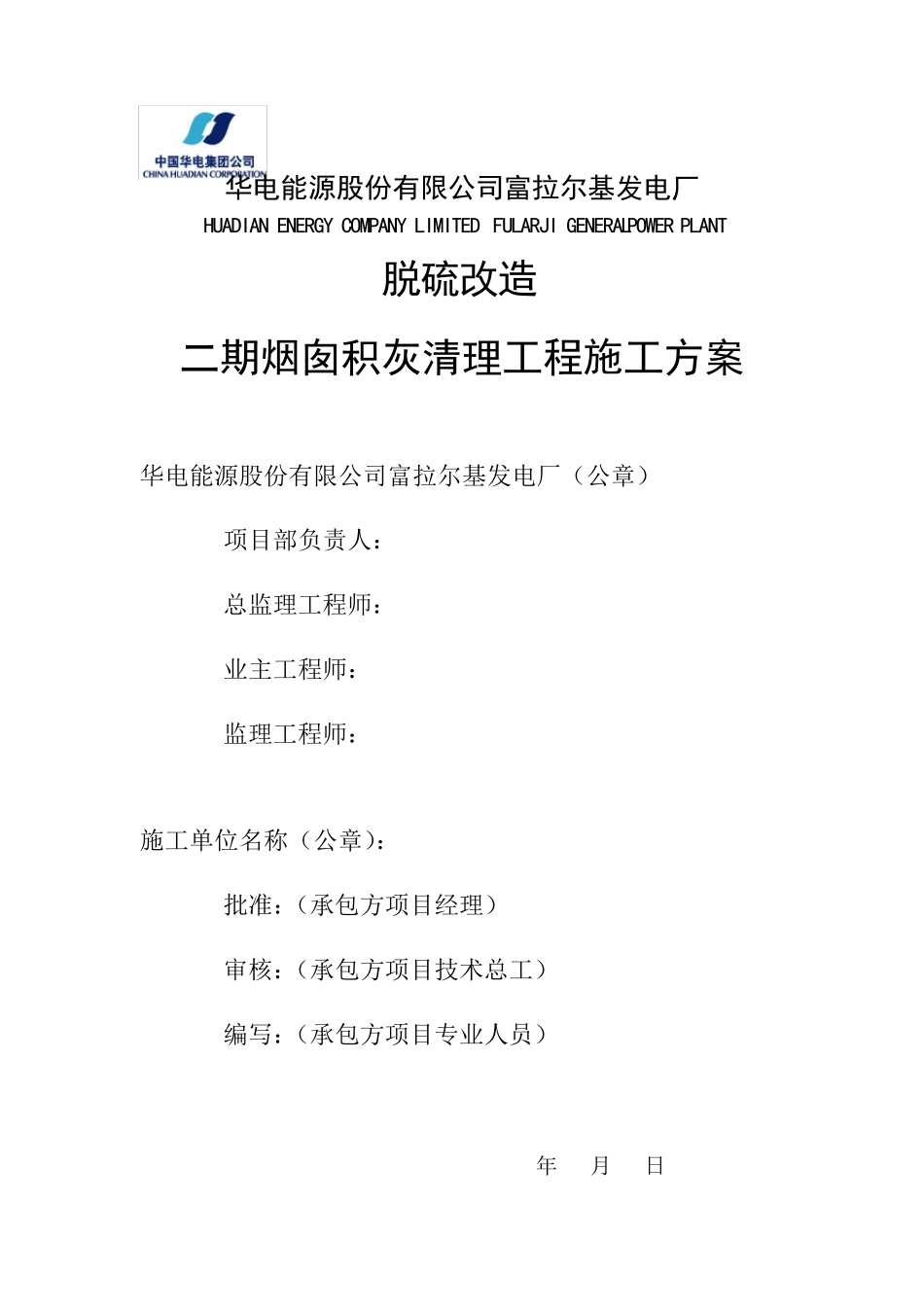

华电能源股份有限公司富拉尔基发电厂 HUADIAN ENERGY COMPANY LIMITED FULARJI GENERAL POWER PLANT 脱硫改造 二期烟囱积灰清理工程施工方案 华电能源股份有限公司富拉尔基发电厂(公章) 项目部负责人: 总监理工程师: 业主工程师: 监理工程师: 施工单位名称(公章): 批准:(承包方项目经理) 审核:(承包方项目技术总工) 编写:(承包方项目专业人员) 年 月 日华电能源股份有限公司富拉尔基发电厂 1 二期烟囱积灰清理工程施工方案 一、工程名称:二期烟囱积灰清理 二、工程概况:烟囱为砼结构,高220m,内径为17m,由于长期生产使用未清理,导致其内壁积灰较多,严重影响了烟囱的抽风力,消耗能源。 三、施工方案编制依据: 1、根据建设单位安排部署及电力企业施工标准执行。 2、《现场安全工作规程》; 四、建设单位名称:华电能源股份有限公司富拉尔基发电厂 五、设计单位名称:华电能源股份有限公司富拉尔基发电厂 六、工程工期: 开工日期:2013 年 6 月6 日。 竣工日期:2013 年 6 月23 日。 总日历天数为 17 天。 七、工程范围及工程量: 1、工程范围: ⑴由于烟道内衬已经开裂,为了防止内衬脱落,达到安全施工要求,对烟囱内衬做支撑; ⑵在烟囱两侧出口,搭设架空运输道; ⑶施工人员带好防护面罩,挖底部积灰,清理并外运; ⑷安装金属 卷 扬 机 塔 架2 台 ,施工人员带好安全带,用人工凿 除内壁上 硫 磺 结晶 ,并垂 直 运到地 面,外运1KM。 2、工程量详 见 后 附 核 定 单。 八 、施工方案: 华电能源股份有限公司富拉尔基发电厂 2 我公司根据厂方提供的烟囱内壁情况及我公司多年施工技术和经验,针对该工程施工特点,制定了详细的施工方案。 1、总体要求:对220m 烟囱底部清理方法采用“由下而上”的清理方法,先挖底部积灰,装入纤维袋,底部积灰清理完毕后,最后由烟道出口把清理完的灰尘外运; 安装金属卷扬机塔架 2 台,烟囱两个出口用钢管搭设架空运输道,人工刨凿烟囱内壁上的硫磺结晶,装入纤维袋,外运。 九、技术措施: 根据工程特点及技术要求,我公司成立了项目经理为全面负责,配备技术专职人员专职负责工程技术质量技术工作,配有技术负责人、安全负责人,各项工作 分工明确,采用2 台金属卷扬机塔架保证墙壁清灰。 十、安全措施及职业健康: 1、进入施工现场前对施工人员应办理临时入场证,进行安全培训,安全...
