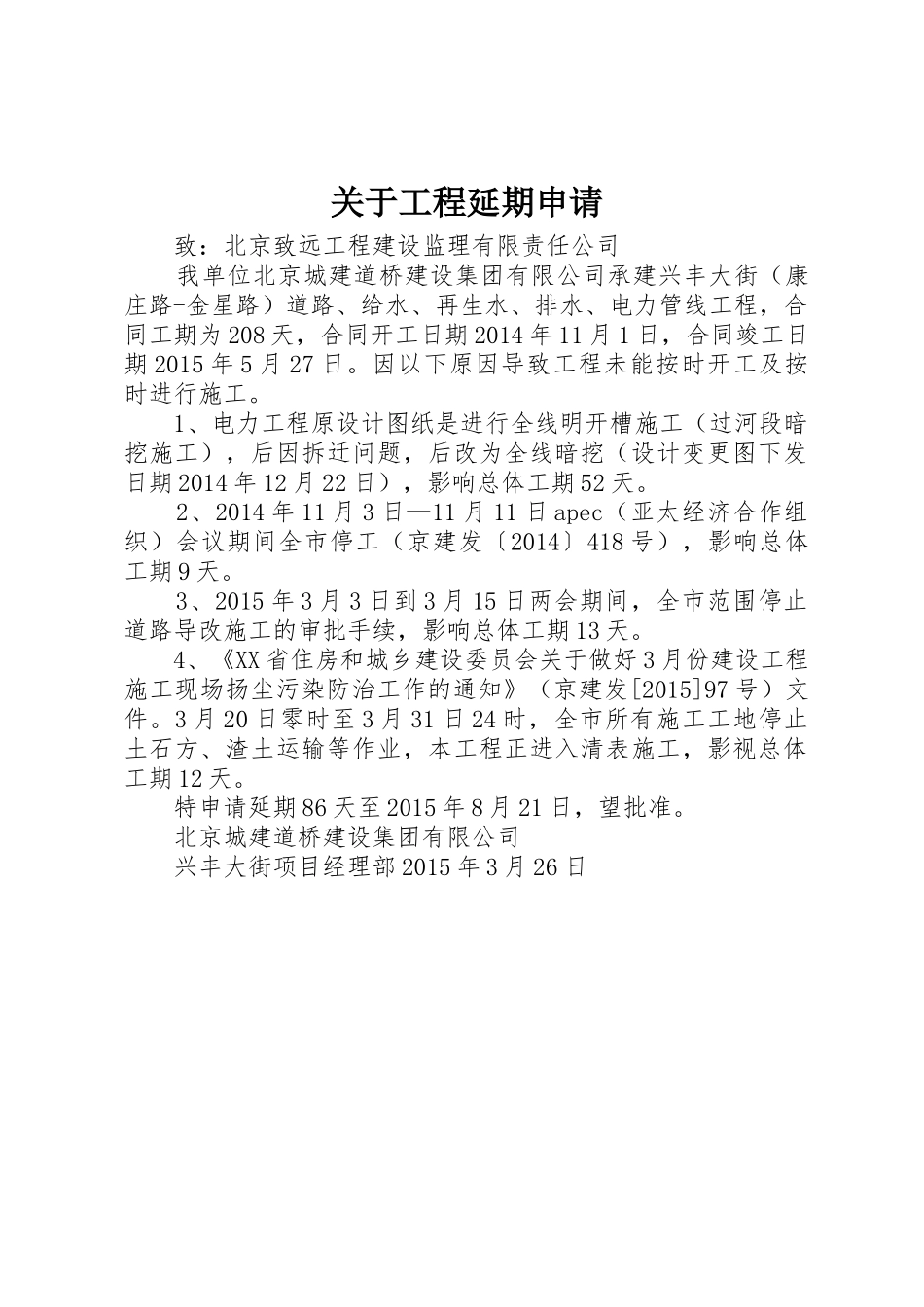

关于工程延期申请 致:北京致远工程建设监理有限责任公司 我单位北京城建道桥建设集团有限公司承建兴丰大街(康庄路-金星路)道路、给水、再生水、排水、电力管线工程,合同工期为 208 天,合同开工日期 2014 年 11 月 1 日,合同竣工日期 2015 年 5 月 27 日。因以下原因导致工程未能按时开工及按时进行施工。 1、电力工程原设计图纸是进行全线明开槽施工(过河段暗挖施工),后因拆迁问题,后改为全线暗挖(设计变更图下发日期 2014 年 12 月 22 日),影响总体工期 52 天。 2、2014 年 11 月 3 日—11 月 11 日 apec(亚太经济合作组织)会议期间全市停工(京建发〔2014〕418 号),影响总体工期 9 天。 3、2015 年 3 月 3 日到 3 月 15 日两会期间,全市范围停止道路导改施工的审批手续,影响总体工期 13 天。 4、《XX 省住房和城乡建设委员会关于做好 3 月份建设工程施工现场扬尘污染防治工作的通知》(京建发[2015]97 号)文件。3 月 20 日零时至 3 月 31 日 24 时,全市所有施工工地停止土石方、渣土运输等作业,本工程正进入清表施工,影视总体工期 12 天。 特申请延期 86 天至 2015 年 8 月 21 日,望批准。 北京城建道桥建设集团有限公司 兴丰大街项目经理部 2015 年 3 月 26 日
