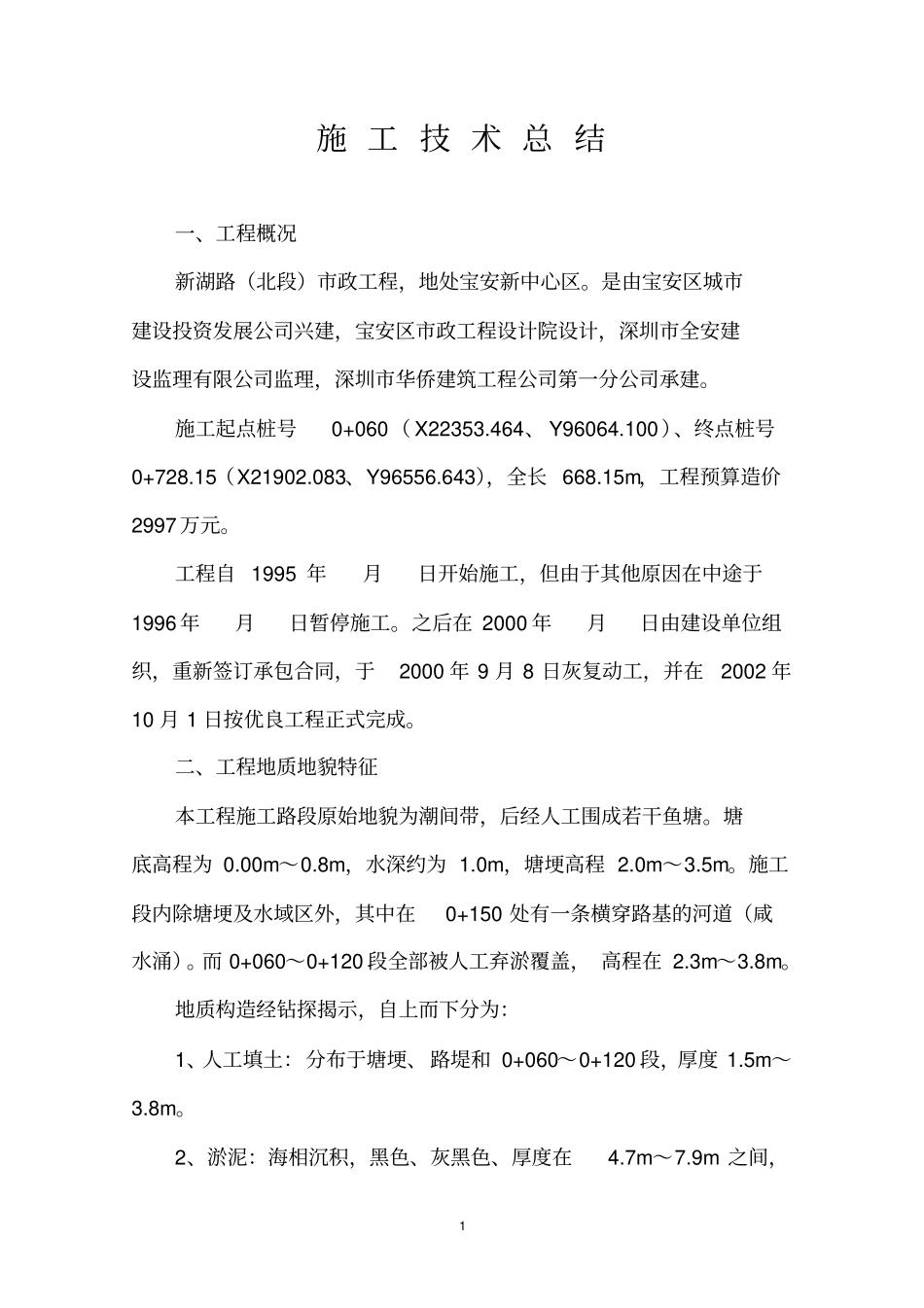

1 施 工 技 术 总 结一、工程概况新湖路(北段)市政工程,地处宝安新中心区
是由宝安区城市建设投资发展公司兴建,宝安区市政工程设计院设计,深圳市全安建设监理有限公司监理,深圳市华侨建筑工程公司第一分公司承建
施工起点桩号0+060( X22353
464、 Y96064
100)、终点桩号0+728
15(X21902
083、Y96556
643),全长 668
15m,工程预算造价2997 万元
工程自 1995 年月日开始施工,但由于其他原因在中途于1996 年月日暂停施工
之后在 2000 年月日由建设单位组织,重新签订承包合同,于2000 年 9 月 8 日灰复动工,并在2002 年10 月 1 日按优良工程正式完成
二、工程地质地貌特征本工程施工路段原始地貌为潮间带,后经人工围成若干鱼塘
塘底高程为 0
8m,水深约为 1
0m,塘埂高程 2
施工段内除塘埂及水域区外,其中在0+150 处有一条横穿路基的河道(咸水涌)
而 0+060~0+120 段全部被人工弃淤覆盖, 高程在 2
地质构造经钻探揭示,自上而下分为:1、人工填土:分布于塘埂、路堤和 0+060~0+120 段,厚度 1
2、淤泥:海相沉积,黑色、灰黑色、厚度在4

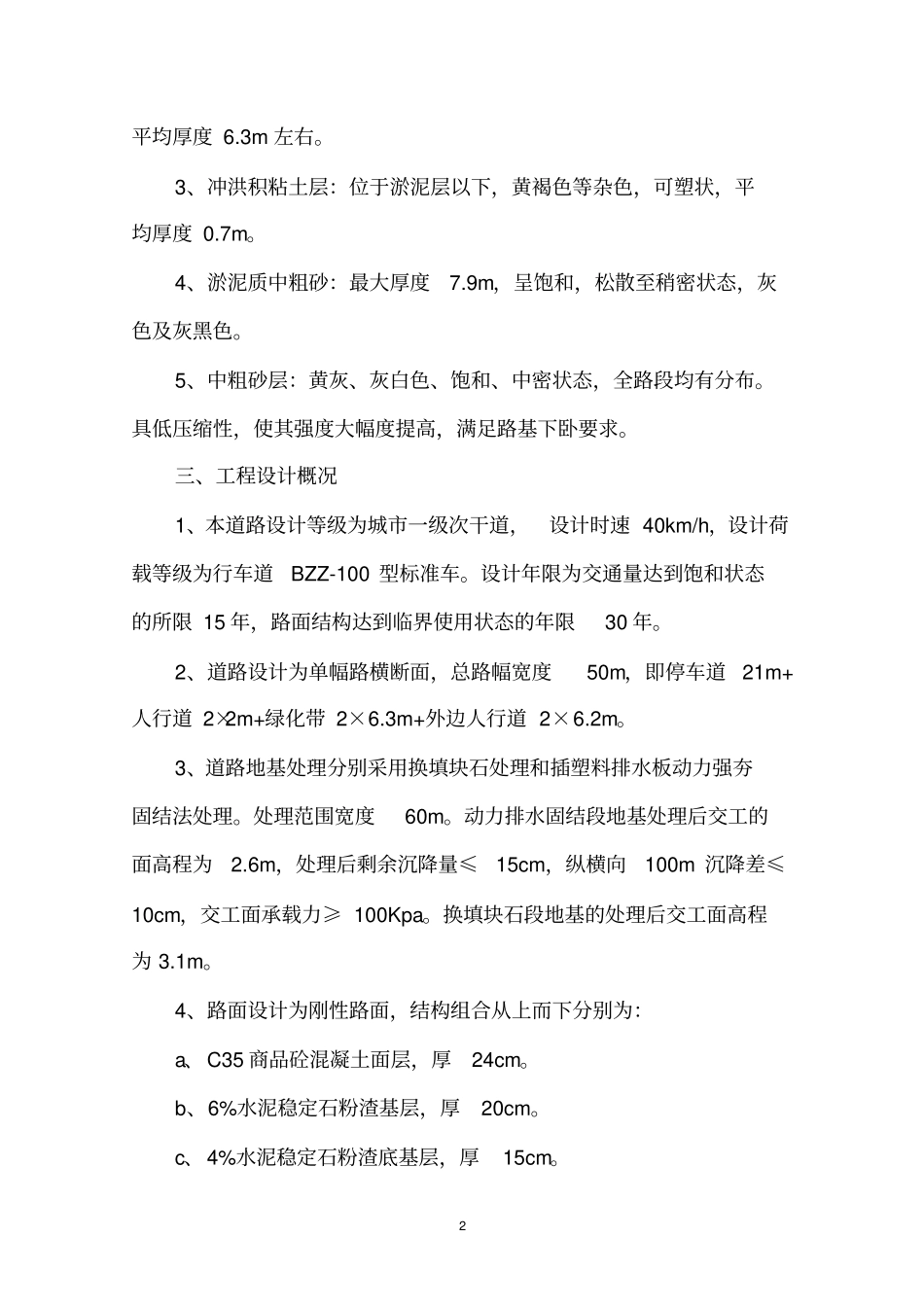

9m 之间,2 平均厚度 6
3、冲洪积粘土层:位于淤泥层以下,黄褐色等杂色,可塑状,平均厚度 0
4、淤泥质中粗砂:最大厚度7
9m,呈饱和,松散至稍密状态,灰色及灰黑色
5、中粗砂层:黄灰、灰白色、饱和、中密状态,全路段均有分布
具低压缩性,使其强度大幅度提高,满足路基下卧要求
三、工程设计概况1、本道路设计等级为城市一级次干道,设计时速 40km/h,设计荷载等级为行车道BZZ-100 型标准车

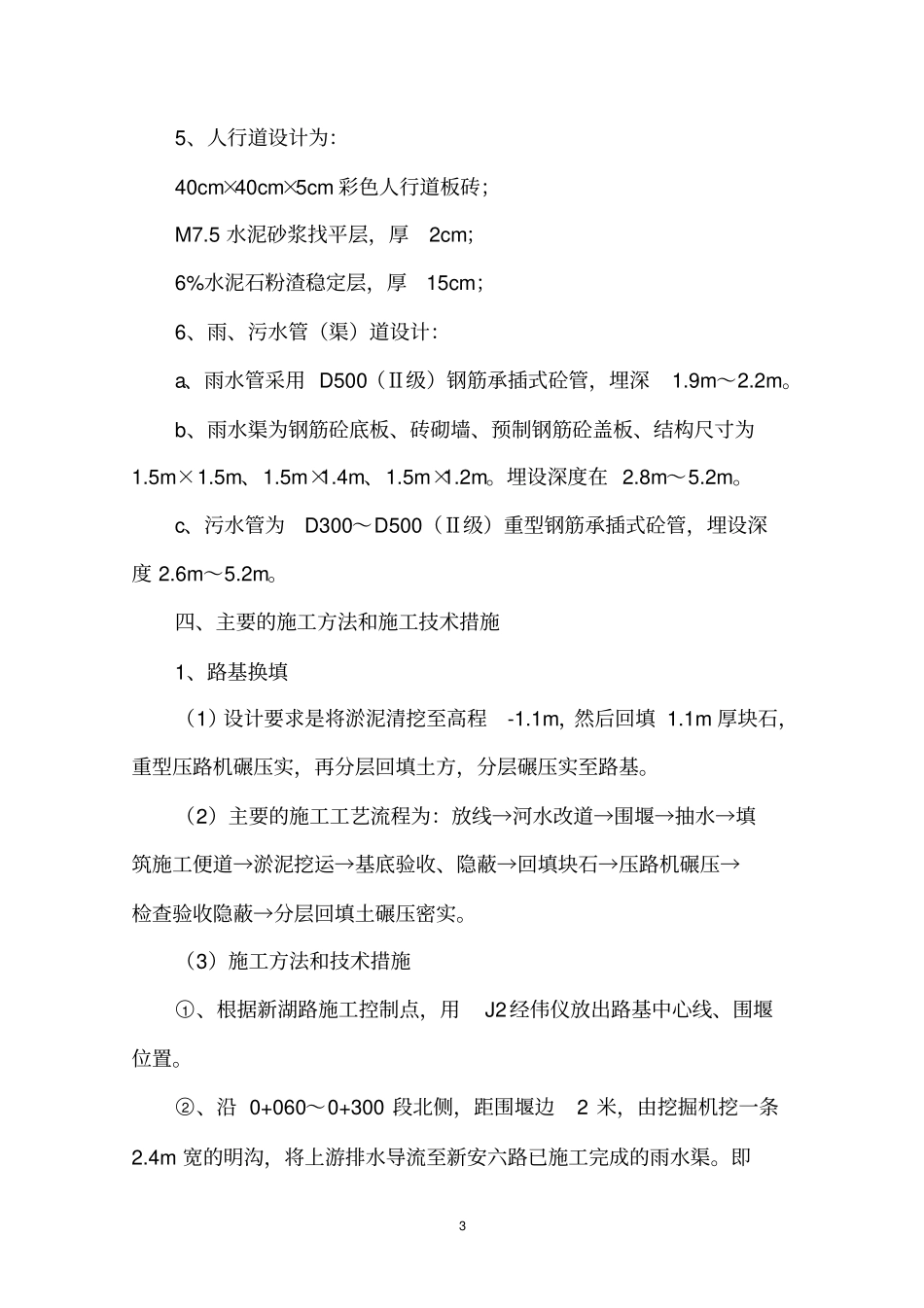

设计年限为交通量达到饱和状态的所限 15 年
