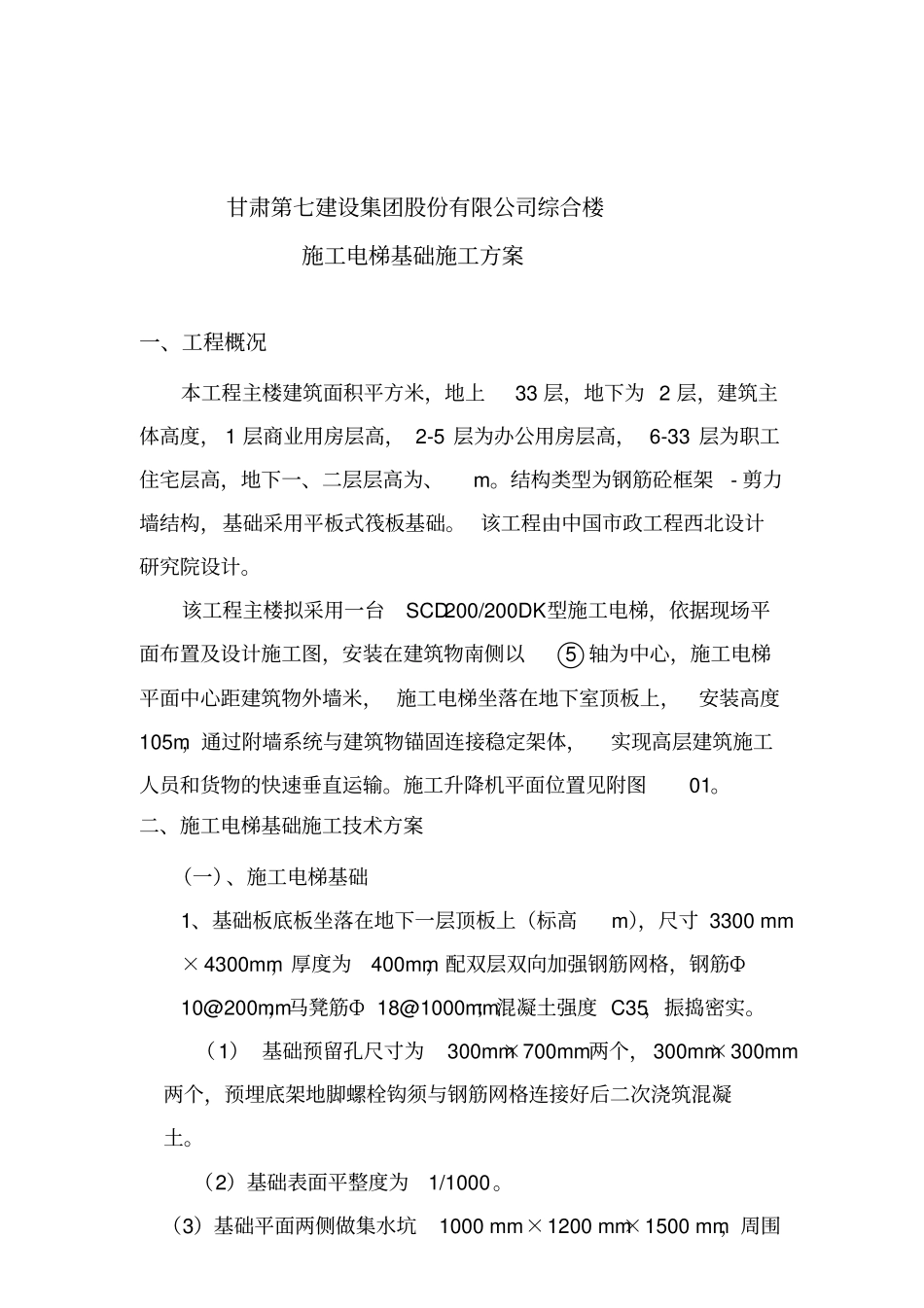

甘肃第七建设集团股份有限公司综合楼施工电梯基础施工方案一、工程概况本工程主楼建筑面积平方米,地上33 层,地下为 2 层,建筑主体高度, 1 层商业用房层高, 2-5 层为办公用房层高, 6-33 层为职工住宅层高,地下一、二层层高为、 m。结构类型为钢筋砼框架- 剪力墙结构,基础采用平板式筏板基础。 该工程由中国市政工程西北设计研究院设计。该工程主楼拟采用一台SCD 200/200DK型施工电梯,依据现场平面布置及设计施工图,安装在建筑物南侧以○5 轴为中心,施工电梯平面中心距建筑物外墙米, 施工电梯坐落在地下室顶板上,安装高度105m,通过附墙系统与建筑物锚固连接稳定架体,实现高层建筑施工人员和货物的快速垂直运输。施工升降机平面位置见附图01。二、施工电梯基础施工技术方案(一)、施工电梯基础1、基础板底板坐落在地下一层顶板上(标高 m),尺寸 3300 mm×4300mm,厚度为400mm,配双层双向加强钢筋网格,钢筋Ф10@200mm,马凳筋Ф 18@1000mm;混凝土强度 C35,振捣密实。(1) 基础预留孔尺寸为300mm×700mm两个, 300mm×300mm两个,预埋底架地脚螺栓钩须与钢筋网格连接好后二次浇筑混凝土。(2)基础表面平整度为1/1000。(3)基础平面两侧做集水坑1000 mm ×1200 mm×1500 mm,周围设排水沟,保证排水良好。(4)制作基础时必须同时埋好接地,埋深不小于。(圆钢直径不小于 12mm,扁钢截面不小于100mm2、厚度不小于 4mm)。(5)提供完整的隐蔽验收资料和混凝土强度报告。详见租赁单位提供的附图(二)施工电梯基本参数项目单位参数施工电梯一台型号 SC200/200额定载重kg2×2000(双龙)吊笼内尺寸:××kg2×945(双龙)最大起升高度m105起升速度m/min33连续负载功率kw2×3×15标准节重量kg190标准节长度、规格m650×650×1508mm底层护栏kg1480对重重量kg1800施工电梯安装在地下室顶板上, 顶板底用满堂碗口脚手架及钢管架进行加固处理,加固连续两层(地下1、2 层),满堂钢管架应经受力计算后进行搭设。 考虑到动荷载、自重误差及风荷载对基础的影响,取荷载系数n=。同时应能承受施工电梯工作时最不利条件下的全部荷载,加固后的总受力必须能承受的最大荷载不得小于P =吊笼重 +护栏重 +标准节总重 +对重体重 +额定载荷重)× ={(2×945)+1480+(70×190)+2×1800+2×2000}×≈ 50967 ㎏=499KN。(三)、地下室顶板回撑搭设方案根据施工电梯厂家提供的使用说明书得知总荷载为499K...
