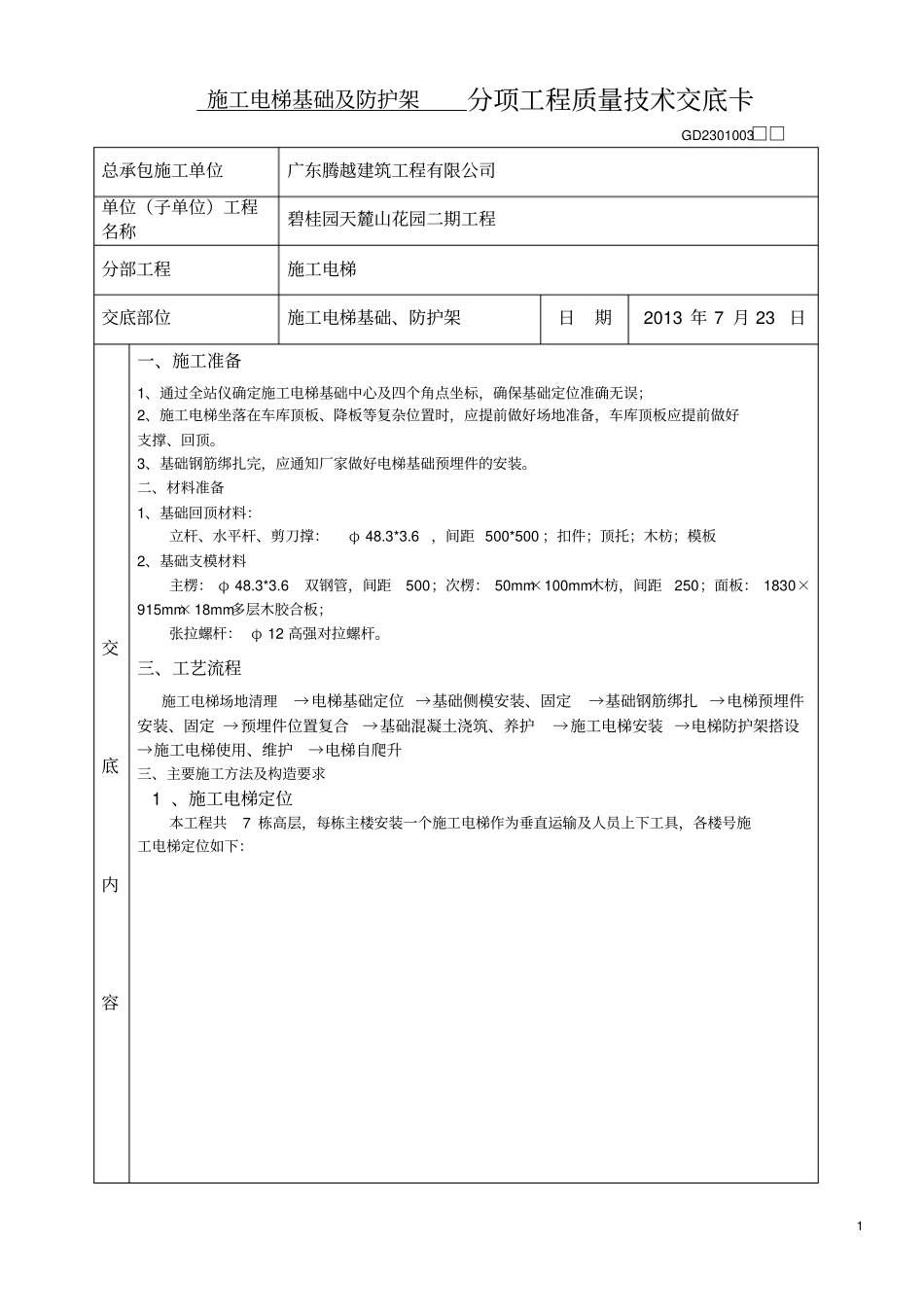

1 施工电梯基础及防护架分项工程质量技术交底卡GD2301003□□总承包施工单位广东腾越建筑工程有限公司单位(子单位)工程名称碧桂园天麓山花园二期工程分部工程施工电梯交底部位施工电梯基础、防护架日期2013 年 7 月 23 日交底内容一、施工准备1、通过全站仪确定施工电梯基础中心及四个角点坐标,确保基础定位准确无误;2、施工电梯坐落在车库顶板、降板等复杂位置时,应提前做好场地准备,车库顶板应提前做好支撑、回顶
3、基础钢筋绑扎完,应通知厂家做好电梯基础预埋件的安装
二、材料准备1、基础回顶材料:立杆、水平杆、剪刀撑:φ 48
6,间距 500*500 ;扣件;顶托;木枋;模板2、基础支模材料主楞: φ 48
6双钢管,间距500;次楞: 50mm×100mm木枋,间距250;面板: 1830×915mm×18mm多层木胶合板;张拉螺杆: φ 12 高强对拉螺杆

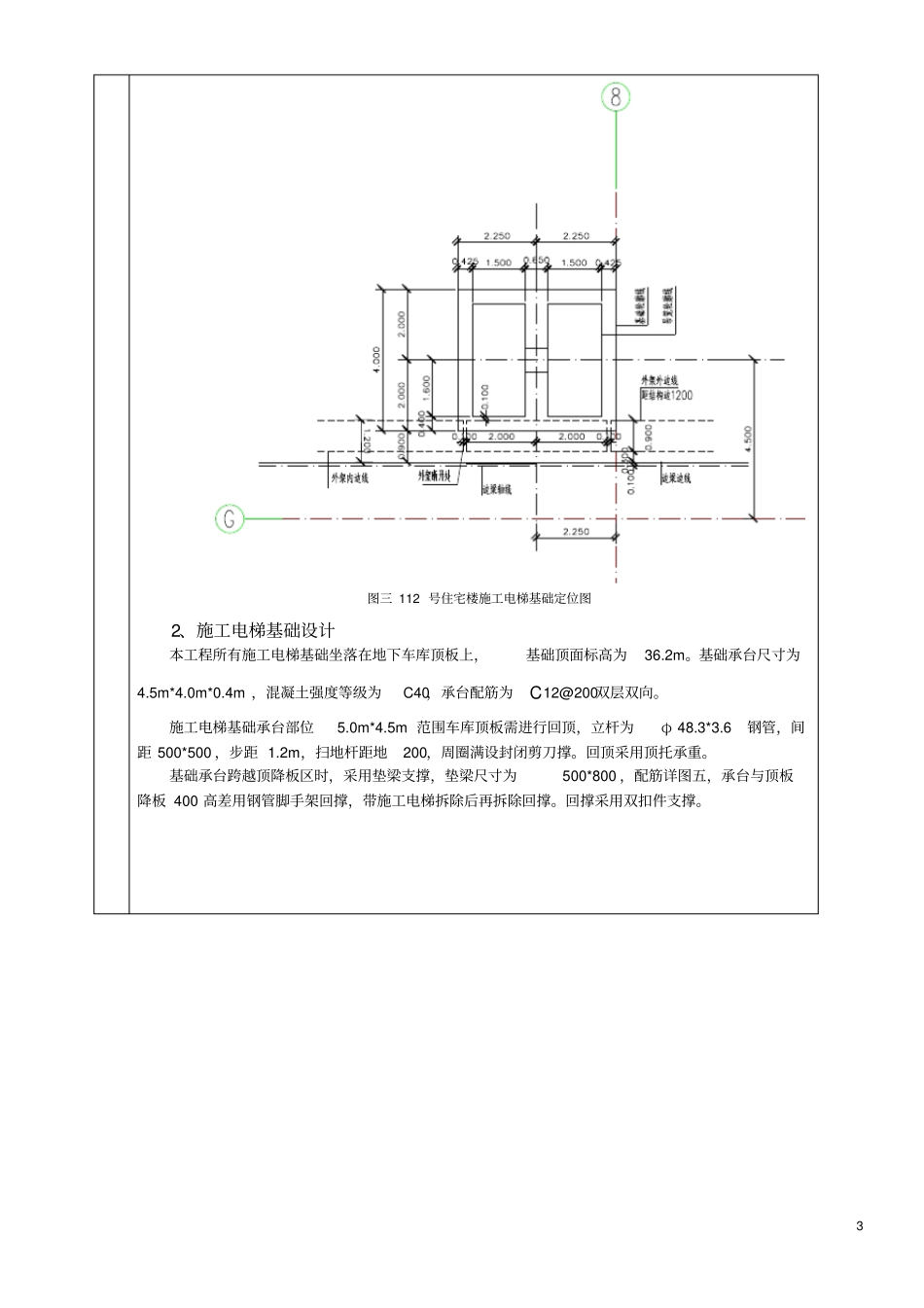

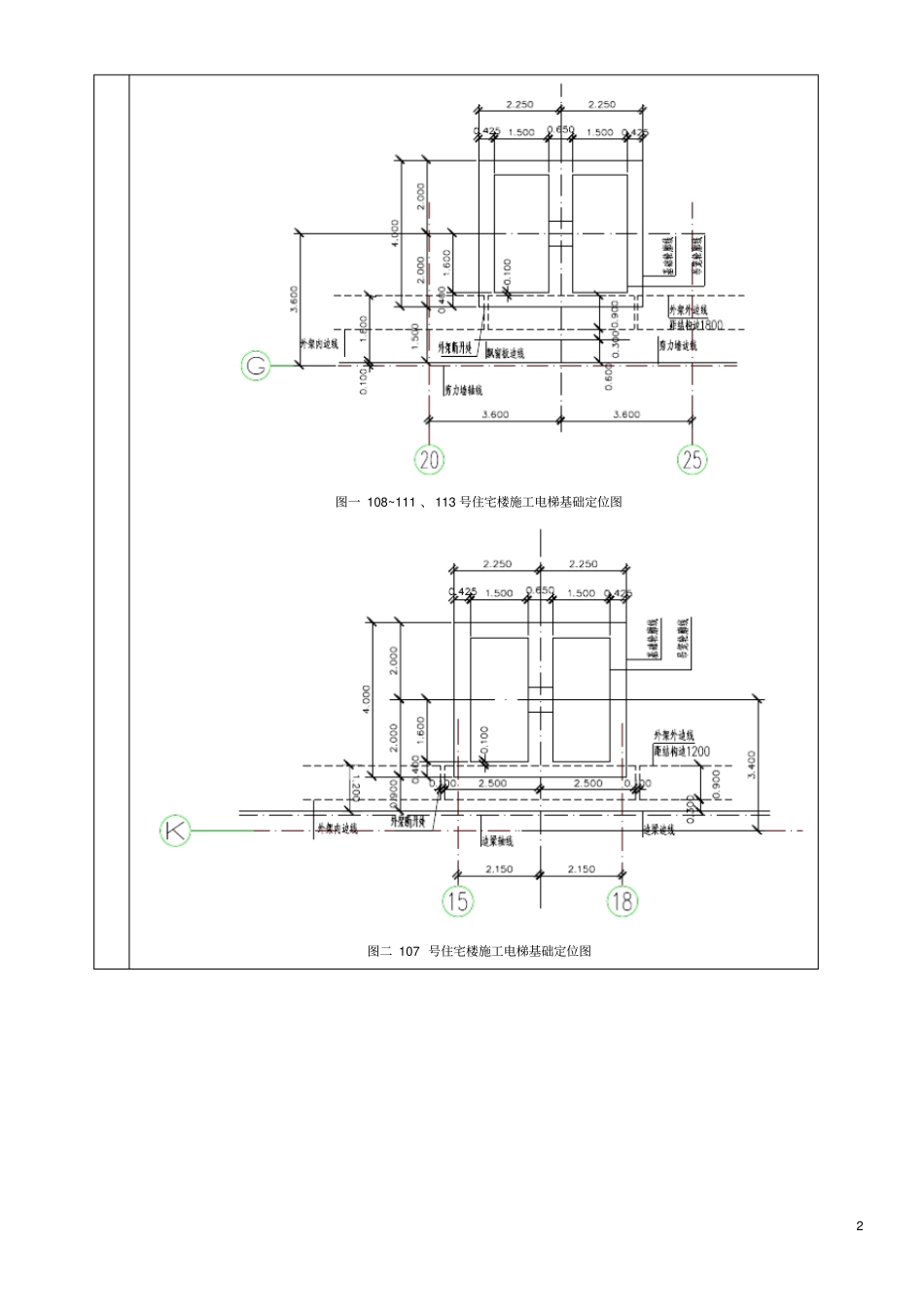

三、工艺流程施工电梯场地清理→电梯基础定位 →基础侧模安装、固定→基础钢筋绑扎 →电梯预埋件安装、固定 →预埋件位置复合→基础混凝土浇筑、养护→施工电梯安装 →电梯防护架搭设→施工电梯使用、维护→电梯自爬升三、主要施工方法及构造要求 1 、施工电梯定位本工程共7 栋高层,每栋主楼安装一个施工电梯作为垂直运输及人员上下工具,各楼号施工电梯定位如下:2 图一 108~111 、 113 号住宅楼施工电梯基础定位图图二 107 号住宅楼施工电梯基础定位图3 图三 112 号住宅楼施工电梯基础定位图2、施工电梯基础设计本工程所有施工电梯基础坐落在地下车库顶板上,基础顶面标高为36
基础承台尺寸为4
4m ,混凝土强度等级为C40,承台配筋为C12@200双层双向
施工电梯基础承台部位5
5m 范围车库顶板需进行回顶,立杆为φ 48
6钢管,间距 500*500
