施工质量细节控制要点1
桩基工程序号事项要求1测量放线、工程桩定位全站仪复核,偏差小于10mm;钻孔开孔或静压严格对中;成孔过程中,时常检查,如有偏位,及时调整
2成孔控制钻头直径:钻头直径≥桩径-20mm
2钻孔桩护筒埋设旋挖机成孔,护筒长不小于4m,护筒中心与桩中心偏差不大于 50mm、竖直,周围粘性土夯实,护筒安设垂直度偏差不大于0
3工程桩钢筋笼在顶部加强箍筋位置设限位筋, 最后一节钢筋笼安装时要慢且细心检查钢筋笼与桩孔中心
4水下混凝土浇筑达到设计深度时,清孔后的孔底泥浆比重不大于1
2,二次清孔后立即连续浇筑混凝土,坍落度180~220mm,导管首次埋置深度不小于1
0m,导管埋置深度 4~6m,混凝土超灌高度:对于桩径不大于1200mm的,不小于 0
8m,对于桩径大于1200mm的,不小于 1m
5静压管桩桩位,垂直度测量桩位,偏差不大于20mm,第一节管桩倾斜率不大于 0
6静压管桩停沉标准以压桩力和有效桩长双控, 以压桩力控制为主, 并满足设计要求
7静压管桩对接上下端板用铁刷子清理干净, 分层实焊, 焊缝饱满连续,无气孔、夹渣、裂纹、焊瘤,焊缝自然冷却不少于 1min 才可继续施工

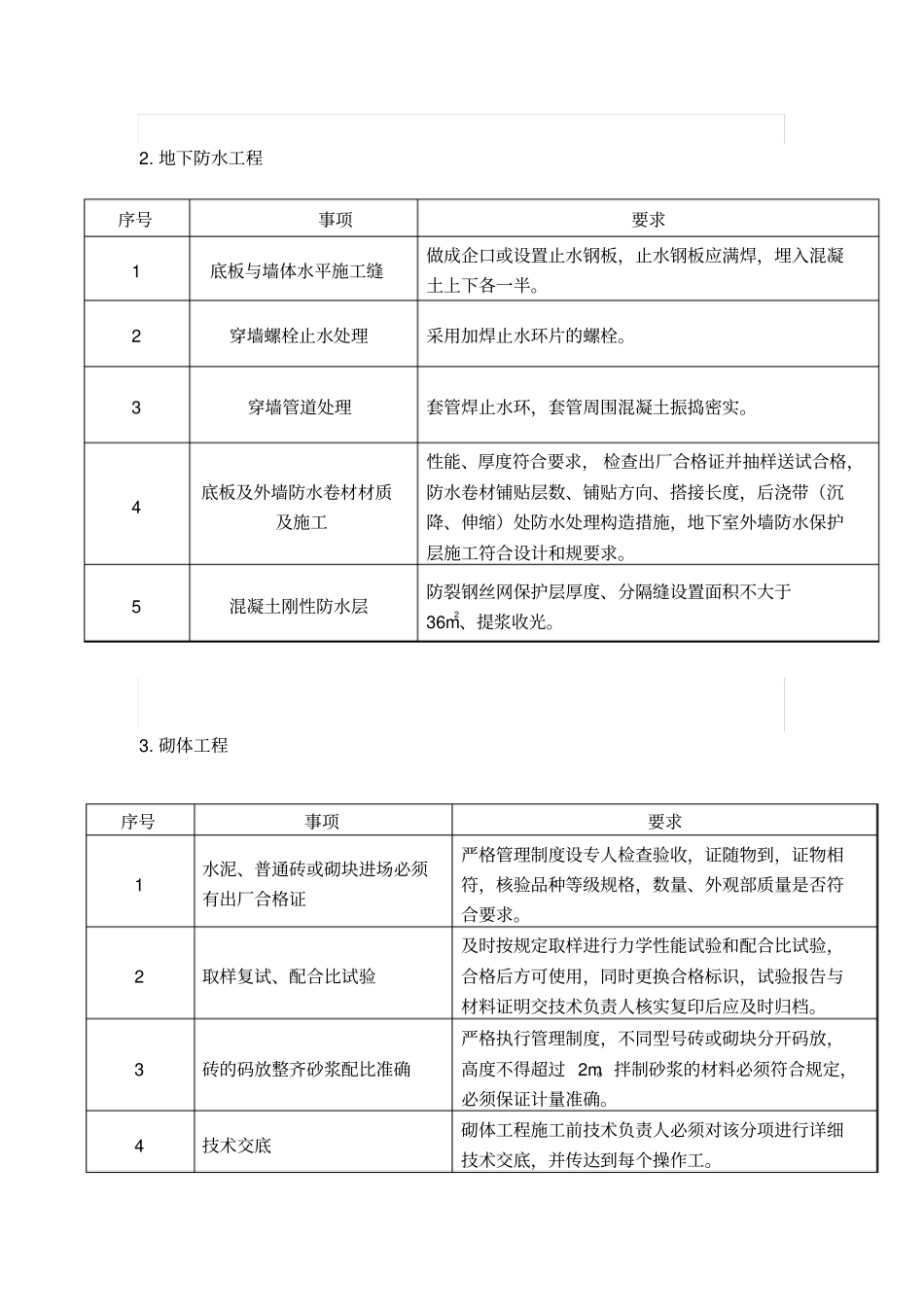

地下防水工程3
砌体工程序号事项要求1水泥、普通砖或砌块进场必须有出厂合格证严格管理制度设专人检查验收,证随物到,证物相符,核验品种等级规格,数量、外观部质量是否符合要求
2取样复试、配合比试验及时按规定取样进行力学性能试验和配合比试验,合格后方可使用,同时更换合格标识,试验报告与材料证明交技术负责人核实复印后应及时归档
3砖的码放整齐砂浆配比准确严格执行管理制度,不同型号砖或砌块分开码放,高度不得超过 2m
拌制砂浆的材料必须符合规定,必须保证计量准确
4技术交底砌体工程施工前技术负责人必须对该分项进行详细技术交底,并传达到每个操作工
序号事项要求1
