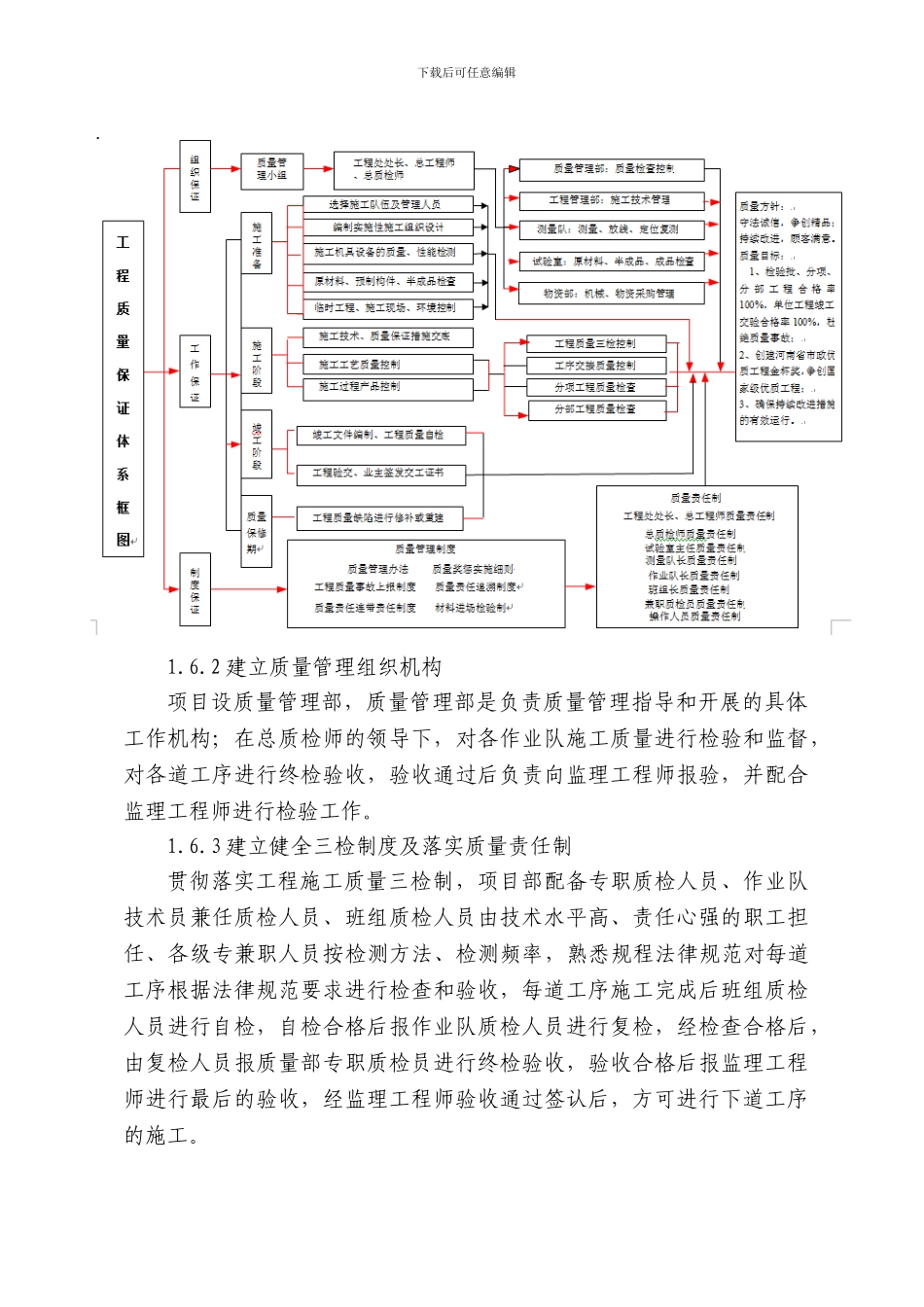

下载后可任意编辑郑州市三环路快速化工程北三环(南阳路-中州大道)第 1 标段工程 BT 项目道路工程施工总结(第三项目经理部)一、工程概况1.1 工程基本状况简介郑州市三环路快速化工程北三环,西起南阳路立交西侧、经索凌路、丰庆路、文化路、花园路、经三路、东至中州大道东侧龙湖外环路,线路全长约 7.872 公里。第三项目经理部第 1 标段施工范围自南阳路至圆田路,道路工程(K0-515.280- K2+808.02)东西方向全长 3323.2m。施工范围内,北三环快车道与辅道分期施工,以满足施工要求。标段的施工区域内,地下管线有污水、自来水、天然气、高压线、国防光缆等,管线众多,分布错杂,施工难度大。道路规划红线 65 米,四幅路形式,标准横断面布置形式为:65m(红线)-3m(人行道)-12.5m 辅道-4.25m(边绿化带)-11.75m(机动车道)-2m(中央绿化带)-11.75m(机动车道)-4.25m(边绿化带)-12.5m 辅道-3m(人行道)。道路结构层:机动车道沥青面层 cm,(根据设计图纸写)照明工程:(根据设计图纸写)1.2 参建各责任主体的基本情况建设单位:郑州市城乡建设委员会、中水电(郑州)投资进展有限公司勘测单位:化工部郑州地质工程勘察院 设计单位:郑州市市政工程勘测设计讨论院 监理单位:郑州广源建设监理咨询有限公司施工单位:中国水电建设集团路桥工程有限公司1.3 工程基本建设手续办理情况施工许可证已办理,施工许可证号:410102202408031018。1.4 主要设计指标(1)道路等级:主线城市快速路;地面道路城市主干路。(2)设计速度:主线:80km/h,地面快车道 50km/h;地面混行车道 40km/h;地面匝道 30km/h。(3)路面类型:沥青混凝土路面。下载后可任意编辑(4)横坡:车行道路面横坡度 1.5%,人行道横坡度 1.5%。(5)标准轴载:BZZ-100;(6)交通饱和设计年限:20 年。(7)路面结构设计年限:15 年。1.5 工程开竣工日期本工程开工日期 2012 年 10 月 17 日,竣工日期为 2014 年 4 月 20 日。1.6 施工单位质保体系建立及履行情况1.6.1 质量保证体系工程开工之初,为便于质量管理工作的顺利进行,以 GB/T19001-2024/ISO9001:2024 标准为指南,同时根据公司质量管理体系并结合现场情况建立了适应三环快速化工程的质量保证体系,成立以项目经理为组长,总工程师、总质检师为副组长,各部门主任、施工现场负责人为成员的质量管理小组,负责项目的质量管理、策划、创优等工作,全面落实和实...
