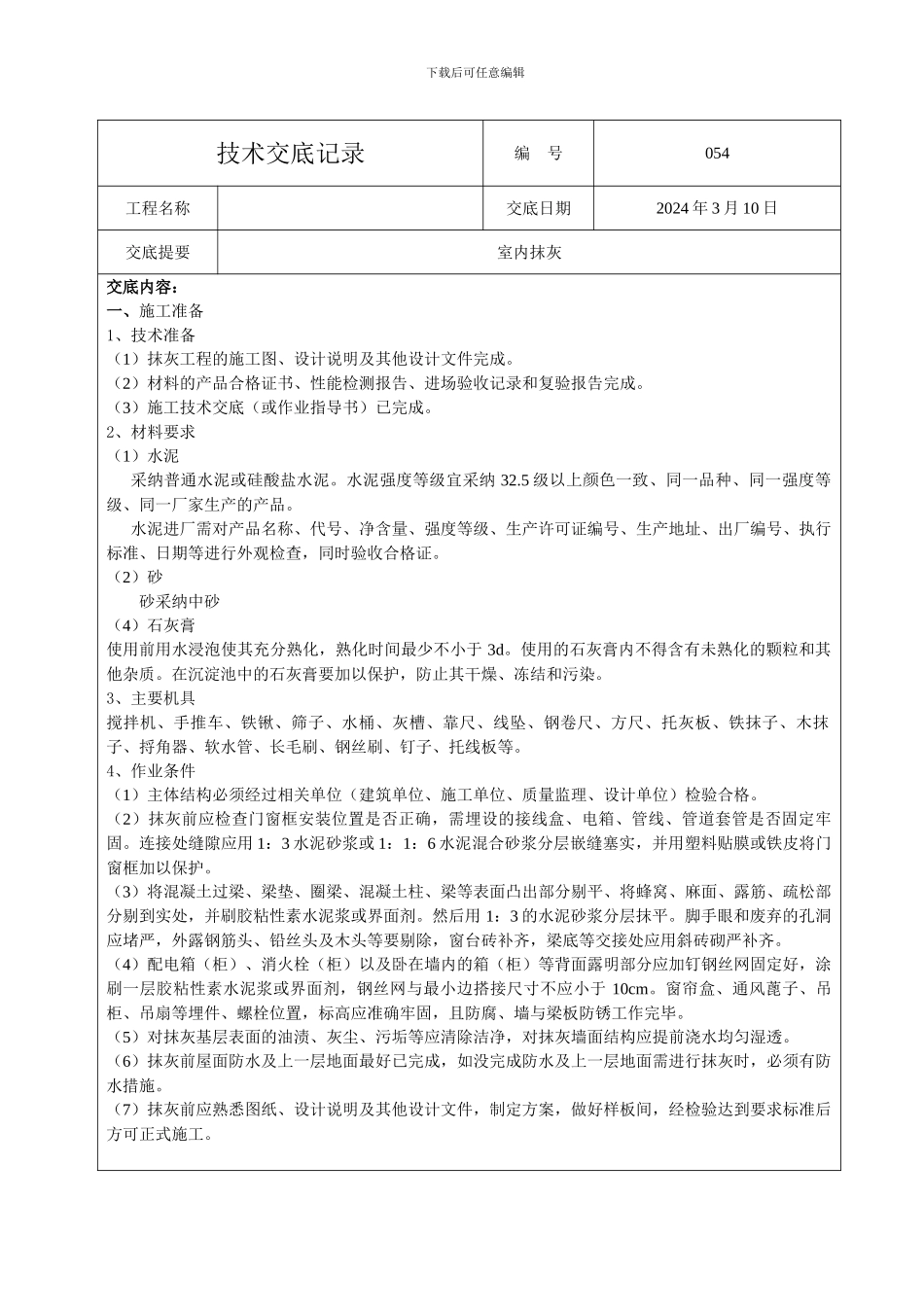

下载后可任意编辑技术交底记录编 号054工程名称交底日期2024 年 3 月 10 日交底提要室内抹灰交底内容:一、施工准备1、技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成
(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成
(3)施工技术交底(或作业指导书)已完成
2、材料要求(1)水泥采纳普通水泥或硅酸盐水泥
水泥强度等级宜采纳 32
5 级以上颜色一致、同一品种、同一强度等级、同一厂家生产的产品
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证
(2)砂砂采纳中砂(4)石灰膏使用前用水浸泡使其充分熟化,熟化时间最少不小于 3d
使用的石灰膏内不得含有未熟化的颗粒和其他杂质
在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染
3、主要机具搅拌机、手推车、铁锹、筛子、水桶、灰槽、靠尺、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、捋角器、软水管、长毛刷、钢丝刷、钉子、托线板等
4、作业条件(1)主体结构必须经过相关单位(建筑单位、施工单位、质量监理、设计单位)检验合格
(2)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固
连接处缝隙应用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆分层嵌缝塞实,并用塑料贴膜或铁皮将门窗框加以保护
(3)将混凝土过梁、梁垫、圈梁、混凝土柱、梁等表面凸出部分剔平、将蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性素水泥浆或界面剂
然后用 1:3 的水泥砂浆分层抹平
脚手眼和废弃的孔洞应堵严,外露钢筋头、铅丝头及木头等要剔除,窗台砖补齐,梁底等交接处应用斜砖砌严补齐
(4)配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层胶粘性素水泥浆或界面剂,钢丝网与最小边搭接
