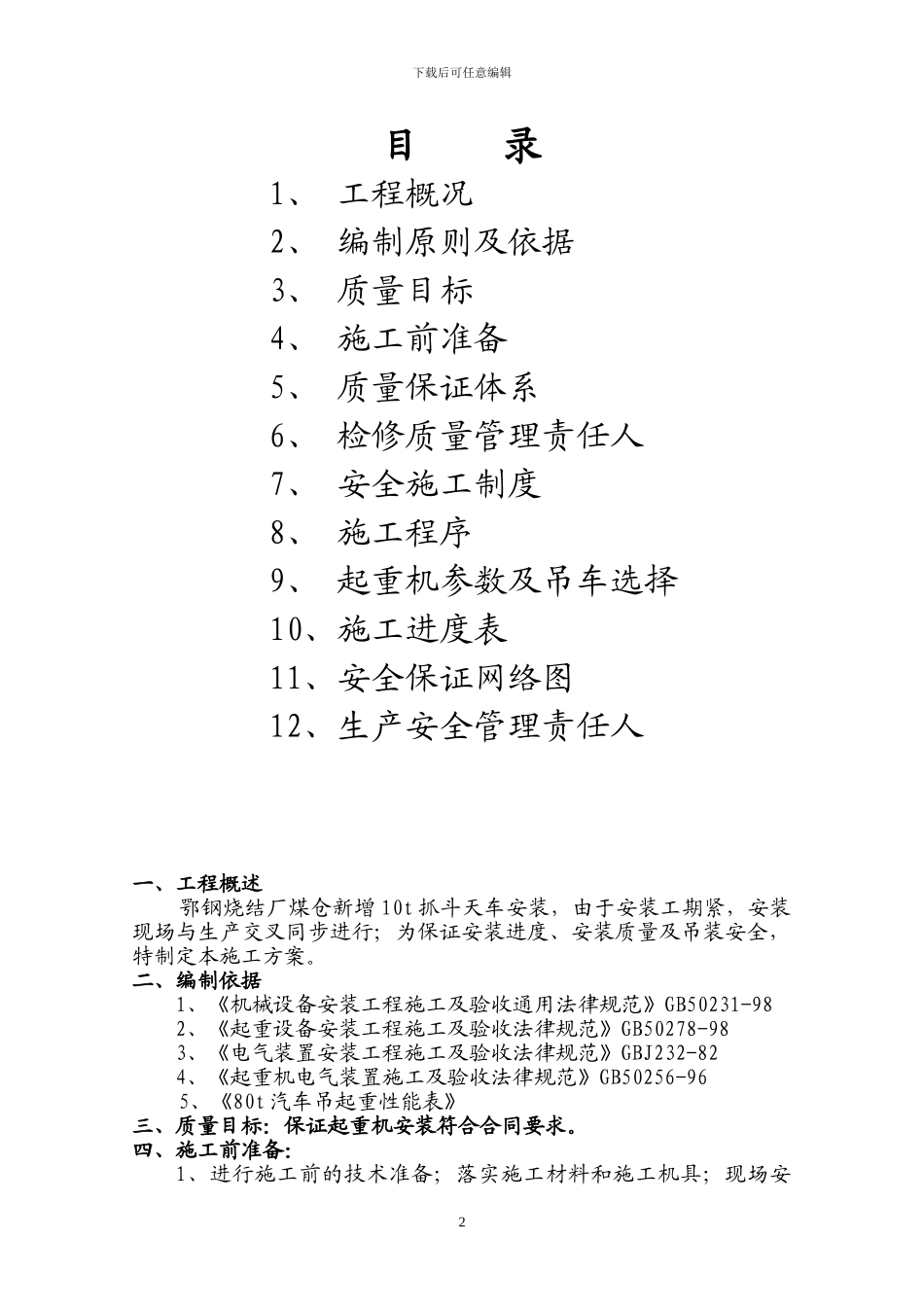

第二台烧结机技改项目(一标段)10t 抓斗起重机安装施工方案编 制: 审 核: 批 准: 湖北省建工工业设备安装有限公司二 0 一二年三月六日审 批 栏下载后可任意编辑1下载后可任意编辑目 录 1、 工程概况2、 编制原则及依据3、 质量目标4、 施工前准备5、 质量保证体系6、 检修质量管理责任人7、 安全施工制度8、 施工程序9、 起重机参数及吊车选择10、施工进度表11、安全保证网络图12、生产安全管理责任人一、工程概述鄂钢烧结厂煤仓新增 10t 抓斗天车安装,由于安装工期紧,安装现场与生产交叉同步进行;为保证安装进度、安装质量及吊装安全,特制定本施工方案
二、编制依据1、《机械设备安装工程施工及验收通用法律规范》GB50231-982、《起重设备安装工程施工及验收法律规范》GB50278-983、《电气装置安装工程施工及验收法律规范》GBJ232-824、《起重机电气装置施工及验收法律规范》GB50256-965、《80t 汽车吊起重性能表》三、质量目标:保证起重机安装符合合同要求
四、施工前准备:1、进行施工前的技术准备;落实施工材料和施工机具;现场安2下载后可任意编辑全教育学习和施工方案交底
2、施工机具:千斤顶 2 台;电焊机 2 台;氧割设备 2 套;5t、2t导链各 2 台;其它常用工机具
3、施工人员:钳工 6 人 电工 3 人 焊工 4 人起重工 1 人 技术管理 2 人4、(1)甲方配合现场平整、压实,可满足 160t 吊车支脚
(2)安全吊装:靠南门第一间,屋面板全部揭开,下面屋架割除(不影响行车梁吊装)
(3)磨电道停电:如停止生产需要停 1 小时,如生产需要间断停,每次停 40 分钟计停 3 次,集电器安装停一次 2 小时
五、质量保证体系:1、建立由项目经理领导,副经理中间控制,质量检查员基层检查的经理部内部三级系统,树立全员质量意识,贯彻“
