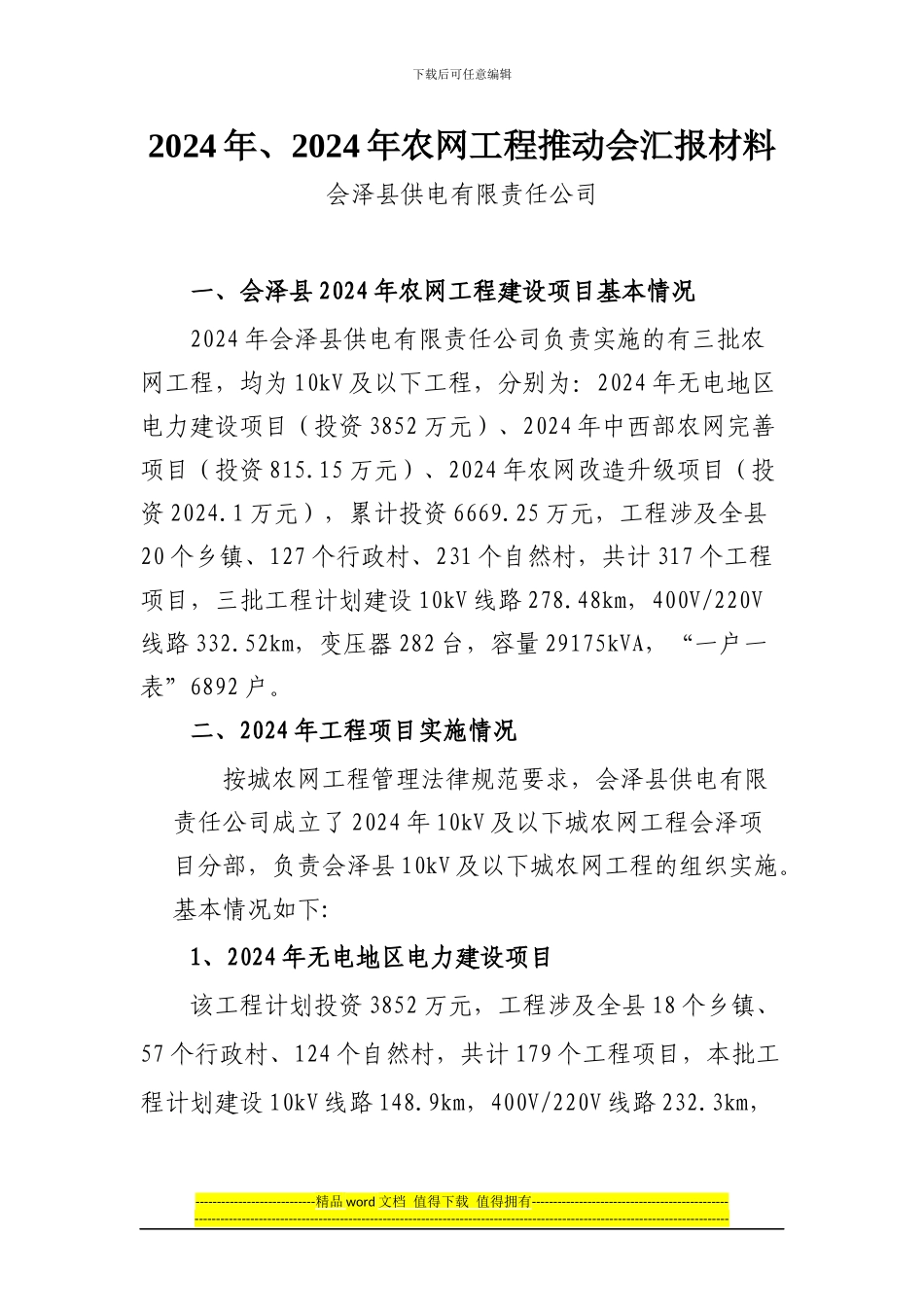

下载后可任意编辑2024 年、2024 年农网工程推动会汇报材料会泽县供电有限责任公司一、会泽县 2024 年农网工程建设项目基本情况2024 年会泽县供电有限责任公司负责实施的有三批农网工程,均为 10kV 及以下工程,分别为:2024 年无电地区电力建设项目(投资 3852 万元)、2024 年中西部农网完善项目(投资 815.15 万元)、2024 年农网改造升级项目(投资 2024.1 万元),累计投资 6669.25 万元,工程涉及全县20 个乡镇、127 个行政村、231 个自然村,共计 317 个工程项目,三批工程计划建设 10kV 线路 278.48km,400V/220V线路 332.52km,变压器 282 台,容量 29175kVA,“一户一表”6892 户。二、2024 年工程项目实施情况 按城农网工程管理法律规范要求,会泽县供电有限责任公司成立了 2024 年 10kV 及以下城农网工程会泽项目分部,负责会泽县 10kV 及以下城农网工程的组织实施。基本情况如下:1、2024 年无电地区电力建设项目该工程计划投资 3852 万元,工程涉及全县 18 个乡镇、57 个行政村、124 个自然村,共计 179 个工程项目,本批工程计划建设 10kV 线路 148.9km,400V/220V 线路 232.3km,----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑安装变压器 158 台,容量 11570kVA,改造“一户一表”4815 户。工程于 2024 年 10 月 20 日开工,2024 年 12 月 11 日完工,累计完成 181 个工程项目;新建 10kV 线路177.287km,低压线路 245.2775km,其中:0.4kV 线路41.628km,220V 线路(含接户线)203.6495km,安装配电变压器 162 台,总容量 13485kVA,改造无电户数 5081 户,工程结算 3851.76 万元。2、2024 年中西部农网完善项目该工程计划投资 815.15 万元,涉及 9 个乡镇、11 个行政村、18 个自然村,共计 33 个工程项目,新建 10kV 线路34.43km,400/220V 线路 40.51km,变压器 29 台,容量2645kVA,“一户一表”1066 户。工程于 2024 年 12 月 20 日开工,现已完成实物工程量96%,工程估计于 2024 年 4 月底完工。3、2024 年农网改造升级项目该工程计划投资 2024.1 万元,涉及 17 个乡镇、61 个行政...
