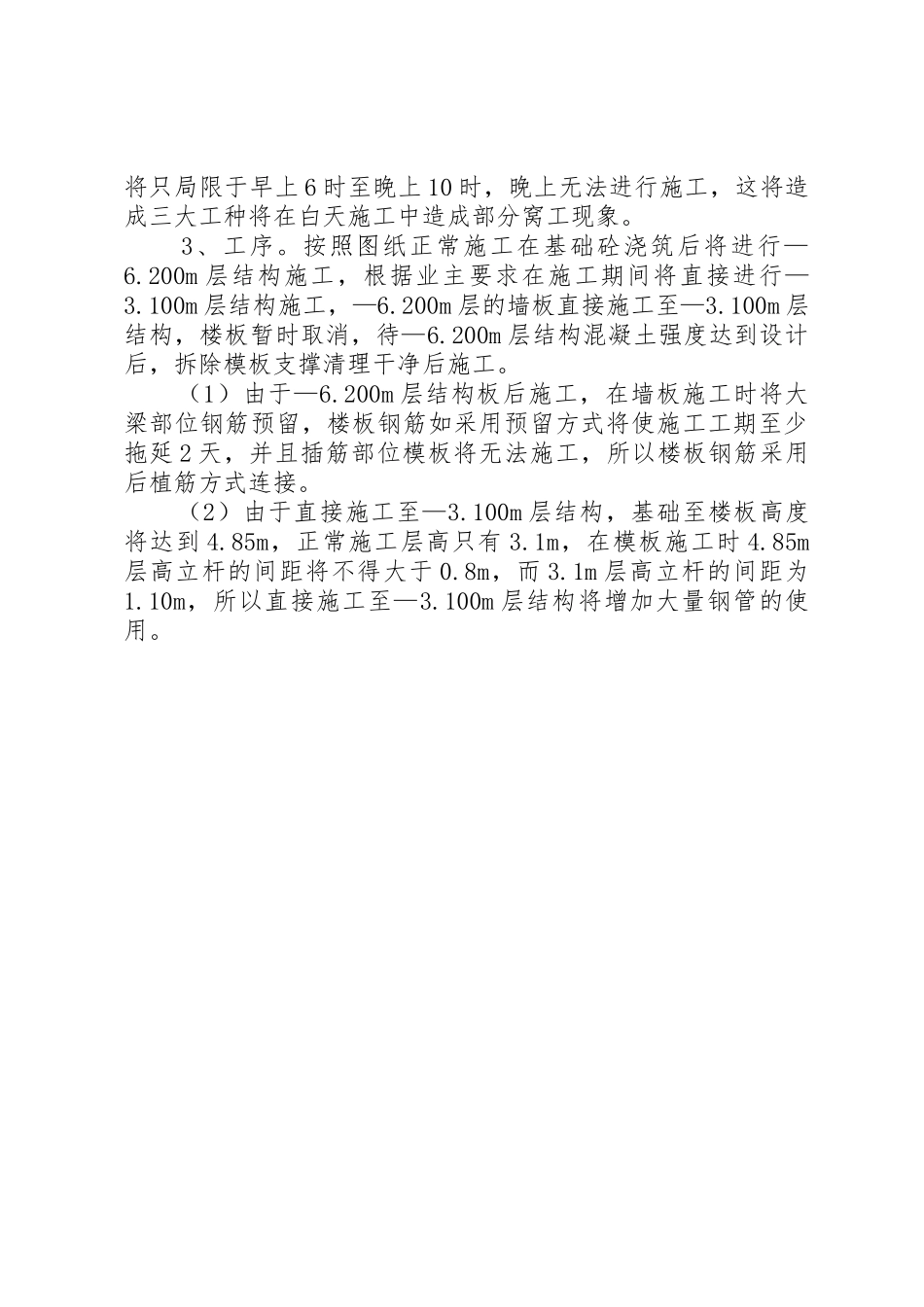

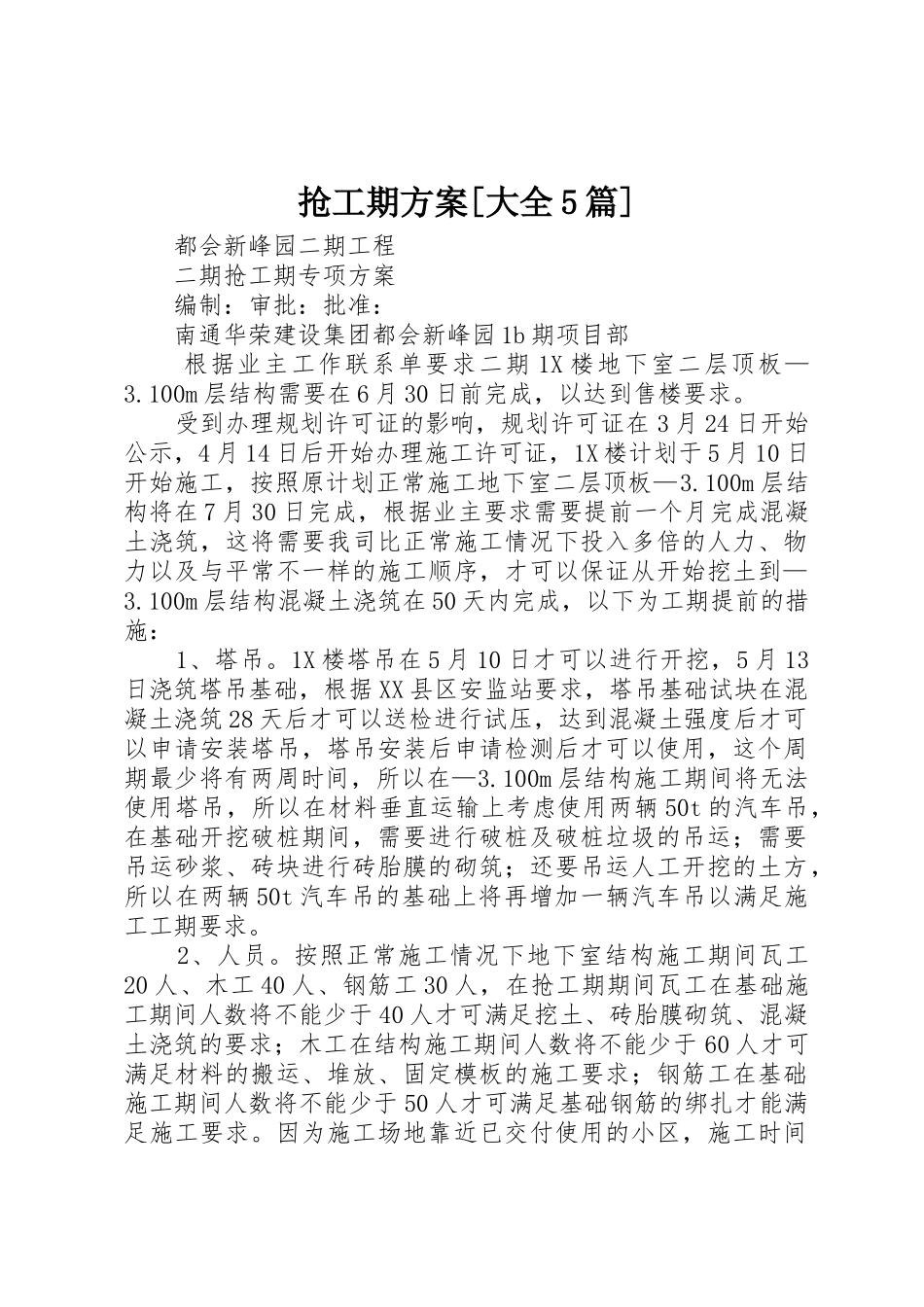

抢工期方案[大全 5 篇] 都会新峰园二期工程 二期抢工期专项方案 编制:审批:批准: 南通华荣建设集团都会新峰园 1b 期项目部 根据业主工作联系单要求二期 1X 楼地下室二层顶板—3.100m 层结构需要在 6 月 30 日前完成,以达到售楼要求。 受到办理规划许可证的影响,规划许可证在 3 月 24 日开始公示,4 月 14 日后开始办理施工许可证,1X 楼计划于 5 月 10 日开始施工,按照原计划正常施工地下室二层顶板—3.100m 层结构将在 7 月 30 日完成,根据业主要求需要提前一个月完成混凝土浇筑,这将需要我司比正常施工情况下投入多倍的人力、物力以及与平常不一样的施工顺序,才可以保证从开始挖土到—3.100m 层结构混凝土浇筑在 50 天内完成,以下为工期提前的措施: 1、塔吊。1X 楼塔吊在 5 月 10 日才可以进行开挖,5 月 13日浇筑塔吊基础,根据 XX 县区安监站要求,塔吊基础试块在混凝土浇筑 28 天后才可以送检进行试压,达到混凝土强度后才可以申请安装塔吊,塔吊安装后申请检测后才可以使用,这个周期最少将有两周时间,所以在—3.100m 层结构施工期间将无法使用塔吊,所以在材料垂直运输上考虑使用两辆 50t 的汽车吊,在基础开挖破桩期间,需要进行破桩及破桩垃圾的吊运;需要吊运砂浆、砖块进行砖胎膜的砌筑;还要吊运人工开挖的土方,所以在两辆 50t 汽车吊的基础上将再增加一辆汽车吊以满足施工工期要求。 2、人员。按照正常施工情况下地下室结构施工期间瓦工20 人、木工 40 人、钢筋工 30 人,在抢工期期间瓦工在基础施工期间人数将不能少于 40 人才可满足挖土、砖胎膜砌筑、混凝土浇筑的要求;木工在结构施工期间人数将不能少于 60 人才可满足材料的搬运、堆放、固定模板的施工要求;钢筋工在基础施工期间人数将不能少于 50 人才可满足基础钢筋的绑扎才能满足施工要求。因为施工场地靠近已交付使用的小区,施工时间将只局限于早上 6 时至晚上 10 时,晚上无法进行施工,这将造成三大工种将在白天施工中造成部分窝工现象。 3、工序。按照图纸正常施工在基础砼浇筑后将进行—6.200m 层结构施工,根据业主要求在施工期间将直接进行—3.100m 层结构施工,—6.200m 层的墙板直接施工至—3.100m 层结构,楼板暂时取消,待—6.200m 层结构混凝土强度达到设计后,拆除模板支撑清理干净后施工。 (1)由于—6.200m 层结构板后施工,在墙板施工时将大梁部位钢筋预留,...
