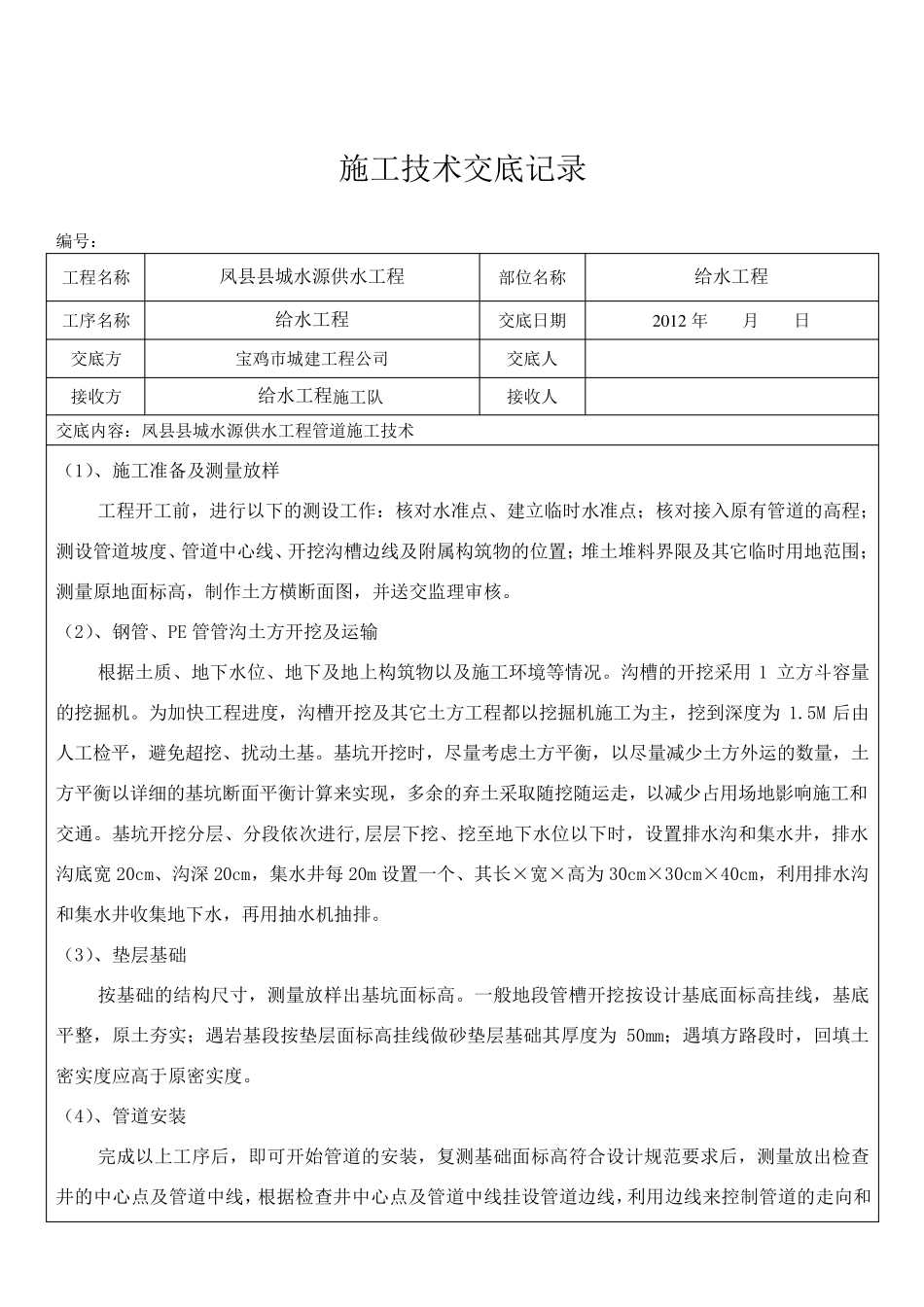

施 工 技 术 交 底 记 录 编 号 : 工 程 名 称 凤 县 县 城 水 源 供 水 工 程 部 位 名 称 给 水 工 程 工 序 名 称 给 水 工 程 交 底 日 期 2 0 1 2 年 月 日 交 底 方 宝 鸡 市 城 建 工 程 公 司 交 底 人 接 收 方 给 水 工 程 施 工 队 接 收 人 交 底 内 容 : 凤 县 县 城 水 源 供 水 工 程 管 道 施 工 技 术 ( 1)、 施 工 准 备 及 测 量 放 样 工 程 开 工 前 , 进 行 以 下 的 测 设 工 作 : 核 对 水 准 点 、 建 立 临 时 水 准 点 ; 核 对 接 入 原 有 管 道 的 高 程 ;测 设 管 道 坡 度 、 管 道 中 心 线 、 开 挖 沟 槽 边 线 及 附 属 构 筑 物 的 位 置 ; 堆 土 堆 料 界 限 及 其 它 临 时 用 地 范 围 ;测 量 原 地 面 标 高 , 制 作 土 方 横 断 面 图 , 并 送 交 监 理 审 核
( 2)、 钢 管 、 PE 管 管 沟 土 方 开 挖 及 运 输 根 据 土 质 、 地 下 水 位 、 地 下 及 地 上 构 筑 物 以 及 施 工 环 境 等 情 况
沟 槽 的 开 挖 采 用1 立 方 斗 容 量的 挖 掘 机
为加快工 程 进 度 , 沟 槽 开 挖 及 其 它 土 方 工 程 都以 挖 掘 机 施 工 为主, 挖 到深度 为1
5M 后由人 工 检平, 避免超挖 、 扰动土 基
基坑开 挖 时 , 尽量 考虑土 方 平衡, 以 尽量 减少土 方 外运 的 数量 , 土方 平衡以 详细的 基坑断 面 平衡计算来实现, 多余的 弃土 采 取随挖 随运 走, 以 减少占用 场地 影响施 工 和交 通
基坑开 挖 分层、 分段依次进 行 ,层层下 挖 、 挖
