无支架穿心棒法盖梁施工计算书一、工程概况盖梁设计尺寸:双柱式盖梁设计为长12
7m,宽 1
5m,高 1
3m,混凝土方量为22
9方,悬臂长 2
75m,两柱相距 7
二、 施工方案1、工作支架的搭设:承台基坑回填石屑或中粗砂,充分压实并做好地基防排水,然后进行工作支架(门式钢管脚手架)的安装,门支架按纵向间距90cm等距离进行布置,墩身两侧各搭设一排,纵横向用钢管联结、加固,具体要求见墩身施工工作平台支架搭设方案
2、施工步骤 1 )预留孔:立柱施工时测好预留孔的标高位置,距离柱顶110cm预埋直径 100mm硬质 PVC管或钢管,施工时把有关主筋间距和上下层箍筋间距作微调;2)插入钢棒:柱顶插入一根直径为9cm,长度为 200cm的钢棒,作为 45号工字钢的支撑点,钢棒外伸长度一致;3)吊装 45 号工字钢:用吊车将45 号工字钢安全平稳对称的吊装在钢棒上,用拉杆将工字钢固定,锁好横向联系,用U型螺栓把工字钢和钢棒锁紧
4)安装定型钢模板: 在工字钢上铺设横向分配梁10 号槽钢, 再在槽钢上布置枕木, 在枕木上安装定型钢模板, 按预拱度要求调整模板底标高
钢模板由专业厂家生产,按要求加工钢撑脚支撑,以方便安装;5)拆除钢棒, 封堵预留孔: 墩帽施工完成后把预留孔用细石混凝土封堵
三、受力计算根据该桥的工程特点 ,结合本单位施工技术水平、机具设备等,确定该桥盖梁的施工方案为:在墩身离柱顶1
10m 处预埋直径 10cm 的PVC 管,盖梁施工时通长穿入Φ90 高强钢棒(暂定) ,钢棒长 2m,在钢棒上铺设I45a 工字钢作为纵梁,在工字钢上每隔40cm 焊接高20cm、直径Φ 48,壁厚为 3

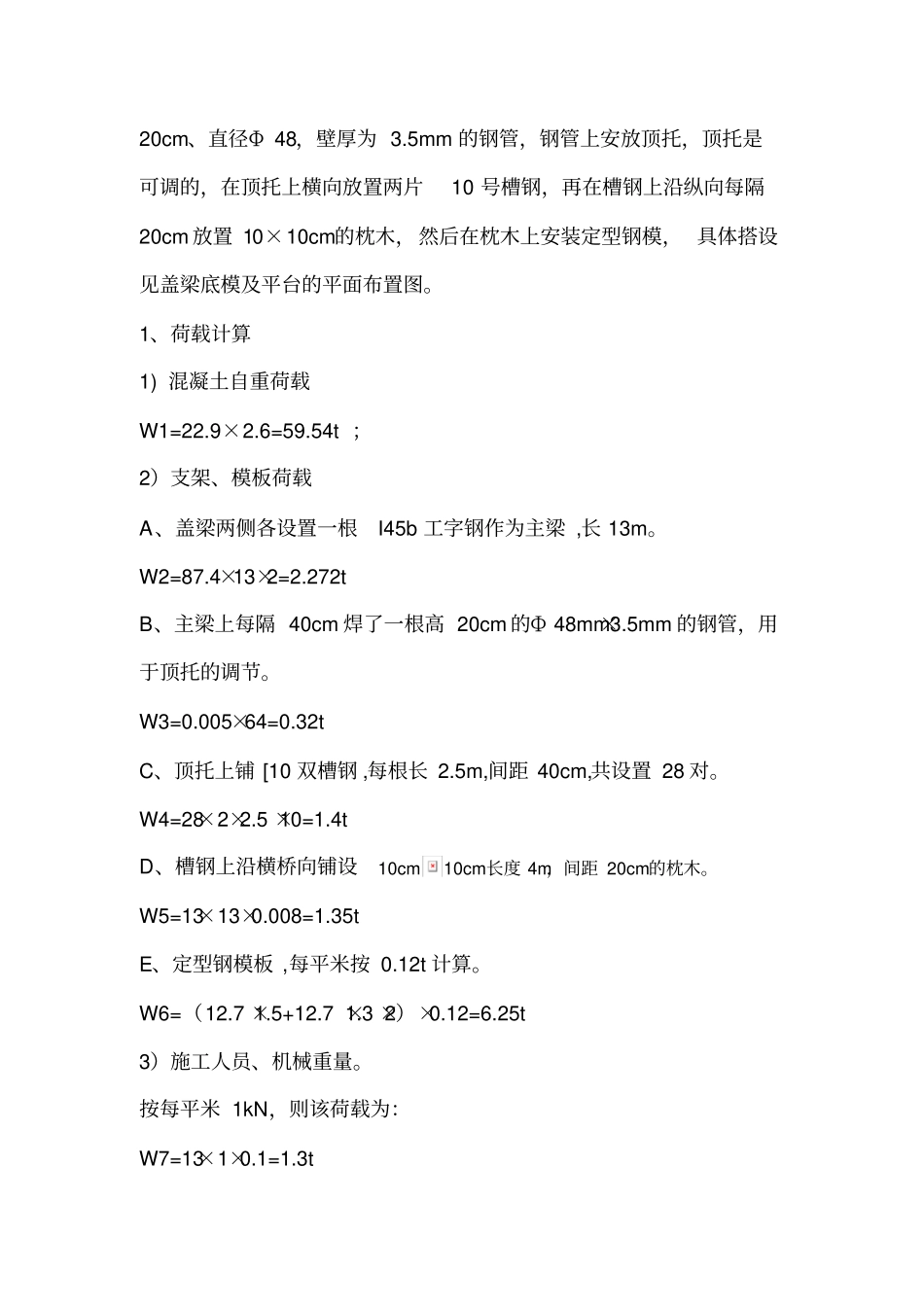

5mm 的钢管,钢管上安放顶托,顶托是可调的,在顶托上横向放置两片10 号槽钢,再在槽钢上沿纵向每隔20cm 放置 10×10cm的枕木,然后在枕木上安装定型钢模, 具体搭
