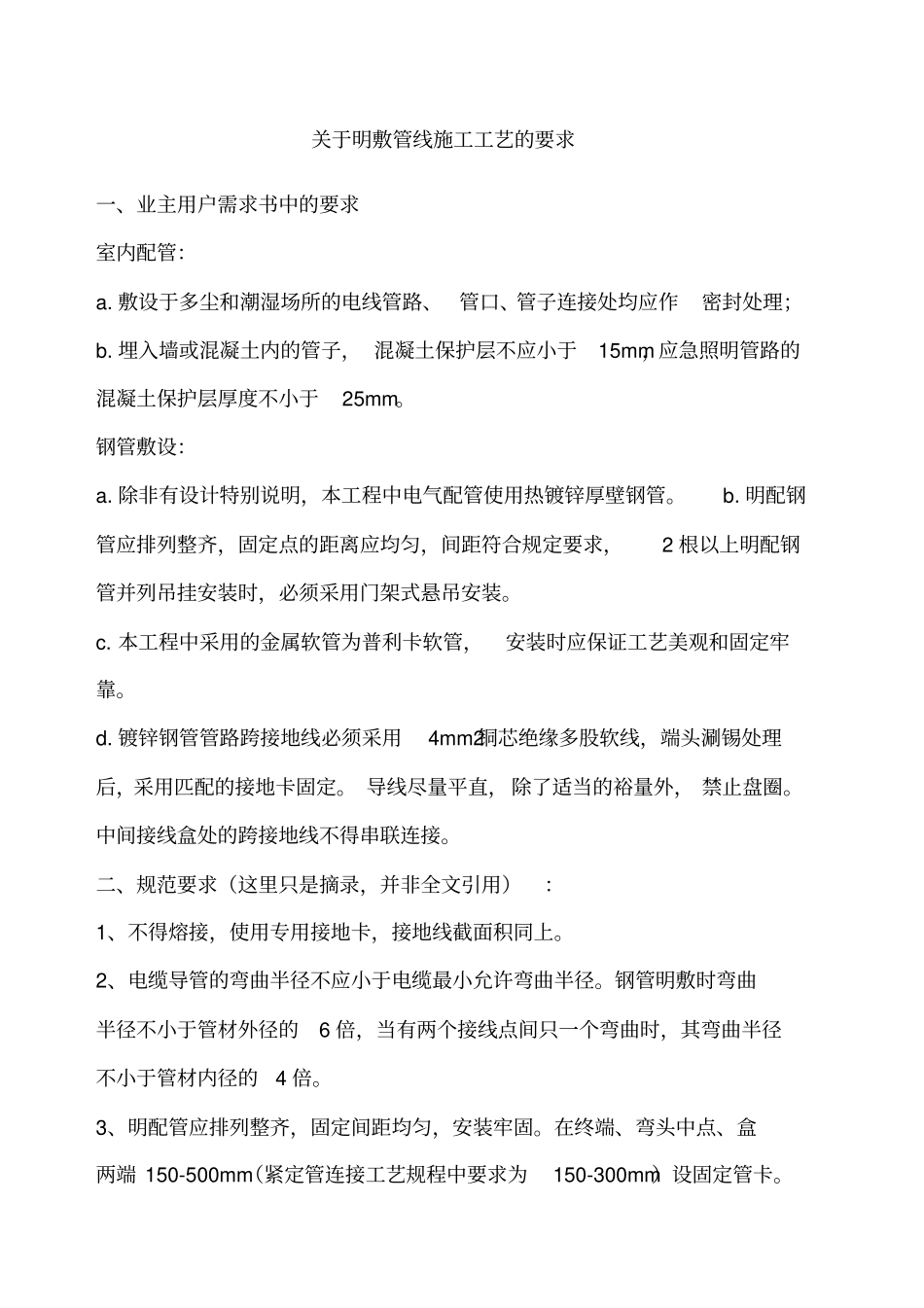

关于明敷管线施工工艺的要求一、业主用户需求书中的要求室内配管:a
敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应作密封处理;b
埋入墙或混凝土内的管子, 混凝土保护层不应小于15mm,应急照明管路的混凝土保护层厚度不小于25mm
钢管敷设:a
除非有设计特别说明,本工程中电气配管使用热镀锌厚壁钢管
明配钢管应排列整齐,固定点的距离应均匀,间距符合规定要求,2 根以上明配钢管并列吊挂安装时,必须采用门架式悬吊安装
本工程中采用的金属软管为普利卡软管,安装时应保证工艺美观和固定牢靠
镀锌钢管管路跨接地线必须采用4mm2铜芯绝缘多股软线,端头涮锡处理后,采用匹配的接地卡固定
导线尽量平直,除了适当的裕量外, 禁止盘圈
中间接线盒处的跨接地线不得串联连接
二、规范要求(这里只是摘录,并非全文引用):1、不得熔接,使用专用接地卡,接地线截面积同上
2、电缆导管的弯曲半径不应小于电缆最小允许弯曲半径
钢管明敷时弯曲半径不小于管材外径的6 倍,当有两个接线点间只一个弯曲时,其弯曲半径不小于管材内径的4 倍
3、明配管应排列整齐,固定间距均匀,安装牢固
在终端、弯头中点、盒两端 150-500mm(紧定管连接工艺规程中要求为150-300mm)设固定管卡

中间直线段管卡间距最大距离按下表执行

敷设方式导管壁厚导管直径( mm)支架或沿墙敷设15-20 25-32 32-40 45-50 65 以上管卡间最大距离( m)壁厚>2mm 1
